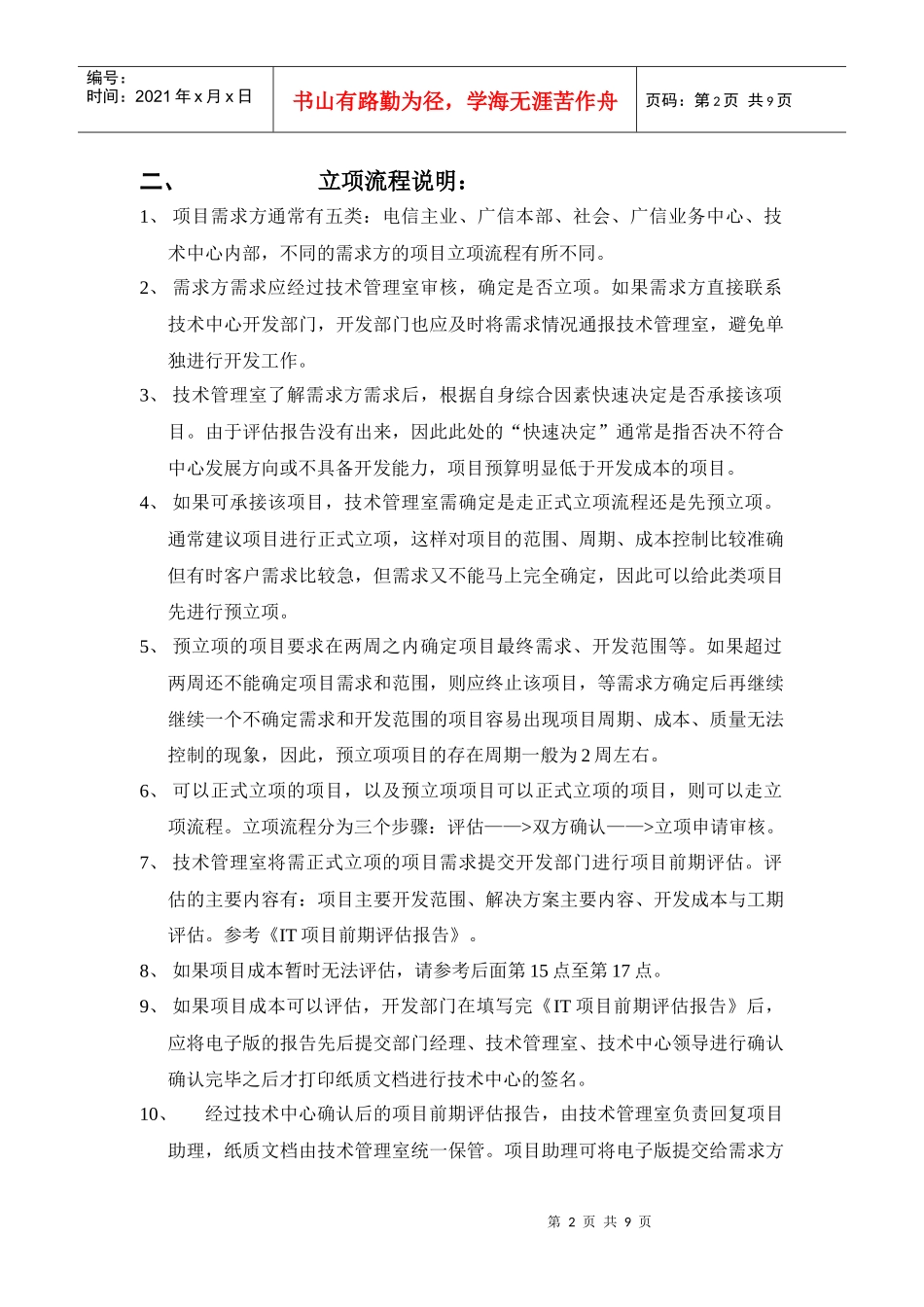

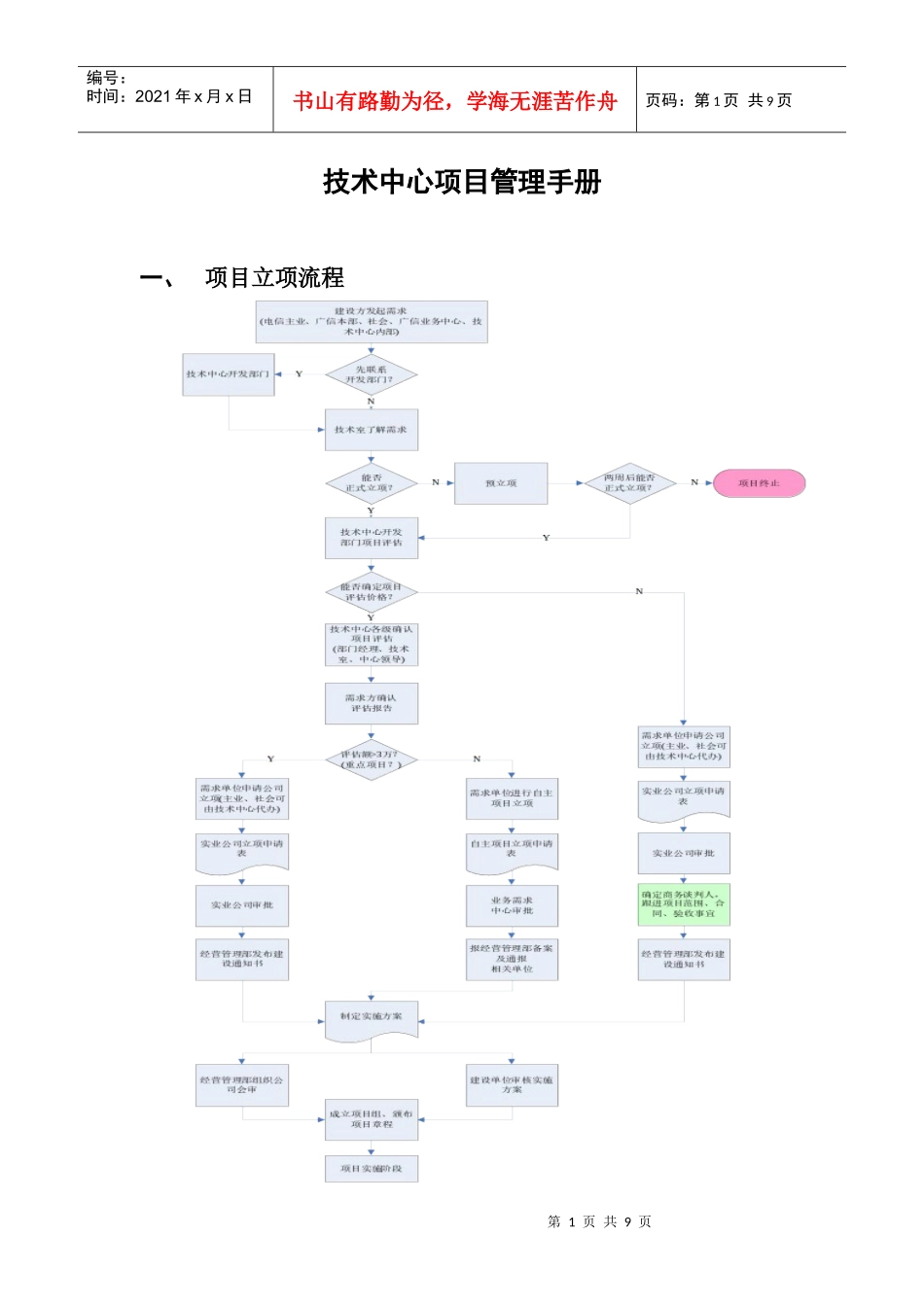

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页技术中心项目管理手册一、项目立项流程第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页二、立项流程说明:1、项目需求方通常有五类:电信主业、广信本部、社会、广信业务中心、技术中心内部,不同的需求方的项目立项流程有所不同
2、需求方需求应经过技术管理室审核,确定是否立项
如果需求方直接联系技术中心开发部门,开发部门也应及时将需求情况通报技术管理室,避免单独进行开发工作
3、技术管理室了解需求方需求后,根据自身综合因素快速决定是否承接该项目
由于评估报告没有出来,因此此处的“快速决定”通常是指否决不符合中心发展方向或不具备开发能力,项目预算明显低于开发成本的项目
4、如果可承接该项目,技术管理室需确定是走正式立项流程还是先预立项
通常建议项目进行正式立项,这样对项目的范围、周期、成本控制比较准确但有时客户需求比较急,但需求又不能马上完全确定,因此可以给此类项目先进行预立项
5、预立项的项目要求在两周之内确定项目最终需求、开发范围等
如果超过两周还不能确定项目需求和范围,则应终止该项目,等需求方确定后再继续继续一个不确定需求和开发范围的项目容易出现项目周期、成本、质量无法控制的现象,因此,预立项项目的存在周期一般为2周左右
6、可以正式立项的项目,以及预立项项目可以正式立项的项目,则可以走立项流程

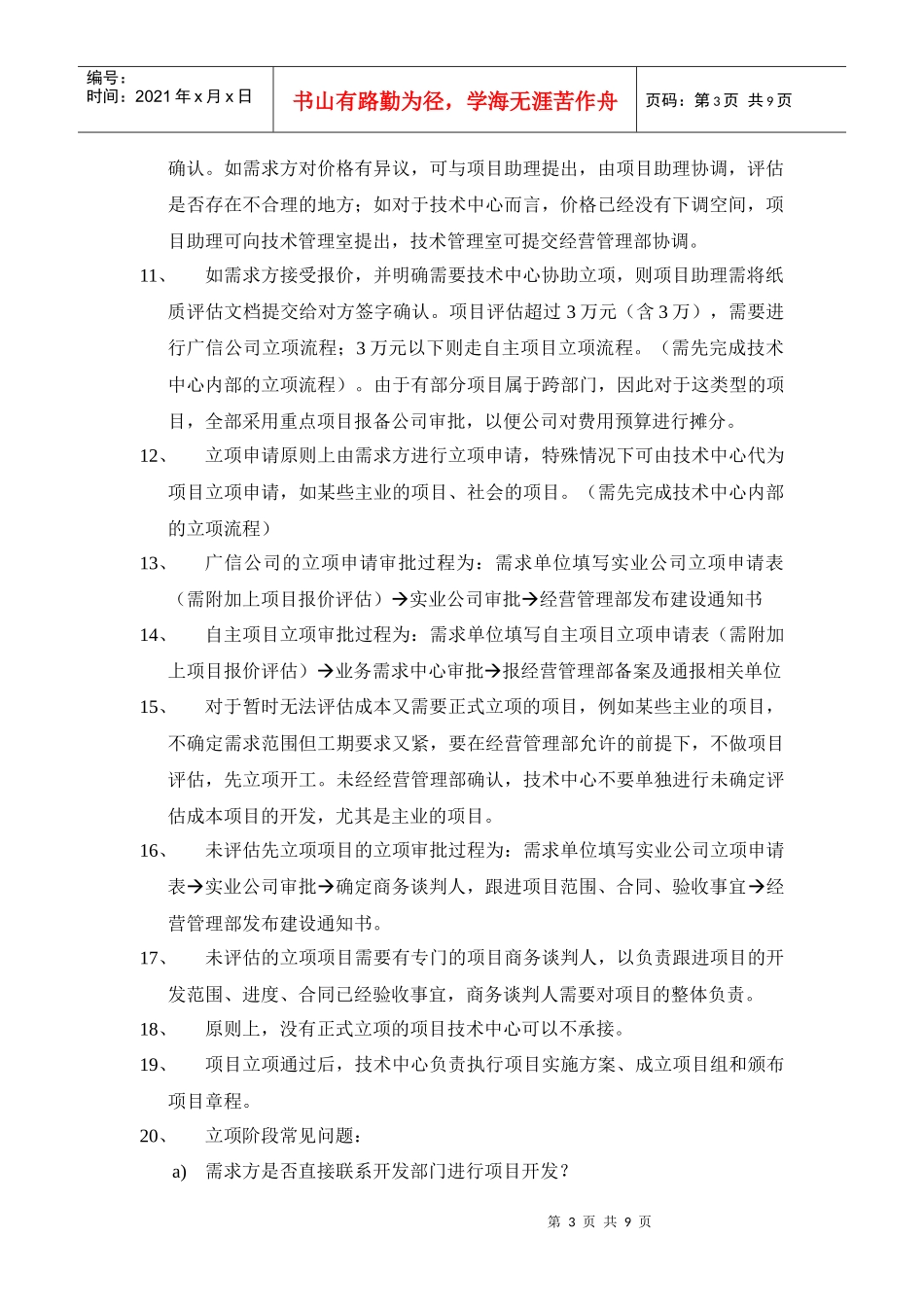

立项流程分为三个步骤:评估——>双方确认——>立项申请审核
7、技术管理室将需正式立项的项目需求提交开发部门进行项目前期评估
评估的主要内容有:项目主要开发范围、解决方案主要内容、开发成本与工期评估
参考《IT项目前期评估报告》
8、如果项目成本暂时无法评估,请参考后面第15点至第17点
9、如果项目成本可以评估,开发部门在填写完《IT项目前期评
