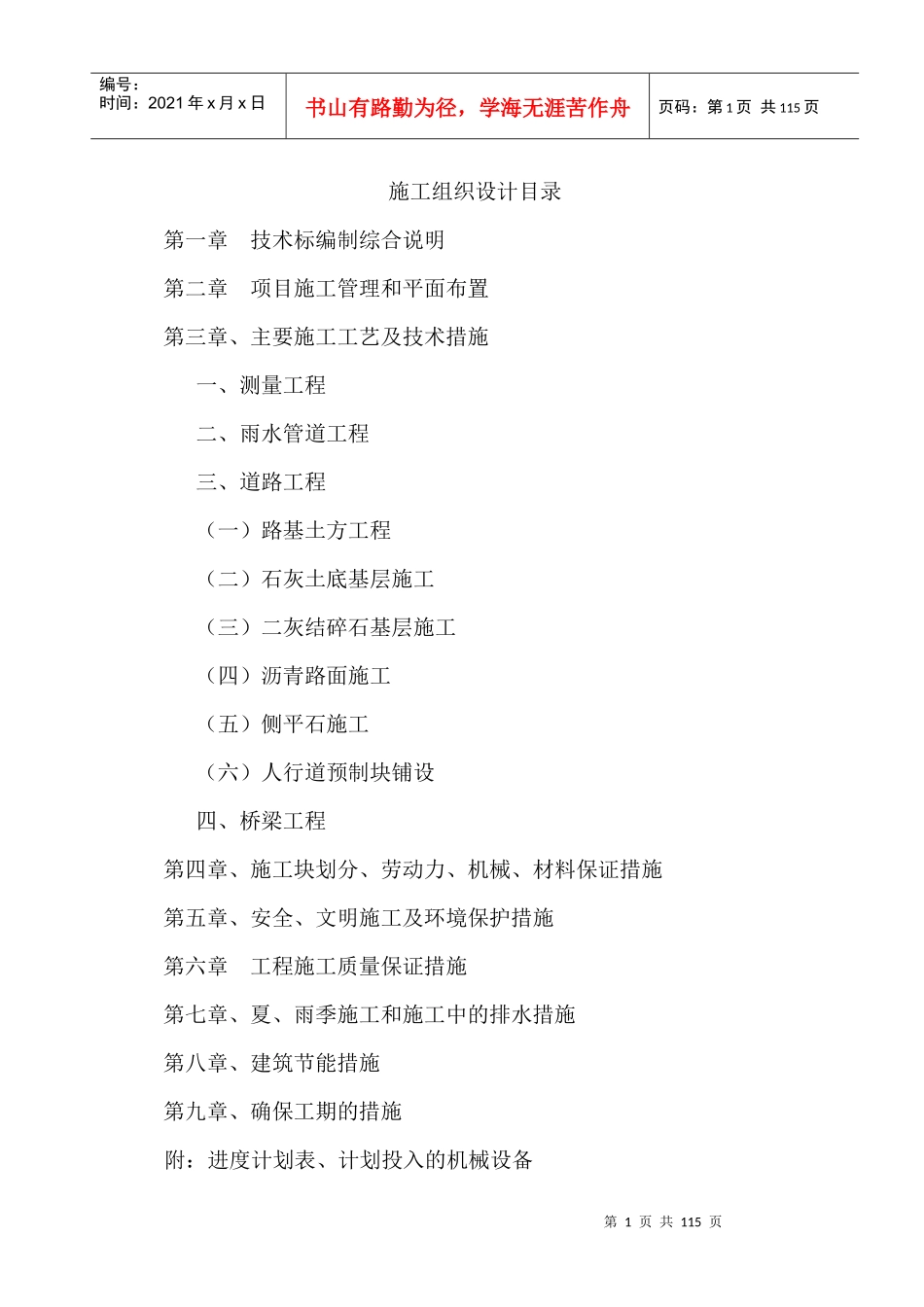

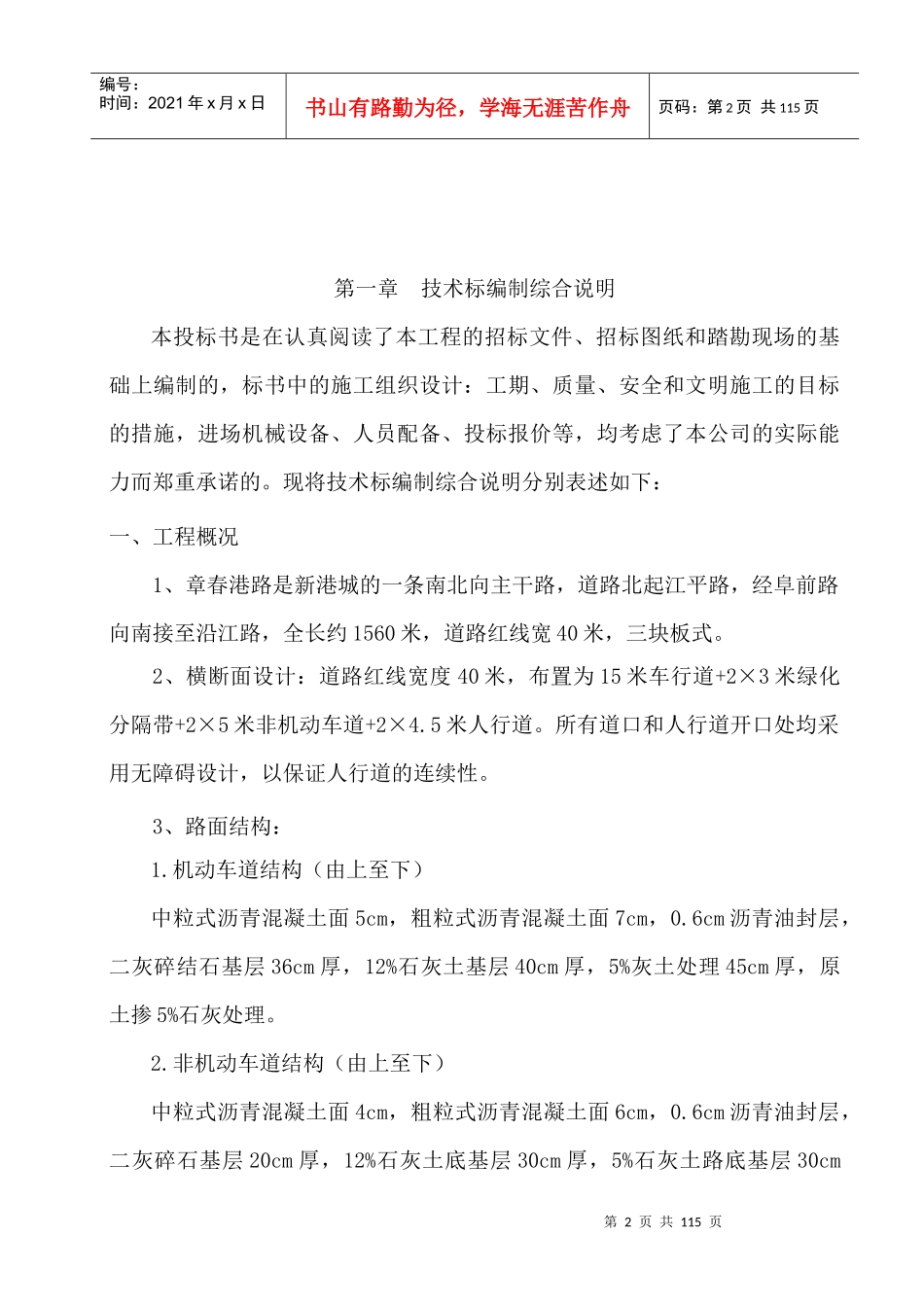

第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共115页施工组织设计目录第一章技术标编制综合说明第二章项目施工管理和平面布置第三章、主要施工工艺及技术措施一、测量工程二、雨水管道工程三、道路工程(一)路基土方工程(二)石灰土底基层施工(三)二灰结碎石基层施工(四)沥青路面施工(五)侧平石施工(六)人行道预制块铺设四、桥梁工程第四章、施工块划分、劳动力、机械、材料保证措施第五章、安全、文明施工及环境保护措施第六章工程施工质量保证措施第七章、夏、雨季施工和施工中的排水措施第八章、建筑节能措施第九章、确保工期的措施附:进度计划表、计划投入的机械设备第2页共115页第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共115页第一章技术标编制综合说明本投标书是在认真阅读了本工程的招标文件、招标图纸和踏勘现场的基础上编制的,标书中的施工组织设计:工期、质量、安全和文明施工的目标的措施,进场机械设备、人员配备、投标报价等,均考虑了本公司的实际能力而郑重承诺的。现将技术标编制综合说明分别表述如下:一、工程概况1、章春港路是新港城的一条南北向主干路,道路北起江平路,经阜前路向南接至沿江路,全长约1560米,道路红线宽40米,三块板式。2、横断面设计:道路红线宽度40米,布置为15米车行道+2×3米绿化分隔带+2×5米非机动车道+2×4.5米人行道。所有道口和人行道开口处均采用无障碍设计,以保证人行道的连续性。3、路面结构:1.机动车道结构(由上至下)中粒式沥青混凝土面5cm,粗粒式沥青混凝土面7cm,0.6cm沥青油封层,二灰碎结石基层36cm厚,12%石灰土基层40cm厚,5%灰土处理45cm厚,原土掺5%石灰处理。2.非机动车道结构(由上至下)中粒式沥青混凝土面4cm,粗粒式沥青混凝土面6cm,0.6cm沥青油封层,二灰碎石基层20cm厚,12%石灰土底基层30cm厚,5%石灰土路底基层30cm第3页共115页第2页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共115页厚,原土清表后土路基压实。3.人行道结构(由上至下)彩色人行道板5cm厚,M10砂浆座浆找平2cm厚,C10细石混凝土垫层5cm厚,12%灰土15cm,土路基压实。4、排水管道:(1)章春港路道路工程雨水管道布置在两侧非机动车道距人行道边2m处,设计主管为φ300-φ800钢筋砼承插管;乙型窨井68座;单蓖边沟式雨水井277座。污水管道位于东非机动车道内,距人行道侧石3.5米,管径φ400~φ500钢筋砼承插管,其中污水检查井43座。(2)基础:钢筋混凝土管基础采用120º砼基础,UPVC管采用砂石基础。(3)雨水窨井采用圆形乙型窨井,采用复合树脂井盖座。(4)雨水井采用边沟式单篦雨水井。(5)道路范围内沟槽回填采用5%灰土回填至道路结构层,分层夯实,密实度要求同道路。二、工期目标招标文件要求工期为180日历天。我公司将在接到中标通知书后,立即进行施工准备,按业主要求准备工程开工。为了响应招标文件的要约,我公司认真研究了工程情况,并仔细地踏勘现场,根据“先地下后地上,先防护后开挖”的施工原则,讨论确定了切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织。按照所编制的施工进度计划留有一定的余地,以备在工程实施时,碰到局部有难度时,我公司将通过优化施工网第4页共115页第3页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共115页络计划,采取必要的措施,调整局部工期和增加设备及施工力量,积极配合建设单位一起分忧解难,在总工期不延期的前提下,全面规划、统筹兼顾、见缝插针地安排好各项施工任务,确保总工期不延期。为响应招标文件的要约,我公司承诺:本工程施工工期确定为180日历天。三、工程质量目标本工程质量标准为合格,我公司力争创“市优工程”。并且我公司履行质量终生负责的义务。公司贯彻执行“IS09001:2000”质量标准,为力争该工程创建优良工程提供了保证,因此,除了施工组织设计中制定切实可行的质量管理和技术措施外,本公司还将定期对进场施工人员组织有关施工质量方面的教育,学习新的知识、技...
