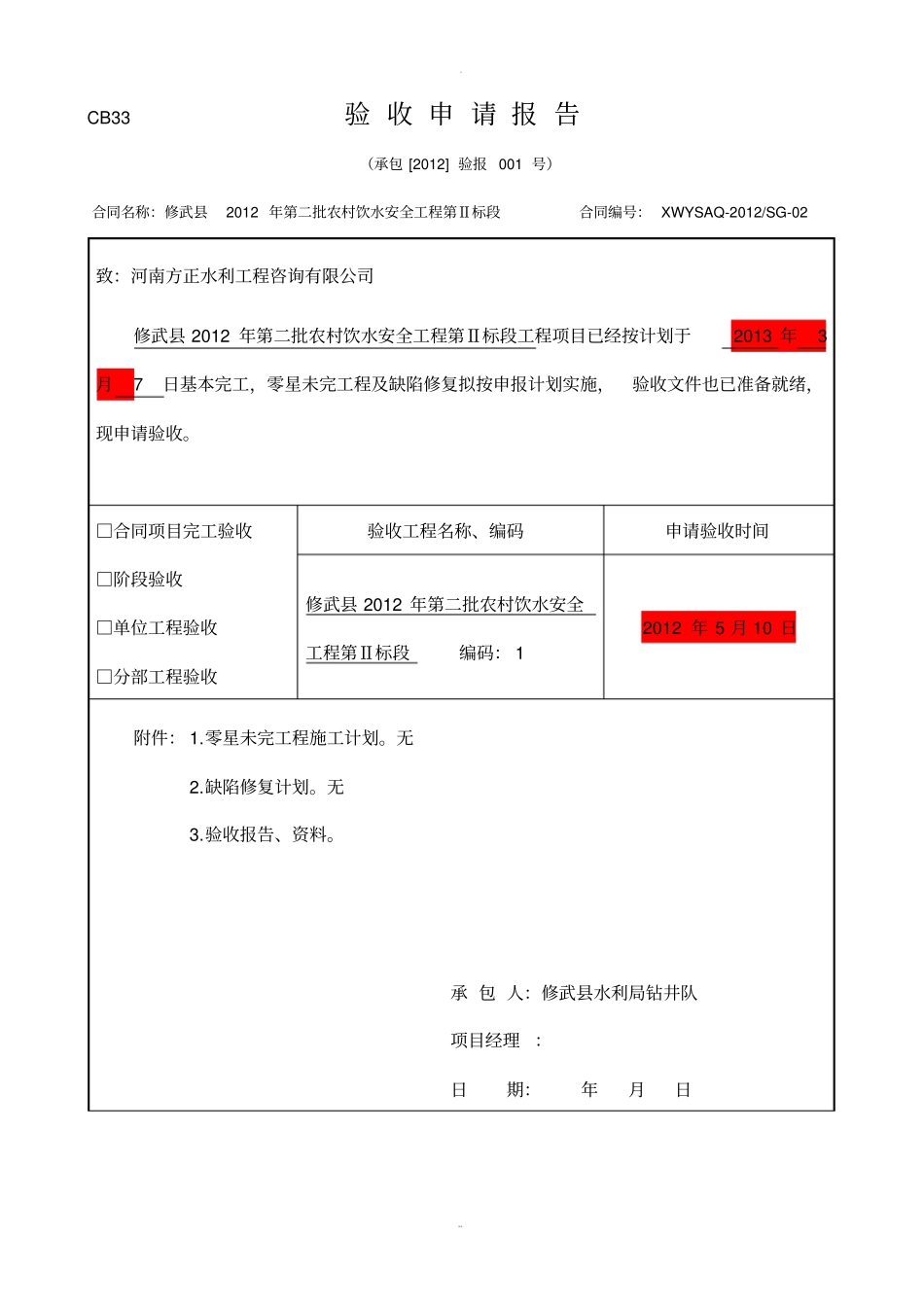

.--CB33验收申请报告(承包[2012]验报001号)合同名称:修武县2012年第二批农村饮水安全工程第Ⅱ标段合同编号:XWYSAQ-2012/SG-02致:河南方正水利工程咨询有限公司修武县2012年第二批农村饮水安全工程第Ⅱ标段工程项目已经按计划于2013年3月7日基本完工,零星未完工程及缺陷修复拟按申报计划实施,验收文件也已准备就绪,现申请验收。□合同项目完工验收□阶段验收□单位工程验收□分部工程验收验收工程名称、编码申请验收时间修武县2012年第二批农村饮水安全工程第Ⅱ标段编码:12012年5月10日附件:1.零星未完工程施工计划。无2.缺陷修复计划。无3.验收报告、资料。承包人:修武县水利局钻井队项目经理:日期:年月日.--监理机构将另行签发审核意见。监理机构:河南方正水利工程咨询有限公司签收人:日期:年月日说明:本表一式份,由承包人填写。监理机构审签后,随同审核意见,承包人、监理机构、发包人、设代机构各1份。验收申请报告河南方正水利工程咨询有限公司:我单位承担施工的修武县2012年第二批农村饮水安全工程第Ⅱ标段实际共完成新打机井8眼,维修机井6眼,水泵10台(含维修井水泵),压力罐9台(含维修井压力罐),消毒设备8套及其他相关配套设施。分布在七贤镇、西村乡范围内,全部工程内容分为3个分布工程,11个单元工程。工程于2012年1月14日正式动工,经过认真组织,紧张施工,于2012年5月5日全部完成施工任务,经自检全部合格,工程质量评定资料及各项竣工验收资料已经整理完备,具备了验收条件,现申请于2012年5月10日进行正式验收。.--修武县水利局钻井队201年月日.--修武县2012年第二批农村饮水安全工程第Ⅱ标段合同工程完工验收鉴定书修武县水利局完工验收工作组201年月日.--项目法人:修武县水利局代建机构(如有时):无设计单位:无监理单位:河南方正水利工程咨询有限公司施工单位:修武县水利局钻井队主要设备制造(供应)商单位:质量和安全监督机构:运行管理单位:七贤镇、西村乡.--验收时间:2012年5月10至2012年5月20日验收地点:七贤镇、西村乡.--前言:根据中华人民共和国《水利水电建设工程验收规程》SL223—2008验收规定,由修武县水利局组织,于2012年5月10至2012年5月20日对修武县2012年第二批农村饮水安全工程第Ⅱ标段工程进行合同工程完工验收。验收前建设单位和监理单位已组织人员对各项技术指标及规格尺寸进行了全面测量并记录在案,验收过程中根据国家现行有关法律、法规、规章和技术标准,按施工图纸及施工合同约定,进行了外观质量检验、检查施工现场、查看施工资料和工程试运行等,对合同范围内工程项目和工作完成情况进行了全面验收并进行评价。一、合同工程概况(一)合同工程名称及位置合同工程名称:修武县2012年第二批农村饮水安全工程第Ⅱ标段工程位置:七贤镇、西村乡(二)合同工程主要建设内容包括新打机井8眼,维修机井6眼,配套潜水泵10台、压力罐9台、消毒设备8套。为满足取水要求,井管采用高压水泥管,内径为300mm,壁厚为25mm,加缠尼龙网4层,棕片4层,钢纱2层,.--外围填入人工砾料,填砾直径5-6mm,开孔直径采用600mm。(三)合同工程建设过程本合同工程2012年1月14日动工,2012年5月5日完工。二、验收范围:七贤镇、西村乡三、合同执行情况按照合同工程内容,共完成新打机井8眼,维修机井6眼,水泵10台(含维修井水泵),压力罐9台(含维修井压力罐),消毒设备8套及其他相关配套设施。四、合同工程质量评定合格五、历次验收遗留问题处理情况无六、存在的主要问题及处理意见.--无七、意见和建议无八、结论本合同段工程施工质量合格,施工现场已清理干净,工程资料整理齐全,工程试运行正常,通过全面验收,同意交工并正式投入使用。九、保留意见(应有本人签字)无十、合同工程验收工作组成员签字表十一、附件(一)提供给验收工作组资料目录(二)施工单位向项目法人移交资料目录.--施工单位向项目法人移交资料目录一、开工前资料1、中标通知书2、施工合同3、进场通知4、合同项目开工申请表5、开工报告6、施工技术方案申报表7、施工组织设计8、施工措施计划及施工工法9、安全措施计划10、施工进度计划申报表11...
