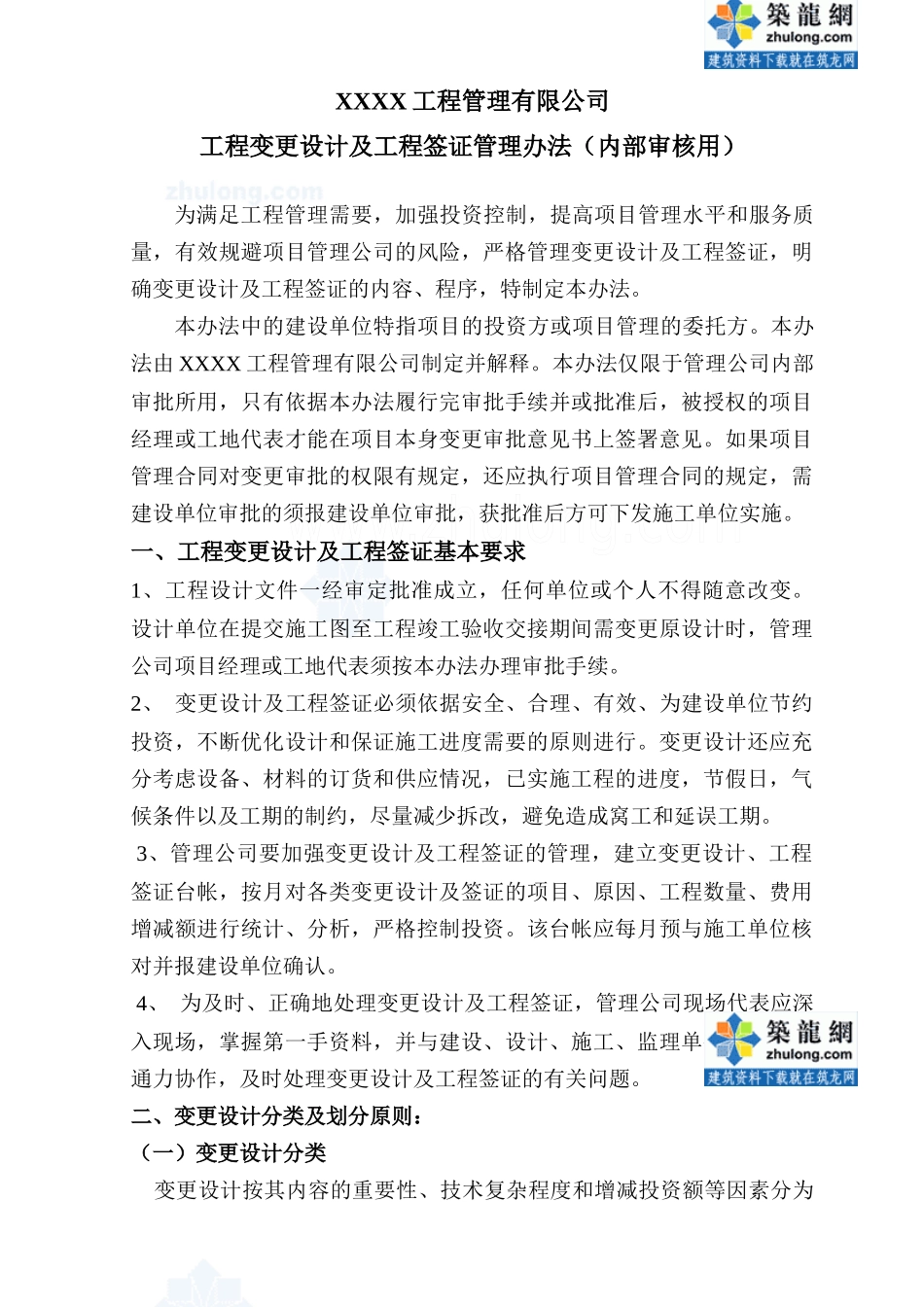

XXXX工程管理有限公司工程变更设计及工程签证管理办法(内部审核用)为满足工程管理需要,加强投资控制,提高项目管理水平和服务质量,有效规避项目管理公司的风险,严格管理变更设计及工程签证,明确变更设计及工程签证的内容、程序,特制定本办法
本办法中的建设单位特指项目的投资方或项目管理的委托方
本办法由XXXX工程管理有限公司制定并解释
本办法仅限于管理公司内部审批所用,只有依据本办法履行完审批手续并或批准后,被授权的项目经理或工地代表才能在项目本身变更审批意见书上签署意见
如果项目管理合同对变更审批的权限有规定,还应执行项目管理合同的规定,需建设单位审批的须报建设单位审批,获批准后方可下发施工单位实施
一、工程变更设计及工程签证基本要求1、工程设计文件一经审定批准成立,任何单位或个人不得随意改变
设计单位在提交施工图至工程竣工验收交接期间需变更原设计时,管理公司项目经理或工地代表须按本办法办理审批手续
2、变更设计及工程签证必须依据安全、合理、有效、为建设单位节约投资,不断优化设计和保证施工进度需要的原则进行
变更设计还应充分考虑设备、材料的订货和供应情况,已实施工程的进度,节假日,气候条件以及工期的制约,尽量减少拆改,避免造成窝工和延误工期
3、管理公司要加强变更设计及工程签证的管理,建立变更设计、工程签证台帐,按月对各类变更设计及签证的项目、原因、工程数量、费用增减额进行统计、分析,严格控制投资
该台帐应每月预与施工单位核对并报建设单位确认
4、为及时、正确地处理变更设计及工程签证,管理公司现场代表应深入现场,掌握第一手资料,并与建设、设计、施工、监理单位积极沟通、通力协作,及时处理变更设计及工程签证的有关问题

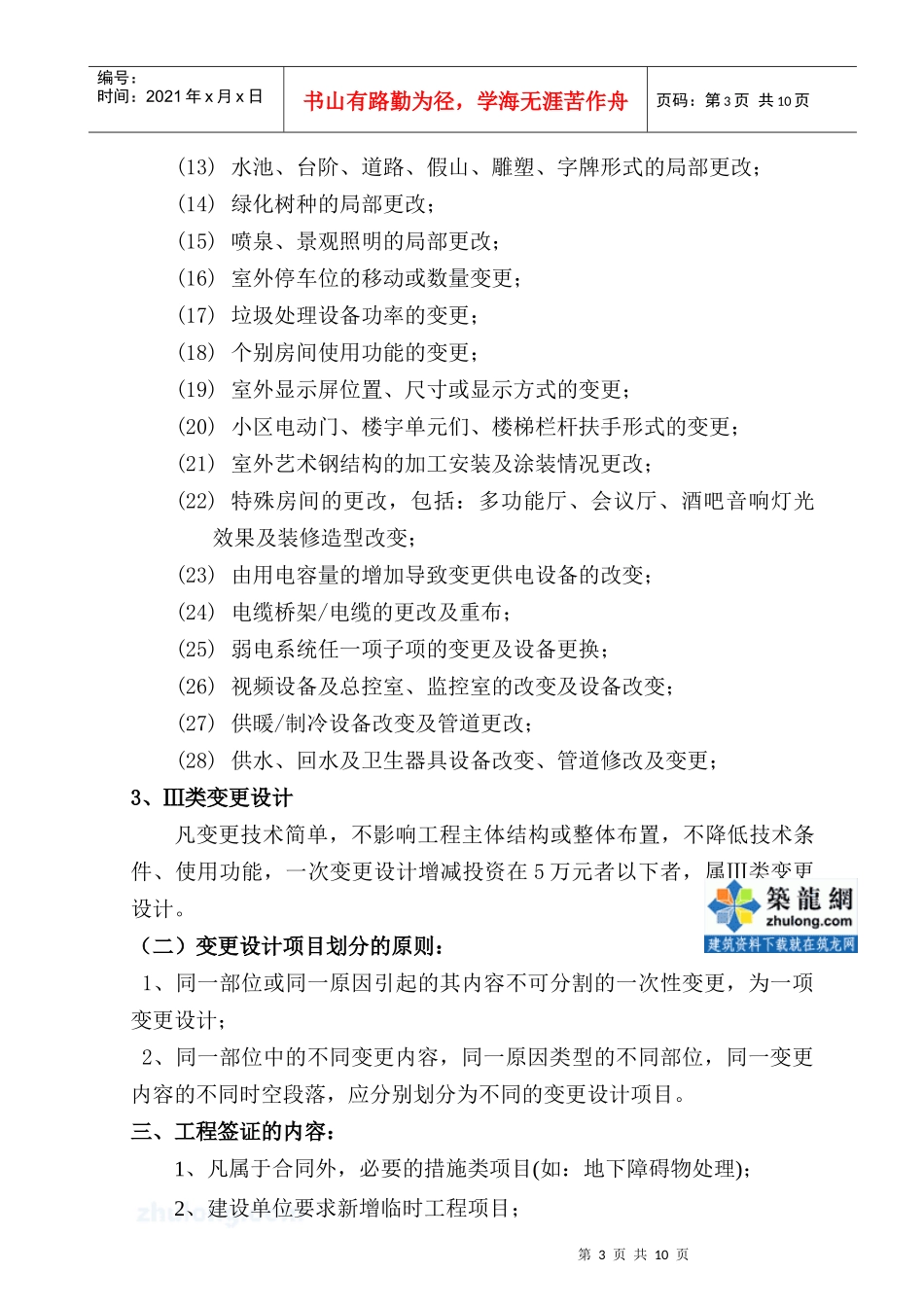

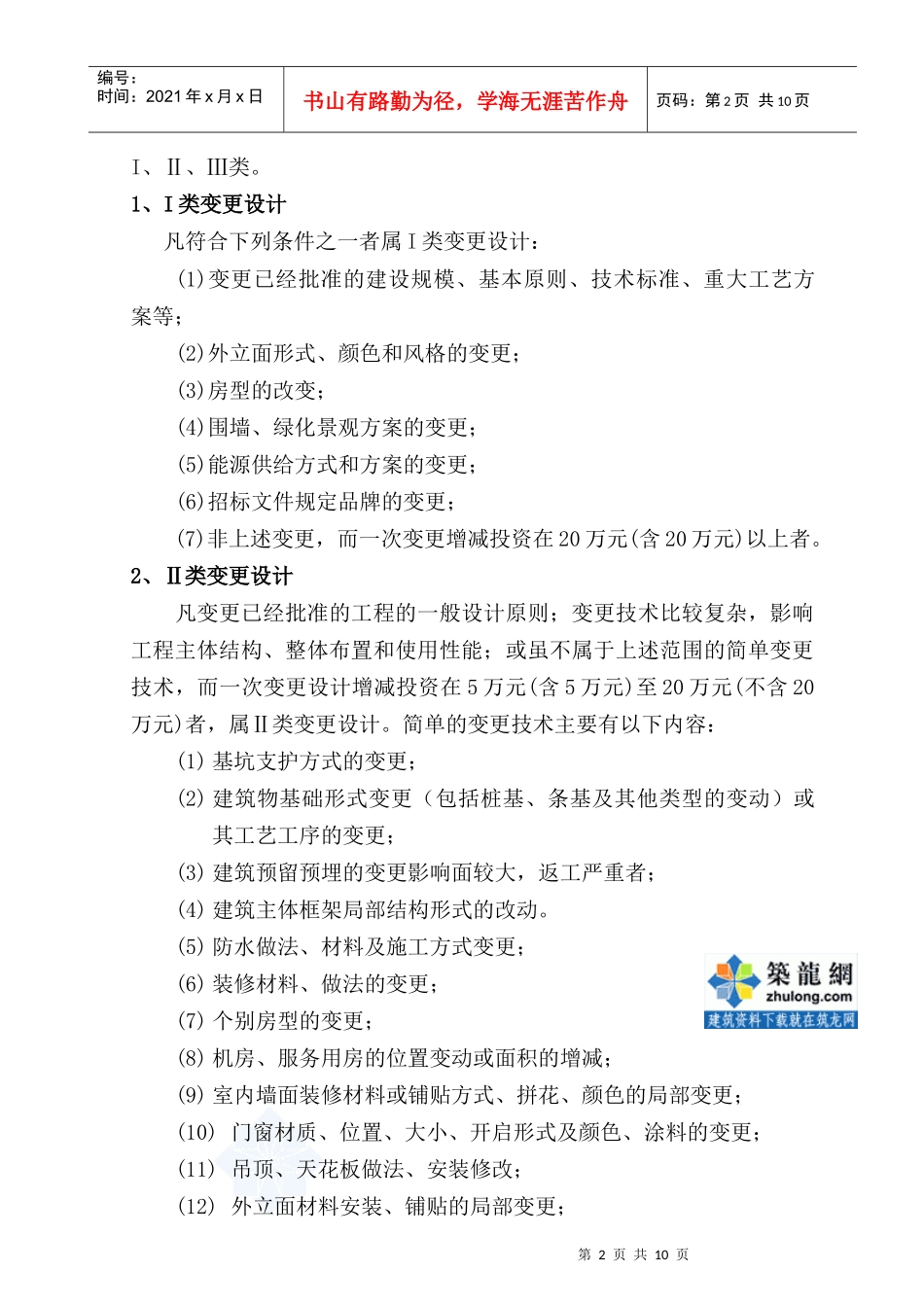

二、变更设计分类及划分原则:(一)变更设计分类变更设计按其内容的重要性、技术复杂程度和增减投资额等因素分为第2页共10页编号:时间:2021年x月x日书山有路勤为径
