市政办循环水供热实施方案按照市委、市政府的安排部署,为保障XX县区循环水供热工程顺利实施,特制定本方案
一、指导思想以党的十七大、十七届三中、四中全会精神为指导,认真贯彻落实科学发展观,坚持以人为本、民生为先原则,全力推进XX县区循环水供热工程建设,提升XX县区集中供热质量,切实提高群众满意度,促进民生改善,推动节能减排,保障供热事业持续健康发展,为建设富裕、和谐、幸福做出贡献
二、工程建设任务XX县区循环水供热工程以发电公司高温水为热源,主要建设任务是:在发电公司厂内建设600万平方米的高温水首站;沿路、大道、西环路敷设高温水主管线19
8公里;沿途建设中继加压泵站2处;沿路、路、北路、学院路敷设4条高温水支线(全长54公里);改造汽水换热站43处,新建水水换热站18处;改造二级热水管网15公里
三、工程建设分工1
供热规划论证及设计,由市住建委(规划局)和市公用事业局负责
高温水首站,路、大道、西环路19
8公里高温水主管线和1号中继加压泵站建设,由发电公司负责
2号中继加压泵站,路、路、双山北路、学院路的54公里高温水支线建设和换热站改造及新建、二级管网改造,由市公用事业局负责
四、实施步骤和完成时限本着争分夺秒、梯次推进、压茬进行的原则,采取招标、施工交叉进行的方法组织实施
具体步骤是:1
招标阶段(4月1日—5月15日)在前期已完成4条支线保温管材、管件、补偿器和监理招标的基础上,其余所有招标工作于5月15日前全部完成

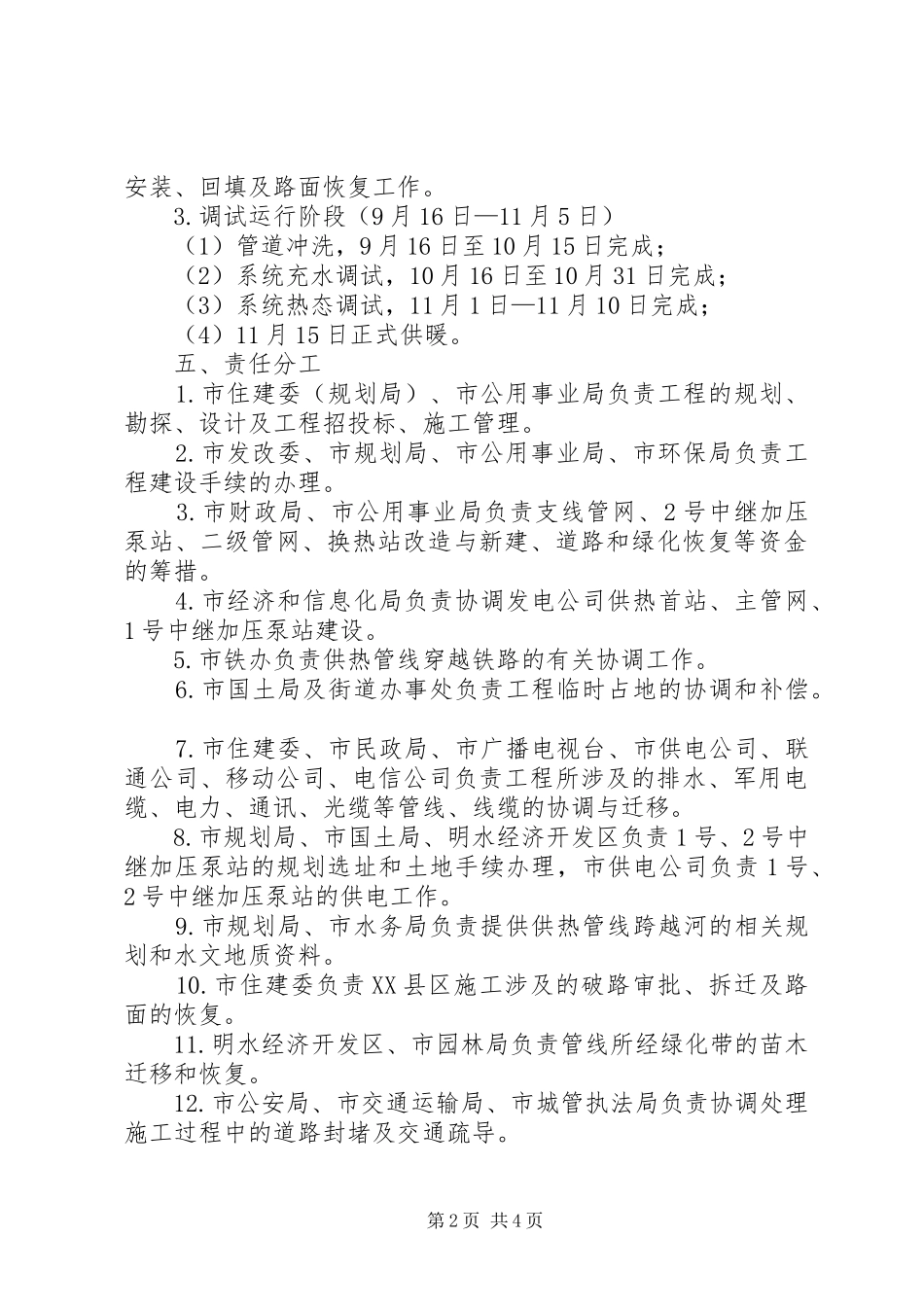

施工阶段(4月22日—9月15日)4月22日支线管网正式开工,所有工程于9月15日前完成第1页共4页安装、回填及路面恢复工作
调试运行阶段(9月16日—11月5日)(1)管道冲洗,9月16日至10月15日完成;(2)系统充水调试,10月16日至10月31日完成;(3)系统热态调试,11月1日—11月10日完成;(4)11月15日正式
