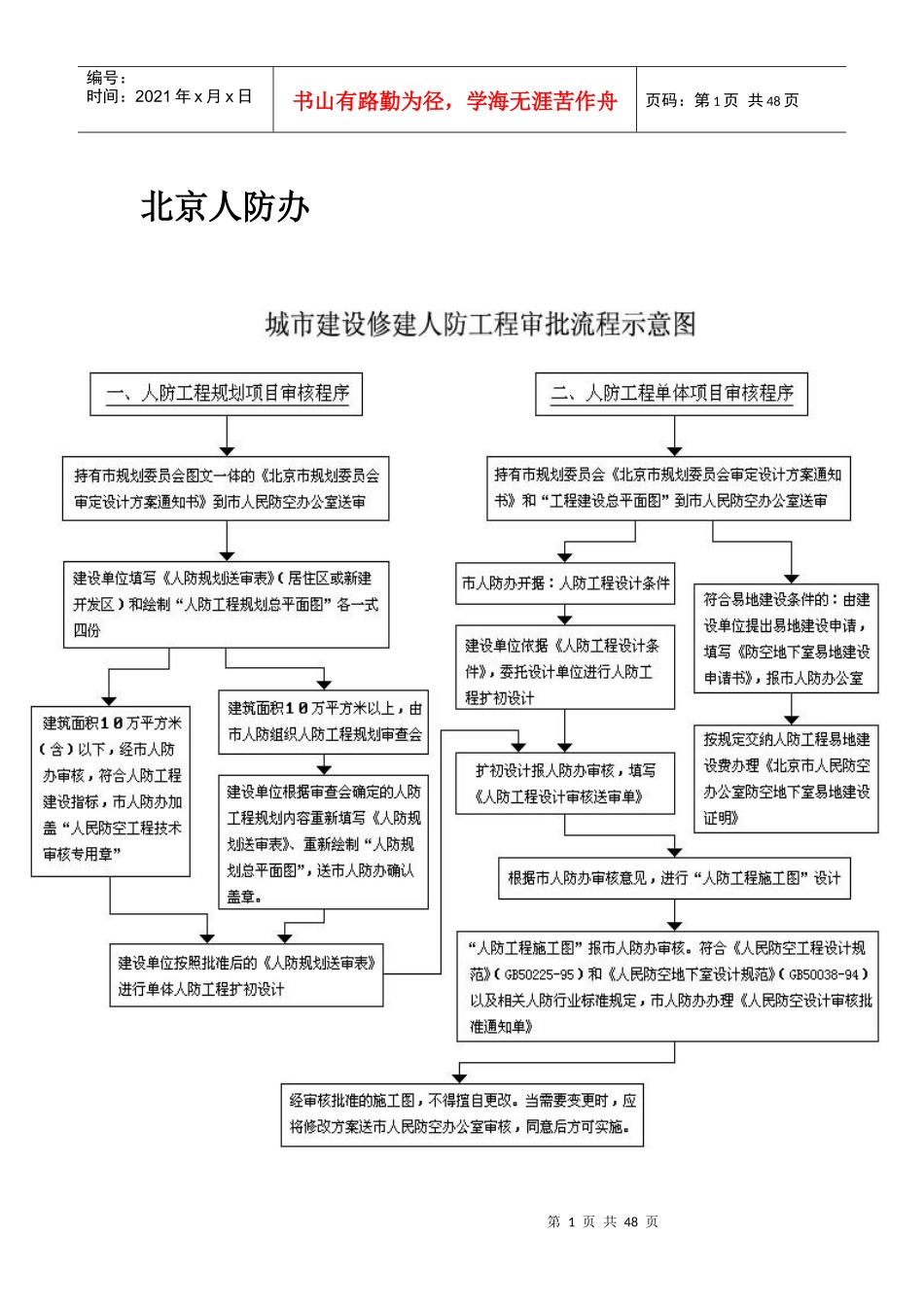

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页北京人防办第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页1、规划类审批制度1、建设单位按城乡建设环境保护部《新建居住区和旧区民用建筑防空地下室建设规划编制办法》(〔88〕城防字第155号)编制人防规划;2、市人防办公室以会议的形式提出对人防工程规划方案审批意见;3、建设单位填写《人防规划送审表》(居住区或新建开发区)、绘制人防工程规划总平面图各一式四份,随同市规划委员会《审定设计方案通知书》(复印件)一并报送市人民防空办公室;4、人防工程规划批件一式四份,一份送市规划委员会备查,一份留市人防办公室归档,一份送工程所在区人防办公室归档,一份由建设单位保存;5、各单体工程按批准的人防工程规划所定人防面积指标、分布位置、平战使用功能、抗力等级、防化等级进行人防工程单体图纸设计,并按单体审批程序办理相关手续;6、整体规划方案变更时,依照市规划委员会新审定的方案,重新进行人防规划审批。2、单体人防工程审批制度1、建设单位持有市规划委员会图文一体的《北京市规划委员会审定设计方案通知书》和“工程建设总平面图”到市人民防空办室;2、市人防办公室对该项目应设置的防空地下室面积指标、平战使用功能、抗力等级、防化等级提出设计条件;3、建设单位填写《北京市人民防空工程设计审核送审单》一式两份,持《人防工程设计条件》或《人防规划送审表》(复印件)和人防工程设计图纸一并报送市人民防空办公室;4、市人防办公室对防空地下室初步设计图和施工设计图中的技术问题提出审定意见;5、施工图审核批准后,图纸留市人民防空办公室归档,市人防办公室出具第3页共48页第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共48页《人民防空工程设计审核批准通知单》;6、经审核批准的人防施工图,不得擅自更改。当需变更时,修改方案重新按单体人防工程审批程序审批。3、易地建设审批制度1、符合国家发展计划委员会、财政部、国家国防动员委员会、建设部《关于规范防空地下室易地建设收费的规定》(计价格〔2000〕474号)的项目,可提出易地建设申请;2、建设单位填写《防空地下室易地建设申请书》一式二份,随同市规划委员会《审定设计方案通知书》(复印件)及工程底层平面图一并报送市人民防空办公室;3、市人防办公室对工程可否易地建设提出审批意见;4、应建人防面积指标按《北京市人民防空委员会、北京市计划委员会、北京市城乡建设委员会关于贯彻〈关于改变结合民用建筑修建防空地下室规定的通知〉的实施细则(〔86〕京防委字第4号、〔86〕京计基字第306号、〔86〕京建字第078号)》的要求核算,交纳易地建设费;5、易地建设批准后,市人防办公室出具《北京市人民防空办公室防空地下室易地建设证明书》一式三份,一份送市规划委员会办理《建设工程规划许可证》手续,一份留市人民防空办公室归档,一份建设单位存档;6、易地建设费纳入人防经费预算,统筹安排并专项用于安排易地建设人防工程。第4页共48页第3页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共48页审批时限1、小区规划类项目10个工作日2、单体建设类项目12个工作日3、易地建设类项目2个工作日报审内容1.人防工程初步设计图纸应包括:建设工程水文、地质资料(复印件),说明书,总平面图,首层平面图,地下各层平面图,人防工程建筑平面、剖面图和采暖、通风、给排水、消防、电气(照明)的平面及系统图,人防室外出入口地下通道、地面防倒塌棚架及管理用房详图;改建、扩建工程,应附原工程平、剖面图,并注明新、旧工程的关系。2.人防工程施工设计图纸应包括:工程所在位置的1/500或1/2000地形图(注明工程所在位置),建设工程水文、地质资料(复印件),人防工程结构计算书(复印件),人防图纸目录及总平面图,地面建筑立面、剖面图,首层、地下各层平面图,人防建筑设计说第5页共48页第4页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页...
