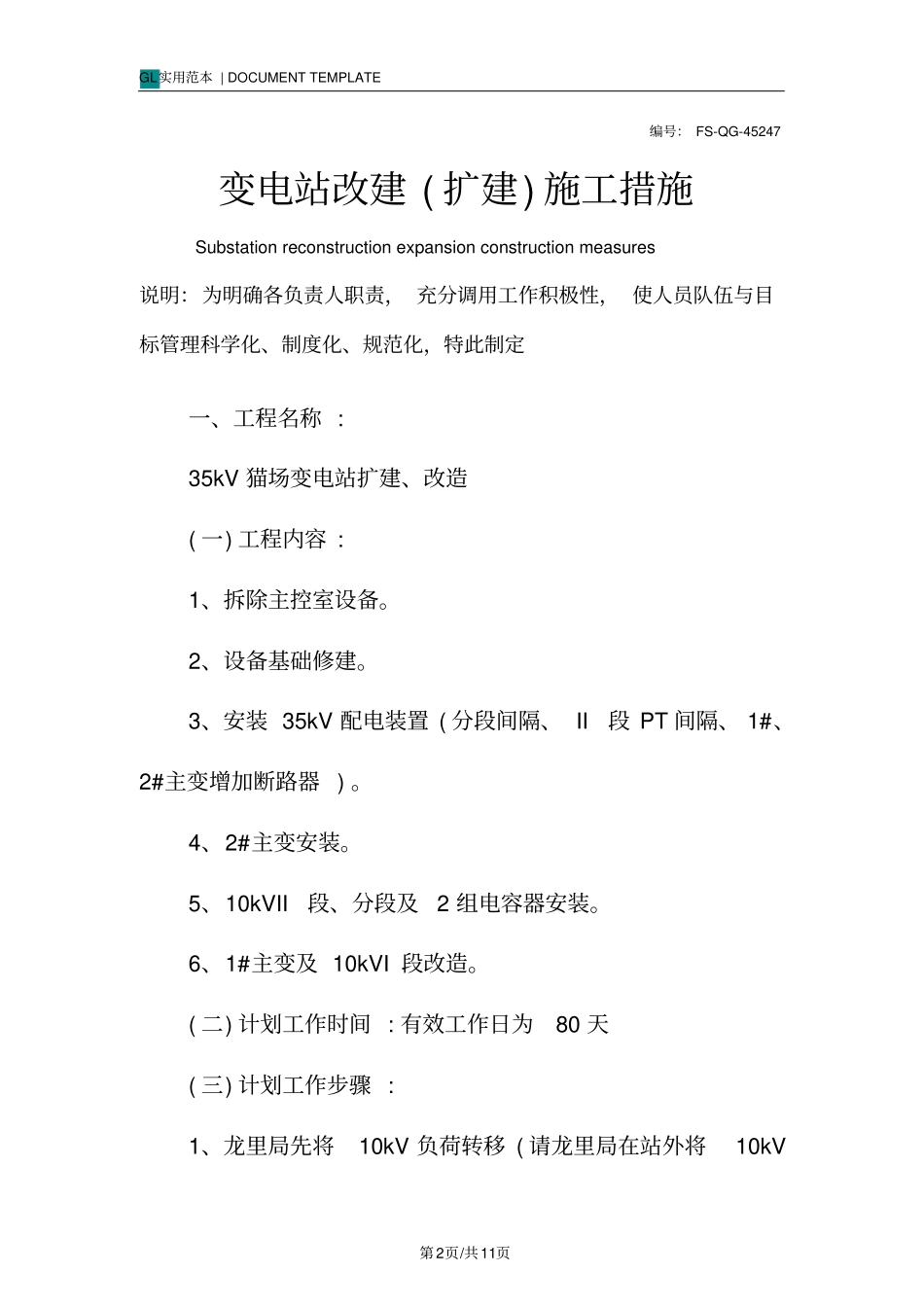

整体解决方案系列变电站改建(扩建)施工措施(标准、完整、实用、可修改)GL实用范本|DOCUMENTTEMPLATE第2页/共11页编号:FS-QG-45247变电站改建(扩建)施工措施Substationreconstructionexpansionconstructionmeasures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、工程名称:35kV猫场变电站扩建、改造(一)工程内容:1、拆除主控室设备
2、设备基础修建
3、安装35kV配电装置(分段间隔、II段PT间隔、1#、2#主变增加断路器)
4、2#主变安装
5、10kVII段、分段及2组电容器安装
6、1#主变及10kVI段改造
(二)计划工作时间:有效工作日为80天(三)计划工作步骤:1、龙里局先将10kV负荷转移(请龙里局在站外将10kVGL实用范本|DOCUMENTTEMPLATE第3页/共11页负荷转移,并解决施工用电)
2、35kV配电装置、2#主变、10kVII段及分段、电容器设备基础、构架、电缆沟、围墙、操作小道等修建
3、安装、调试35kV配电装置、2#主变、10kVII段及分段、电容器设备
4、验收、投运35kV配电装置、2#主变、10kVII段及分段、电容器设备
二、组织措施工程总负责人:谭顺风职责:在整个施工过程中负责,防止任何人身事故的发生,并负责施工过程中的协调、安装工作
现场负责人:杨志华、廖涛职责:负责施工过程中的协调、监督现场安全措施是否落实到位
,现场工作负责人:郭应芳职责:负责现场的施工并认真监护工作人员的安全
认真对待工作现场所做的安全措施是否正确,检查安全工器具、施工机器是否合格、满足要求;对施工人员进行安全教育及GL实用范本|DOCUMENTTEMPLATE第4页/共11页安全交底;对工程质量负责
工程技术负责人
