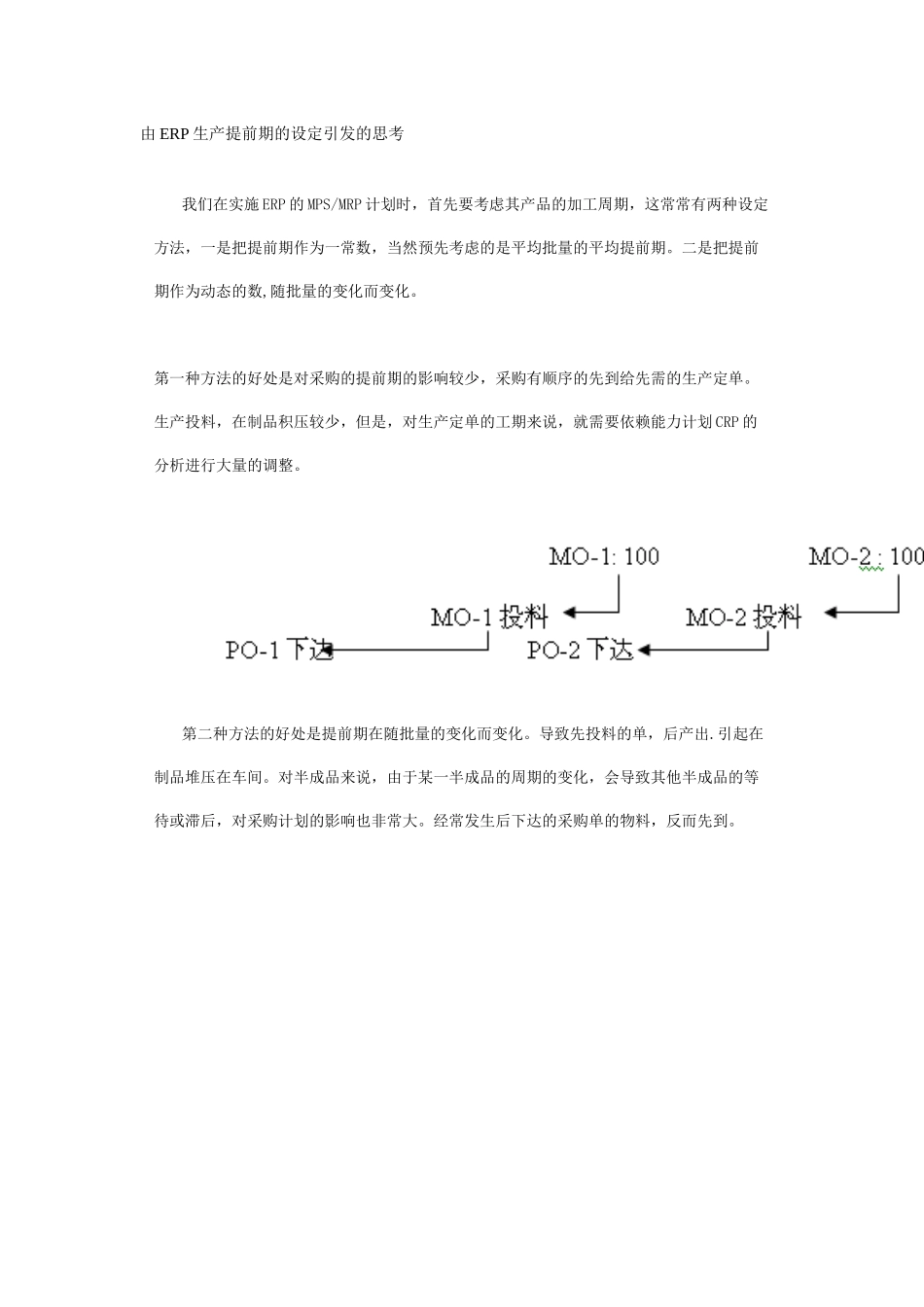

由ERP生产提前期的设定引发的思考我们在实施ERP的MPS/MRP计划时,首先要考虑其产品的加工周期,这常常有两种设定方法,一是把提前期作为一常数,当然预先考虑的是平均批量的平均提前期
二是把提前期作为动态的数,随批量的变化而变化
第一种方法的好处是对采购的提前期的影响较少,采购有顺序的先到给先需的生产定单
生产投料,在制品积压较少,但是,对生产定单的工期来说,就需要依赖能力计划CRP的分析进行大量的调整
第二种方法的好处是提前期在随批量的变化而变化
导致先投料的单,后产出
引起在制品堆压在车间
对半成品来说,由于某一半成品的周期的变化,会导致其他半成品的等待或滞后,对采购计划的影响也非常大

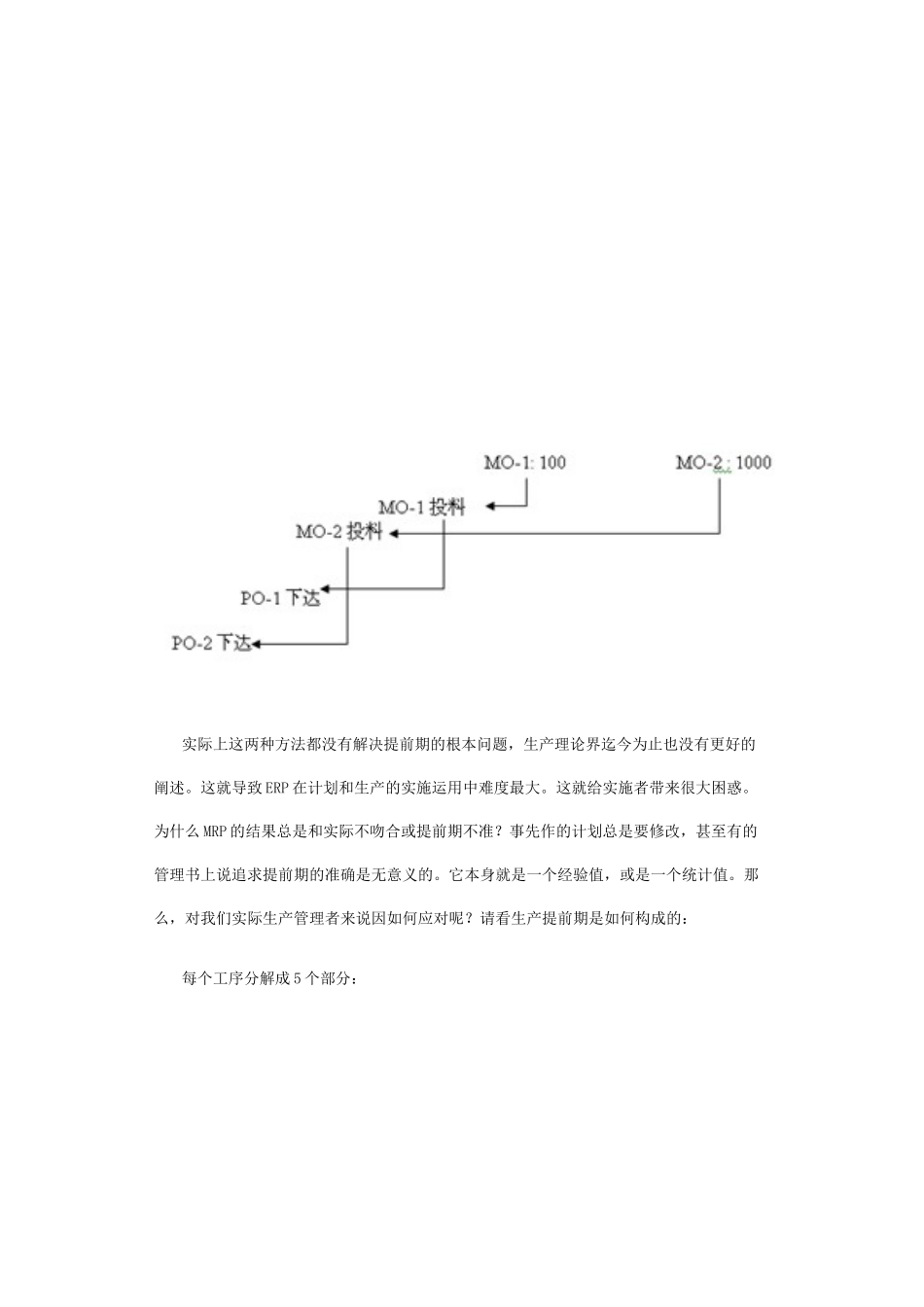

经常发生后下达的采购单的物料,反而先到
实际上这两种方法都没有解决提前期的根本问题,生产理论界迄今为止也没有更好的阐述
这就导致ERP在计划和生产的实施运用中难度最大
这就给实施者带来很大困惑
为什么MRP的结果总是和实际不吻合或提前期不准
事先作的计划总是要修改,甚至有的管理书上说追求提前期的准确是无意义的
它本身就是一个经验值,或是一个统计值
那么,对我们实际生产管理者来说因如何应对呢

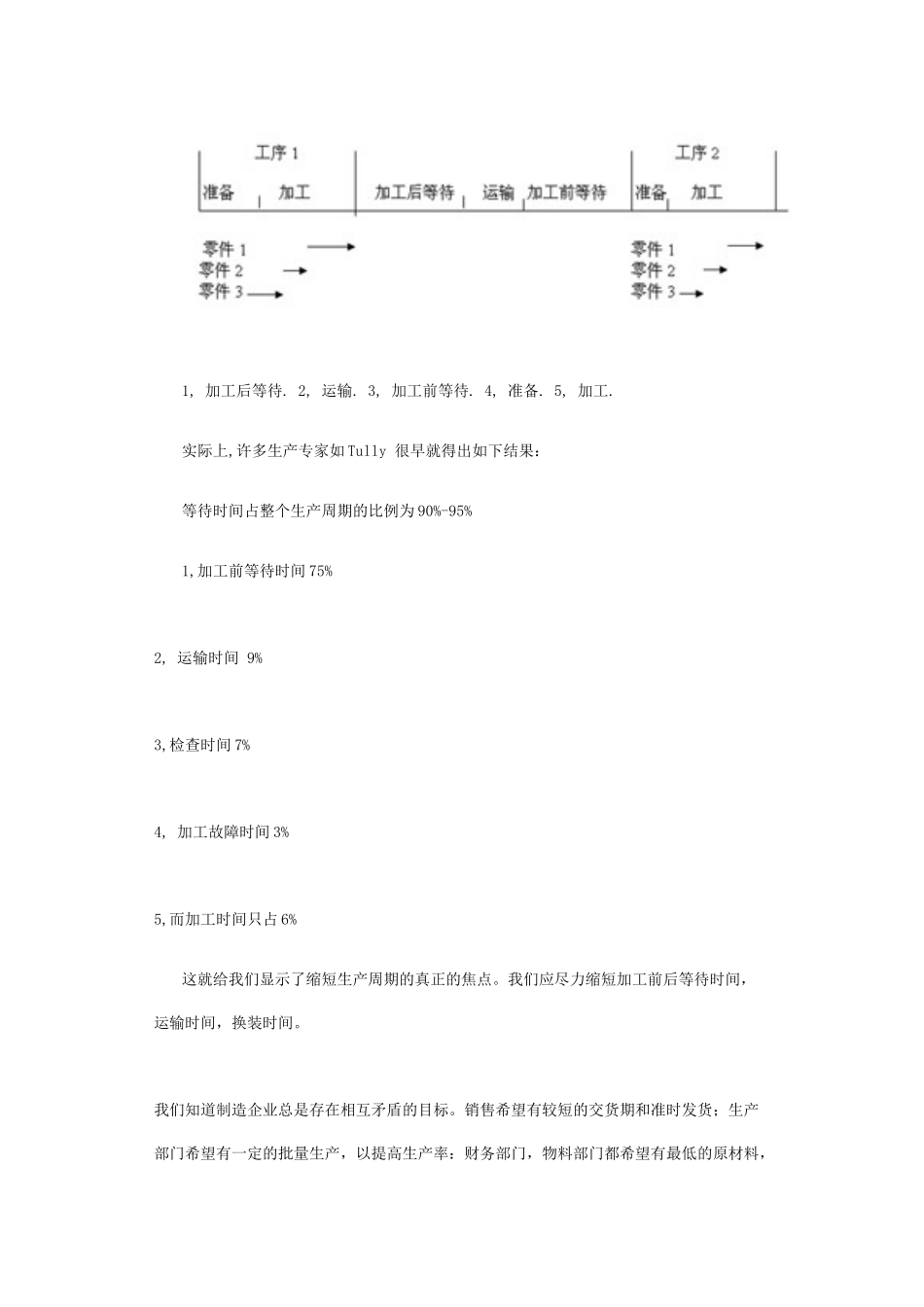

请看生产提前期是如何构成的:每个工序分解成5个部分:1,加工后等待
3,加工前等待
实际上,许多生产专家如Tully很早就得出如下结果:等待时间占整个生产周期的比例为90%-95%1,加工前等待时间75%2,运输时间9%3,检查时间7%4,加工故障时间3%5,而加工时间只占6%这就给我们显示了缩短生产周期的真正的焦点
我们应尽力缩短加工前后等待时间,运输时间,换装时间
我们知道制造企业总是存在相互矛盾的目标
销售希望有较短的交货期和准时发货;生产部门希望有一定的批量生产,以提高生产率:财务部门,物料部门都希望有最低的原材料,半成品,成品
现在,快速准时的交货的目标以改变
