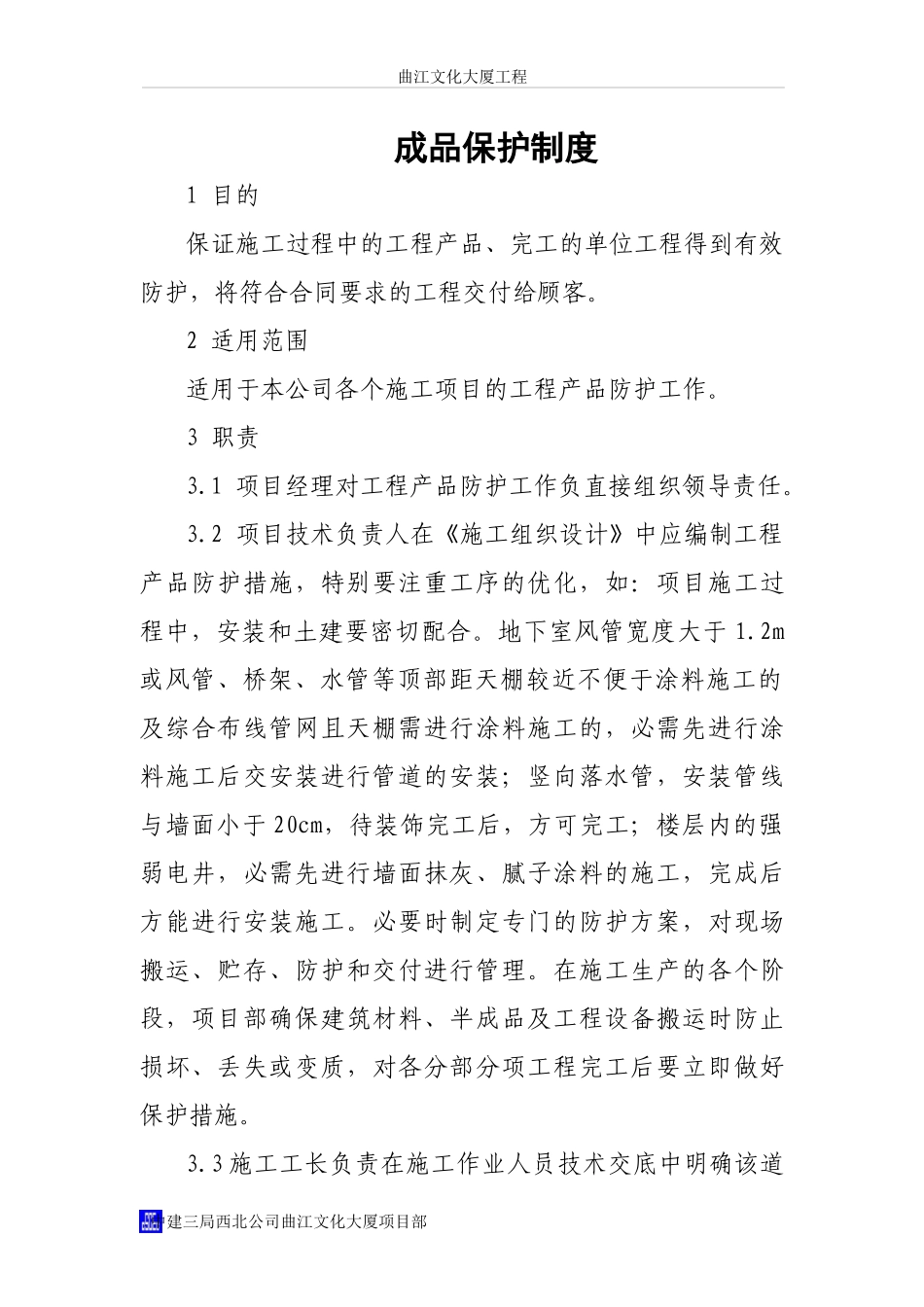

曲江文化大厦工程成品保护制度1目的保证施工过程中的工程产品、完工的单位工程得到有效防护,将符合合同要求的工程交付给顾客
2适用范围适用于本公司各个施工项目的工程产品防护工作
1项目经理对工程产品防护工作负直接组织领导责任
2项目技术负责人在《施工组织设计》中应编制工程产品防护措施,特别要注重工序的优化,如:项目施工过程中,安装和土建要密切配合
地下室风管宽度大于1
2m或风管、桥架、水管等顶部距天棚较近不便于涂料施工的及综合布线管网且天棚需进行涂料施工的,必需先进行涂料施工后交安装进行管道的安装;竖向落水管,安装管线与墙面小于20cm,待装饰完工后,方可完工;楼层内的强弱电井,必需先进行墙面抹灰、腻子涂料的施工,完成后方能进行安装施工
必要时制定专门的防护方案,对现场搬运、贮存、防护和交付进行管理
在施工生产的各个阶段,项目部确保建筑材料、半成品及工程设备搬运时防止损坏、丢失或变质,对各分部分项工程完工后要立即做好保护措施

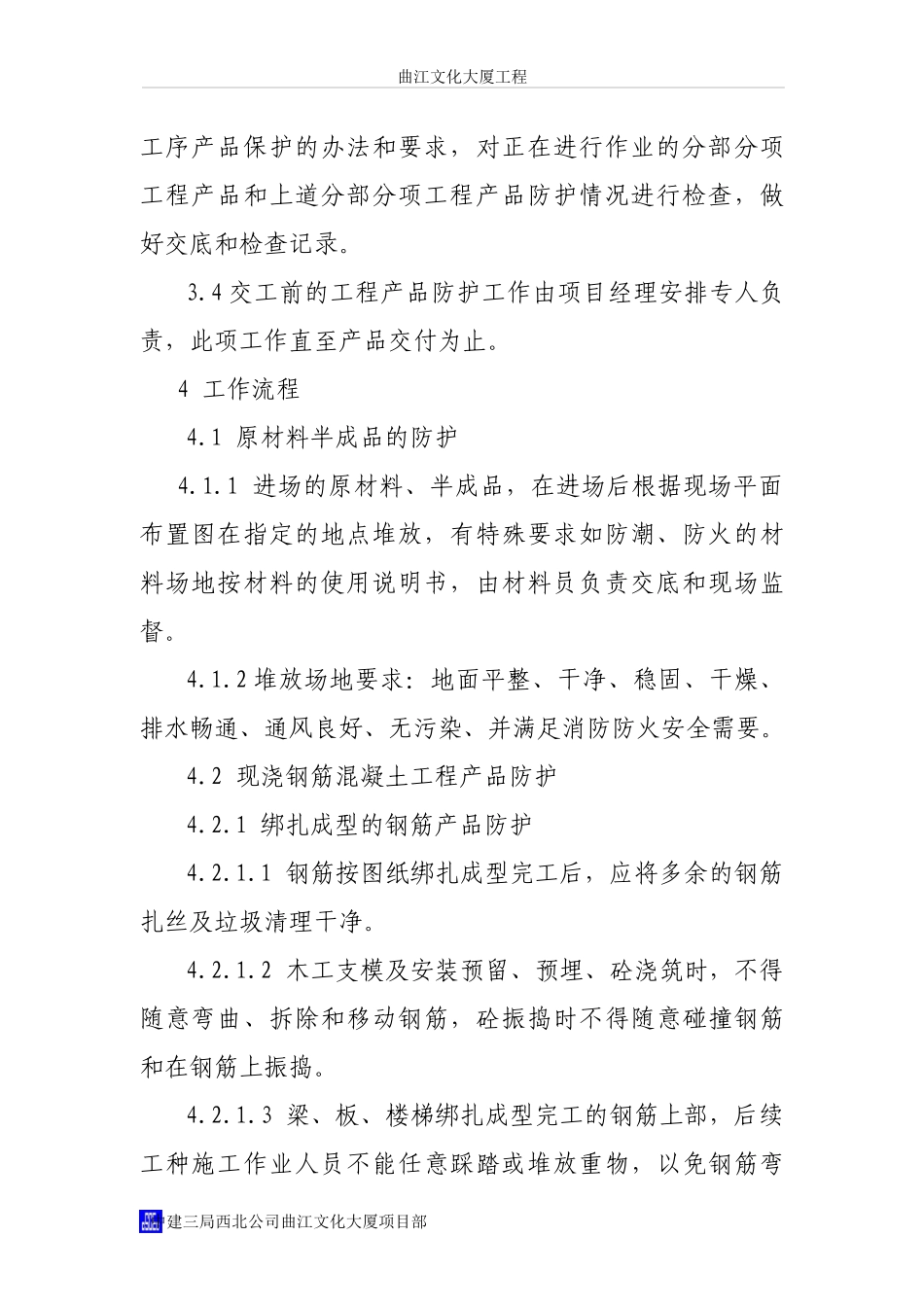

3施工工长负责在施工作业人员技术交底中明确该道中建三局西北公司曲江文化大厦项目部曲江文化大厦工程工序产品保护的办法和要求,对正在进行作业的分部分项工程产品和上道分部分项工程产品防护情况进行检查,做好交底和检查记录
4交工前的工程产品防护工作由项目经理安排专人负责,此项工作直至产品交付为止
4工作流程4
1原材料半成品的防护4
1进场的原材料、半成品,在进场后根据现场平面布置图在指定的地点堆放,有特殊要求如防潮、防火的材料场地按材料的使用说明书,由材料员负责交底和现场监督
2堆放场地要求:地面平整、干净、稳固、干燥、排水畅通、通风良好、无污染、并满足消防防火安全需要
2现浇钢筋混凝土工程产品防护4
1绑扎成型的钢筋产品防护4
1钢筋按图纸绑扎成型完工后,应将多余的钢筋扎丝及垃圾清理干净
