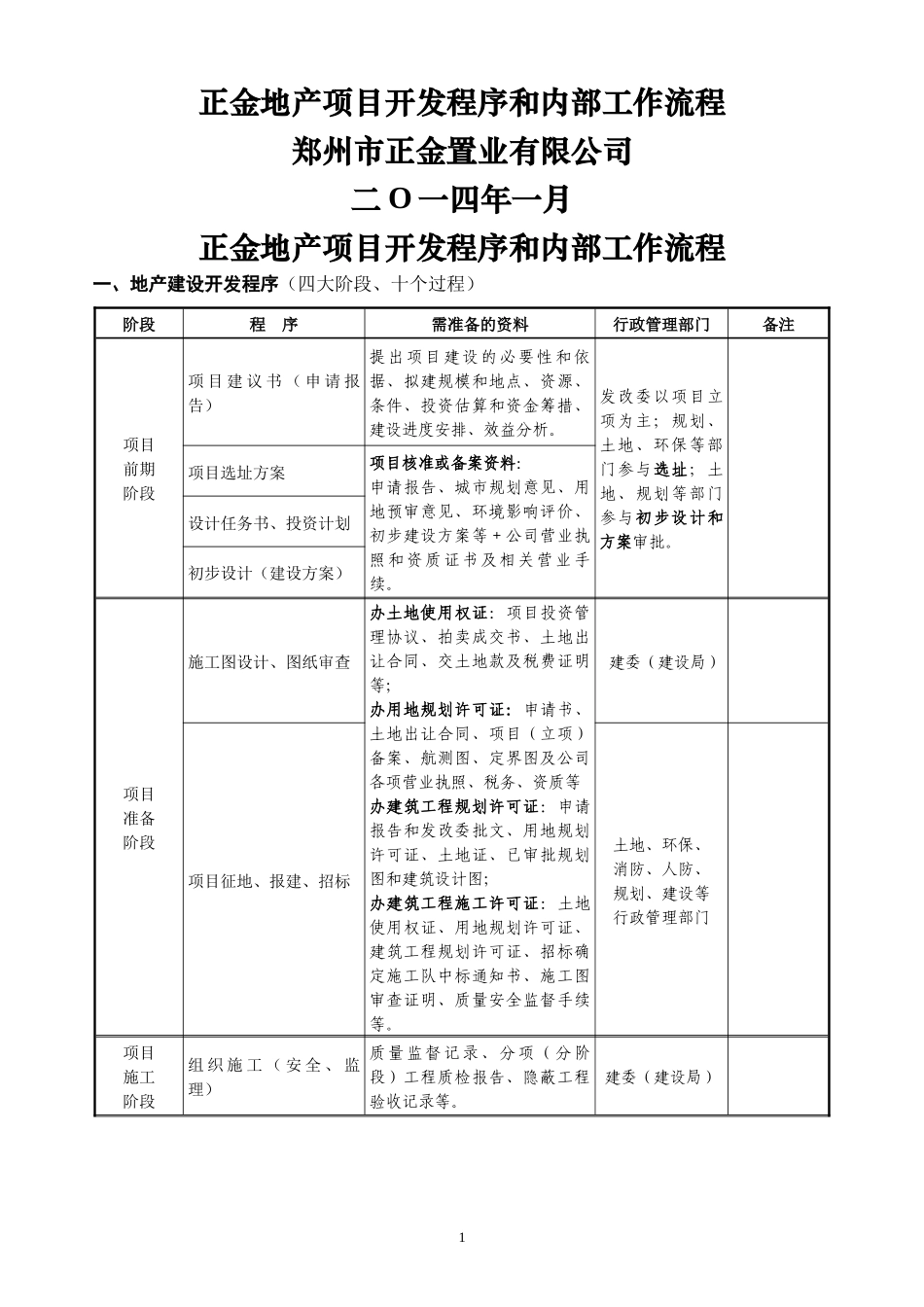

正金地产项目开发程序和内部工作流程郑州市正金置业有限公司二O一四年一月正金地产项目开发程序和内部工作流程一、地产建设开发程序(四大阶段、十个过程)阶段程序需准备的资料行政管理部门备注项目前期阶段项目建议书(申请报告)提出项目建设的必要性和依据、拟建规模和地点、资源、条件、投资估算和资金筹措、建设进度安排、效益分析
发改委以项目立项为主;规划、土地、环保等部门参与选址;土地、规划等部门参与初步设计和方案审批
项目选址方案项目核准或备案资料:申请报告、城市规划意见、用地预审意见、环境影响评价、初步建设方案等+公司营业执照和资质证书及相关营业手续
设计任务书、投资计划初步设计(建设方案)项目准备阶段施工图设计、图纸审查办土地使用权证:项目投资管理协议、拍卖成交书、土地出让合同、交土地款及税费证明等;办用地规划许可证:申请书、土地出让合同、项目(立项)备案、航测图、定界图及公司各项营业执照、税务、资质等办建筑工程规划许可证:申请报告和发改委批文、用地规划许可证、土地证、已审批规划图和建筑设计图;办建筑工程施工许可证:土地使用权证、用地规划许可证、建筑工程规划许可证、招标确定施工队中标通知书、施工图审查证明、质量安全监督手续等
建委(建设局)项目征地、报建、招标土地、环保、消防、人防、规划、建设等行政管理部门项目施工阶段组织施工(安全、监理)质量监督记录、分项(分阶段)工程质检报告、隐蔽工程验收记录等

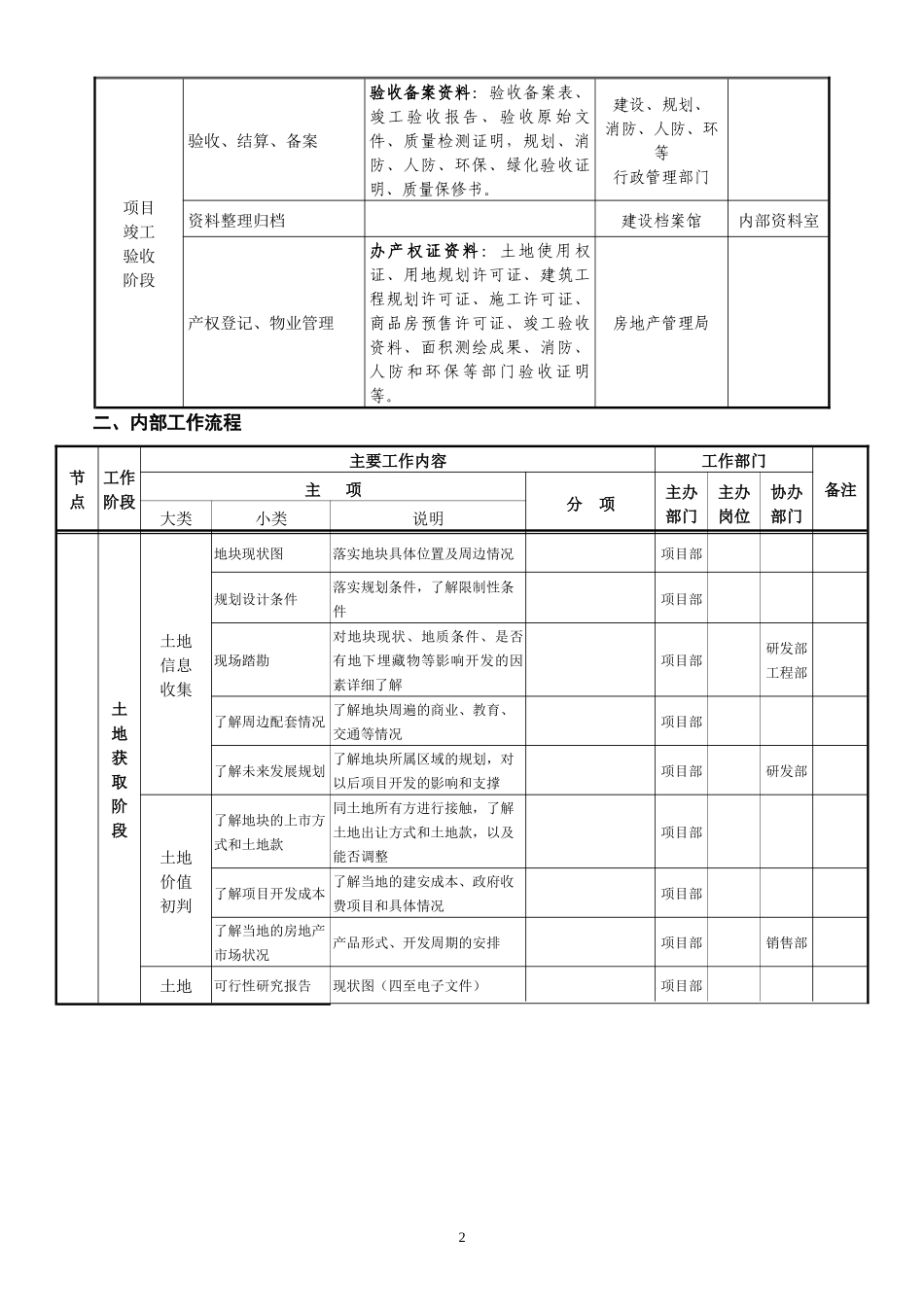

建委(建设局)1项目竣工验收阶段验收、结算、备案验收备案资料:验收备案表、竣工验收报告、验收原始文件、质量检测证明,规划、消防、人防、环保、绿化验收证明、质量保修书
建设、规划、消防、人防、环等行政管理部门资料整理归档建设档案馆内部资料室产权登记、物业管理办产权证资料:土地使用权证、用地规划许可证、建筑工程规划许可证、施工许可证、商品房预售许可证、竣工验收资料、面积测绘成果、消防、人防
