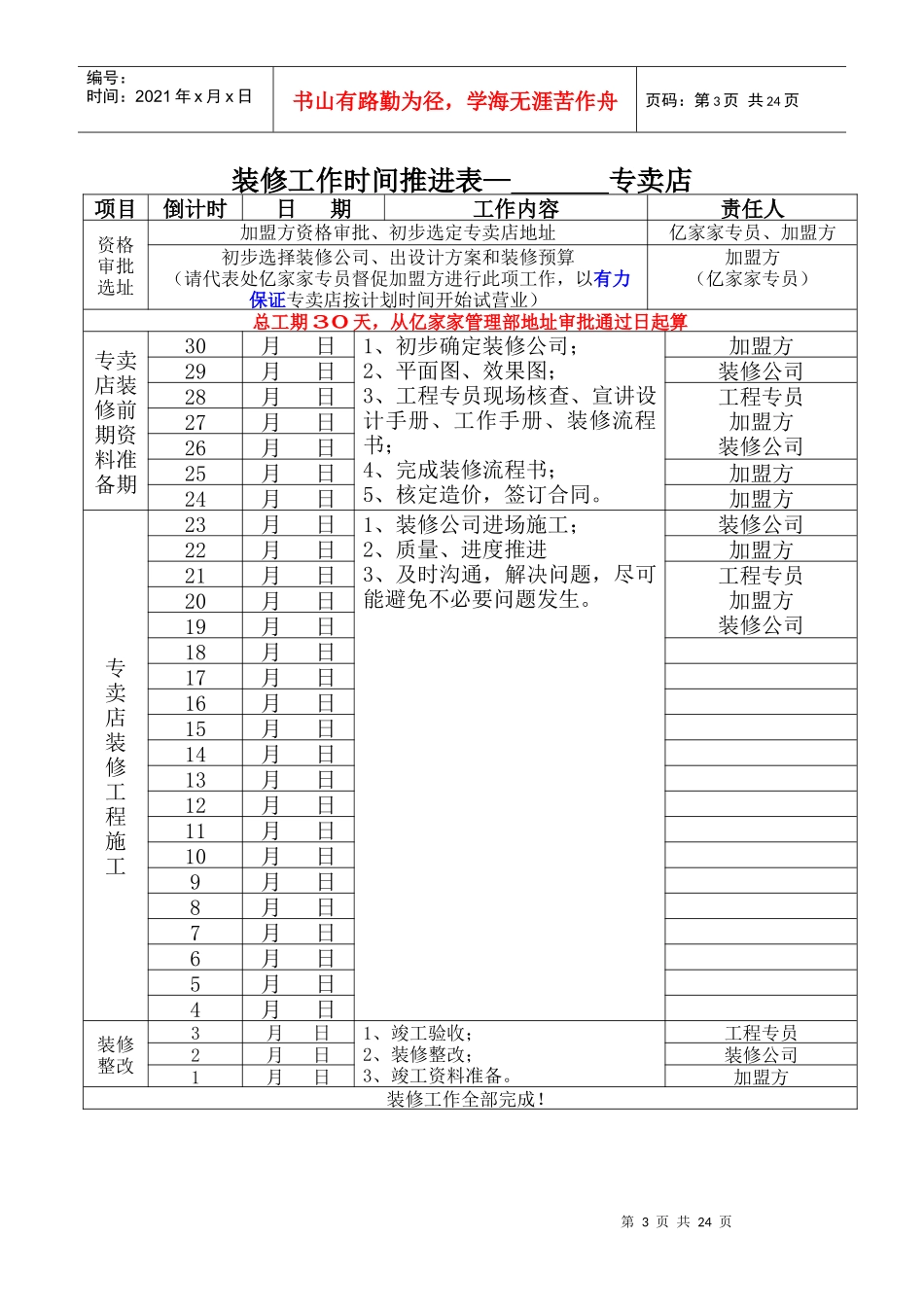

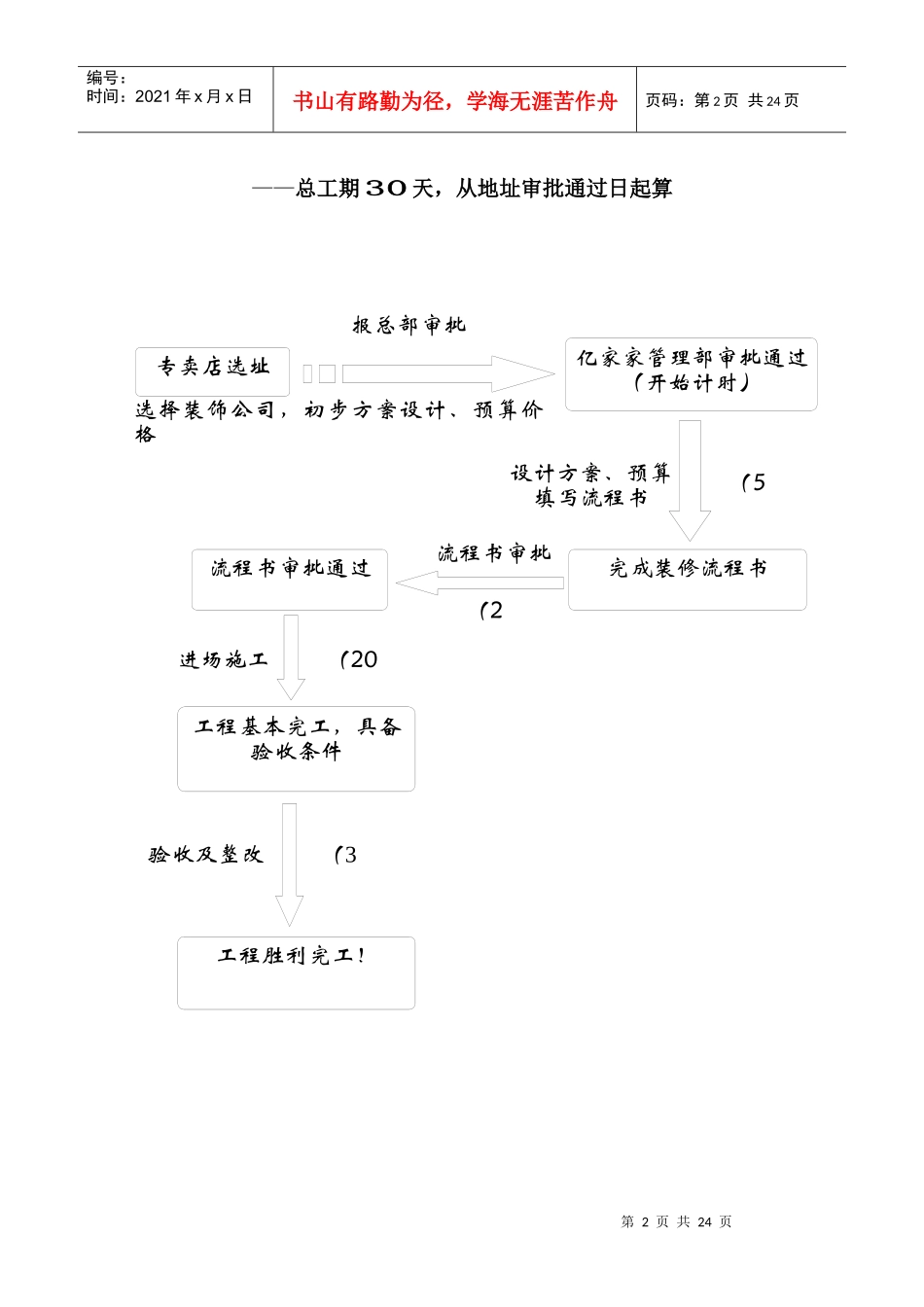

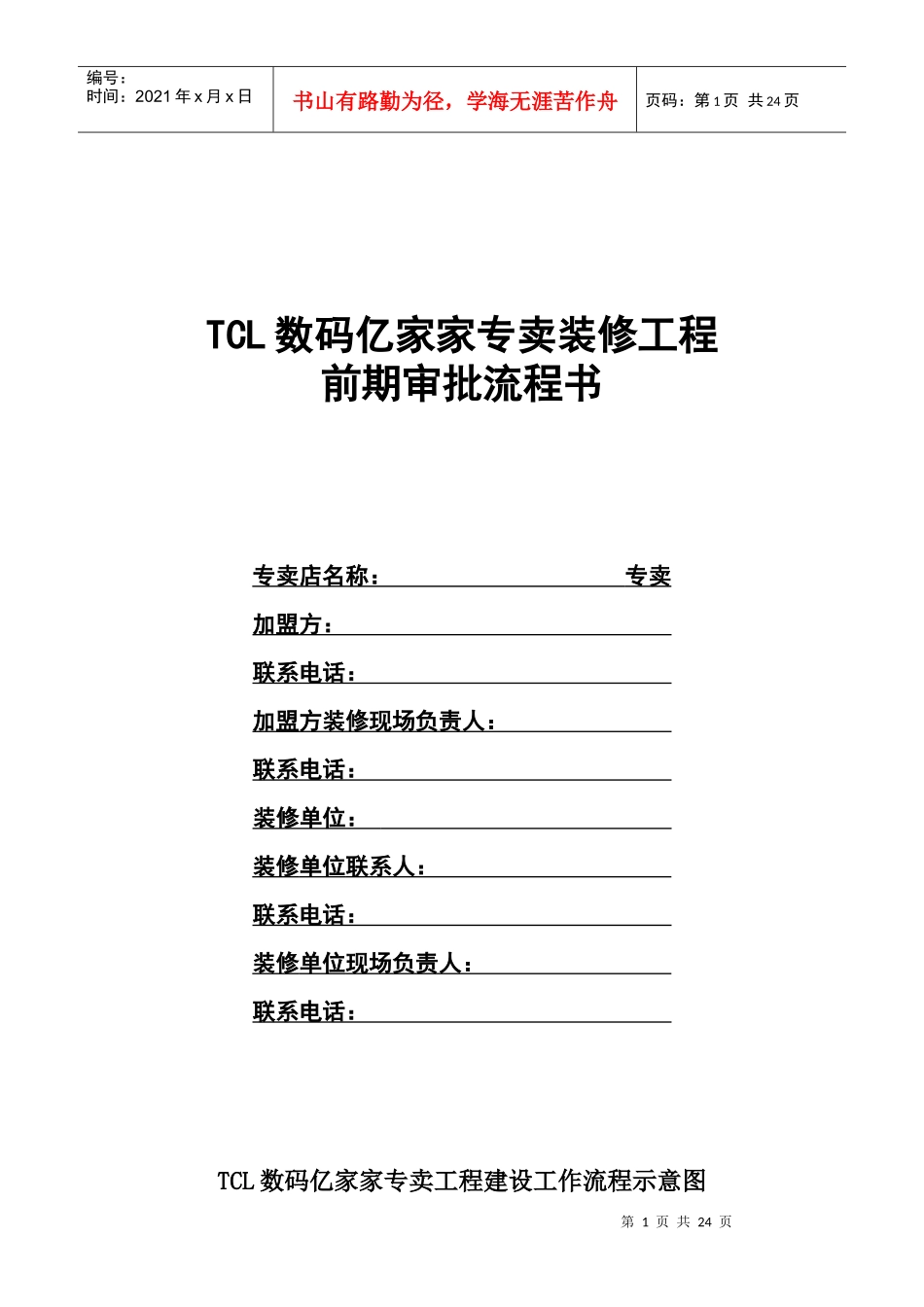

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页TCL数码亿家家专卖装修工程前期审批流程书专卖店名称:专卖加盟方:联系电话:加盟方装修现场负责人:联系电话:装修单位:装修单位联系人:联系电话:装修单位现场负责人:联系电话:TCL数码亿家家专卖工程建设工作流程示意图第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页——总工期30天,从地址审批通过日起算专卖店选址亿家家管理部审批通过(开始计时)完成装修流程书流程书审批通过工程基本完工,具备验收条件工程胜利完工!报总部审批选择装饰公司,初步方案设计、预算价格设计方案、预算填写流程书流程书审批进场施工(20(2天)验收及整改(3天)(5天)第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页装修工作时间推进表—专卖店项目倒计时日期工作内容责任人资格审批选址加盟方资格审批、初步选定专卖店地址亿家家专员、加盟方初步选择装修公司、出设计方案和装修预算(请代表处亿家家专员督促加盟方进行此项工作,以有力保证专卖店按计划时间开始试营业)加盟方(亿家家专员)总工期30天,从亿家家管理部地址审批通过日起算专卖店装修前期资料准备期30月日1、初步确定装修公司;2、平面图、效果图;3、工程专员现场核查、宣讲设计手册、工作手册、装修流程书;4、完成装修流程书;5、核定造价,签订合同。加盟方29月日装修公司28月日工程专员加盟方装修公司27月日26月日25月日加盟方24月日加盟方专卖店装修工程施工23月日1、装修公司进场施工;2、质量、进度推进3、及时沟通,解决问题,尽可能避免不必要问题发生。装修公司22月日加盟方21月日工程专员加盟方装修公司20月日19月日18月日17月日16月日15月日14月日13月日12月日11月日10月日9月日8月日7月日6月日5月日4月日装修整改3月日1、竣工验收;2、装修整改;3、竣工资料准备。工程专员2月日装修公司1月日加盟方装修工作全部完成!第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页TCL数码亿家家专卖装修工程流程书说明:1、此流程书由亿家家管理部工程专员下发给专卖店加盟方及装修单位,由装修施工单位负责完成,加盟方负责监督并按时提交亿家家管理部工程专员。2、此表格的完成时间为收到样表之后三天内完成。如遇超期,则扣除正常施工工期。3、请加盟方及装修施工单位严格按照流程书的内容按时进行填写。填写完成后,自审合格后交于亿家家管理部工程专员,工程专员审核后上交专卖店发展处工程管理。4、请认真完整填写,如遇无故缺项不填写,亿家家管理部工程专员可直接退回。5、填写内容真实完整,须加盖公章处必须加盖公章。6、完成后请通过EMS或传真上交。7、附件名称:装修公司情况表TCL数码亿家家专卖新店现场勘察报告方案审批汇签单专卖店装修工程大宗材料使用承诺书及当地市场价格专卖店设计图纸第5页共24页第4页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共24页附件一:《装修公司情况表》注:1、请认真完整填写每一项内容,确保资料真实准确。2、如已从事过TCL数码亿家家专卖装修工程的专卖店可不填写附件一,但需在本表的客户参考记录中注明。《装修公司情况表》装修公司名称:地址:成立日期:注册登记号(请附营业执照副本):注册地址:主要联系人及通讯方式:有无分支机构(如有,请摘要列举):1、2、公司类型(请划勾):1、展览公司2、设计公司3、装修公司4、广告公司有无国家颁发的施工、设计资质证书(请说明):经营侧重于:1、2、历年营业额(请列举以往二至三年):第6页共24页第5页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共24页员工人数(其中管理人员、技术人员请单独列举):客户参考记录:客户名称工程名称时间客户反应客户联系人及电话如曾从事过TCL数码亿家家专卖的施工单位可仅填以下几栏针对本次的专卖店装修工程,装修单位的设计及现场管理人员背景资料设计...
