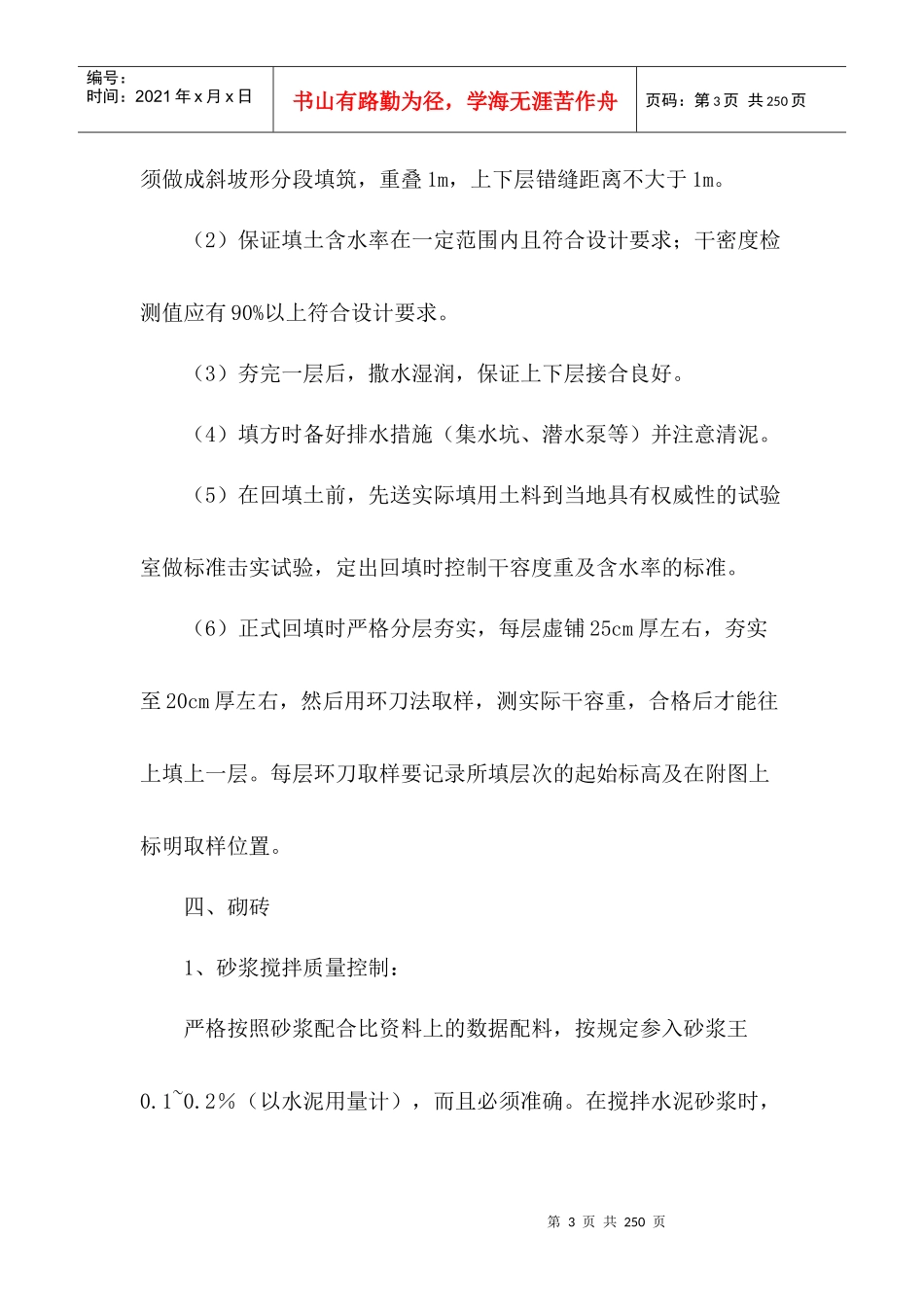

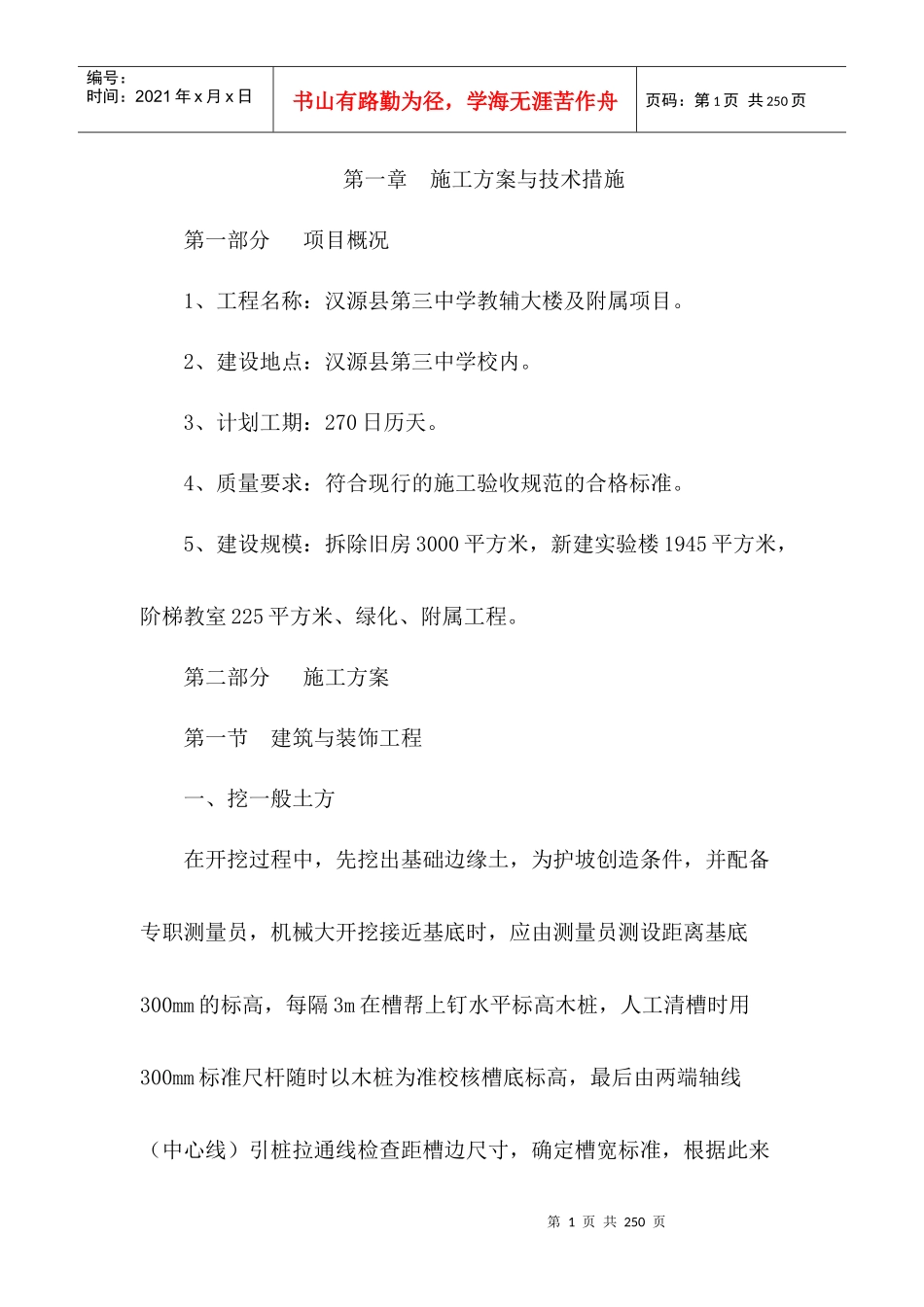

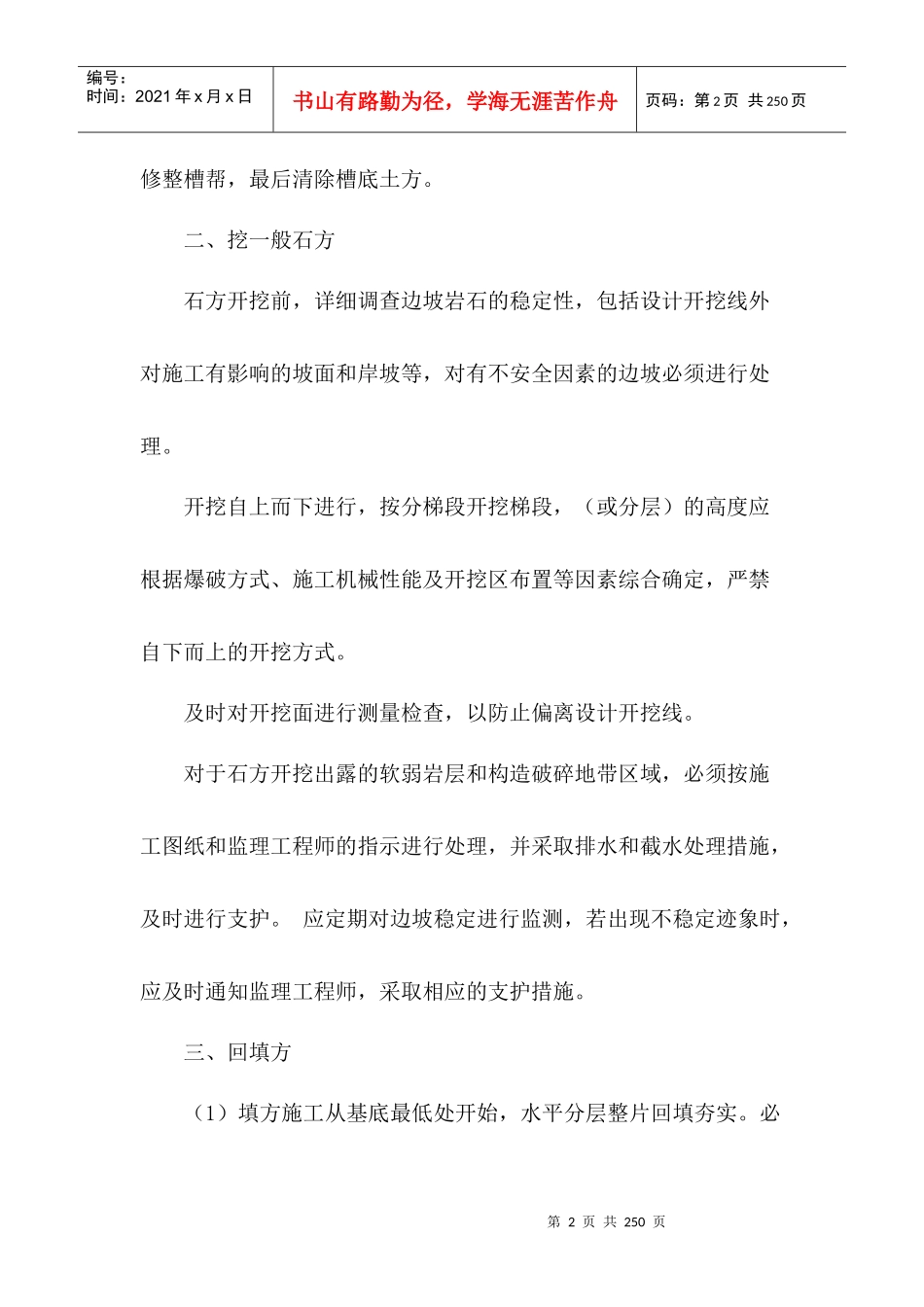

第1页共250页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共250页第一章施工方案与技术措施第一部分项目概况1、工程名称:汉源县第三中学教辅大楼及附属项目。2、建设地点:汉源县第三中学校内。3、计划工期:270日历天。4、质量要求:符合现行的施工验收规范的合格标准。5、建设规模:拆除旧房3000平方米,新建实验楼1945平方米,阶梯教室225平方米、绿化、附属工程。第二部分施工方案第一节建筑与装饰工程一、挖一般土方在开挖过程中,先挖出基础边缘土,为护坡创造条件,并配备专职测量员,机械大开挖接近基底时,应由测量员测设距离基底300mm的标高,每隔3m在槽帮上钉水平标高木桩,人工清槽时用300mm标准尺杆随时以木桩为准校核槽底标高,最后由两端轴线(中心线)引桩拉通线检查距槽边尺寸,确定槽宽标准,根据此来第2页共250页第1页共250页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共250页修整槽帮,最后清除槽底土方。二、挖一般石方石方开挖前,详细调查边坡岩石的稳定性,包括设计开挖线外对施工有影响的坡面和岸坡等,对有不安全因素的边坡必须进行处理。开挖自上而下进行,按分梯段开挖梯段,(或分层)的高度应根据爆破方式、施工机械性能及开挖区布置等因素综合确定,严禁自下而上的开挖方式。及时对开挖面进行测量检查,以防止偏离设计开挖线。对于石方开挖出露的软弱岩层和构造破碎地带区域,必须按施工图纸和监理工程师的指示进行处理,并采取排水和截水处理措施,及时进行支护。应定期对边坡稳定进行监测,若出现不稳定迹象时,应及时通知监理工程师,采取相应的支护措施。三、回填方(1)填方施工从基底最低处开始,水平分层整片回填夯实。必第3页共250页第2页共250页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共250页须做成斜坡形分段填筑,重叠1m,上下层错缝距离不大于1m。(2)保证填土含水率在一定范围内且符合设计要求;干密度检测值应有90%以上符合设计要求。(3)夯完一层后,撒水湿润,保证上下层接合良好。(4)填方时备好排水措施(集水坑、潜水泵等)并注意清泥。(5)在回填土前,先送实际填用土料到当地具有权威性的试验室做标准击实试验,定出回填时控制干容度重及含水率的标准。(6)正式回填时严格分层夯实,每层虚铺25cm厚左右,夯实至20cm厚左右,然后用环刀法取样,测实际干容重,合格后才能往上填上一层。每层环刀取样要记录所填层次的起始标高及在附图上标明取样位置。四、砌砖1、砂浆搅拌质量控制:严格按照砂浆配合比资料上的数据配料,按规定参入砂浆王0.1~0.2%(以水泥用量计),而且必须准确。在搅拌水泥砂浆时,第4页共250页第3页共250页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共250页应先将砂及水泥和砂浆王投入,干拌均匀后在加入水搅拌均匀,搅拌时间3~5分钟,砂浆拌合后必须在4小时内使用完毕,如气温在30℃以上时相应缩短1小时;隔夜砂浆不能使用,砂浆的稠度应满足砌体要求,保水及和易性要良好。2、砖体质量要求:1)砌筑砖体时,砖体应提前1—2天浇水湿润。2)标砖采用“三一”砌筑法砌筑。3)竖向灰缝不得出现透明缝、瞎眼和假缝。4)砖砌体施工临时断处补砌时,必须将接搭处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。5)砌体留槎正确,拉结筋设置数量、直径正确,拉结筋留置长度符合规定。6)砌体组砌方法正确,上下错缝、内外搭接、灰缝应横平竖直、厚薄均匀,水平灰缝厚度宜为10㎜,但不小于8㎜,也不应大于12㎜。第5页共250页第4页共250页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共250页五、混凝土及钢筋混凝土工程(一)施工程序其施工程序如下:施工准备→材料采运→加工→模板、钢筋制安→运输→浇筑振实→养护→拆模(二)模板工程(1)本工程砼施工主要采用定型模,其余混凝土施工根据设计图纸中砼构件的尺寸确定合适模板的材料、尺寸及形状,拼制模板时,板边要平直,接缝严密,不得漏浆。(2)模板材质应符合相应的国家和行业规定,木材的质量应达到III等以上的材...
