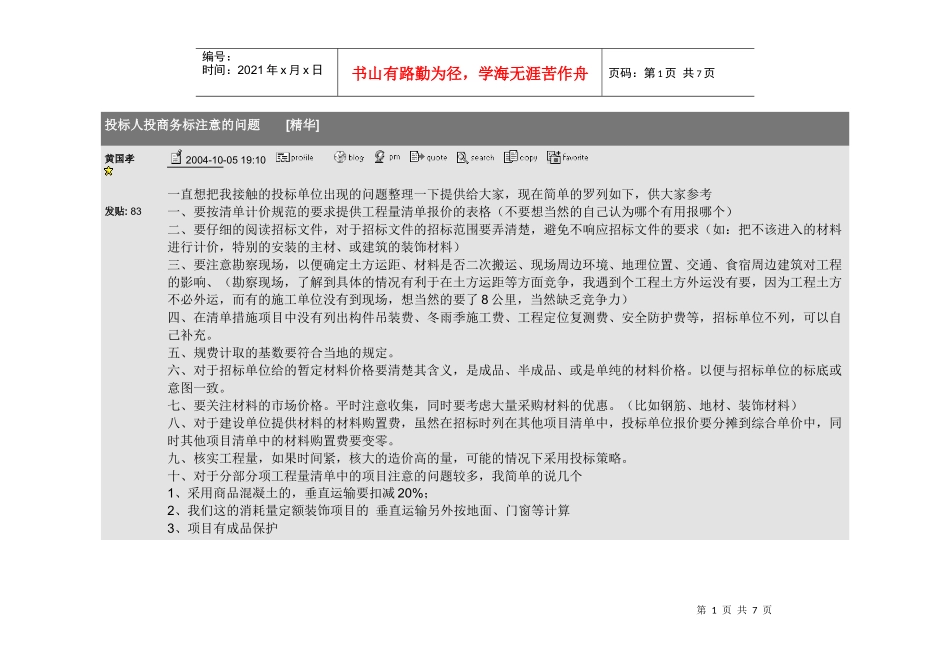

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页投标人投商务标注意的问题[精华]黄国孝发贴:832004-10-0519:10一直想把我接触的投标单位出现的问题整理一下提供给大家,现在简单的罗列如下,供大家参考一、要按清单计价规范的要求提供工程量清单报价的表格(不要想当然的自己认为哪个有用报哪个)二、要仔细的阅读招标文件,对于招标文件的招标范围要弄清楚,避免不响应招标文件的要求(如:把不该进入的材料进行计价,特别的安装的主材、或建筑的装饰材料)三、要注意勘察现场,以便确定土方运距、材料是否二次搬运、现场周边环境、地理位置、交通、食宿周边建筑对工程的影响、(勘察现场,了解到具体的情况有利于在土方运距等方面竞争,我遇到个工程土方外运没有要,因为工程土方不必外运,而有的施工单位没有到现场,想当然的要了8公里,当然缺乏竞争力)四、在清单措施项目中没有列出构件吊装费、冬雨季施工费、工程定位复测费、安全防护费等,招标单位不列,可以自己补充。五、规费计取的基数要符合当地的规定。六、对于招标单位给的暂定材料价格要清楚其含义,是成品、半成品、或是单纯的材料价格。以便与招标单位的标底或意图一致。七、要关注材料的市场价格。平时注意收集,同时要考虑大量采购材料的优惠。(比如钢筋、地材、装饰材料)八、对于建设单位提供材料的材料购置费,虽然在招标时列在其他项目清单中,投标单位报价要分摊到综合单价中,同时其他项目清单中的材料购置费要变零。九、核实工程量,如果时间紧,核大的造价高的量,可能的情况下采用投标策略。十、对于分部分项工程量清单中的项目注意的问题较多,我简单的说几个1、采用商品混凝土的,垂直运输要扣减20%;2、我们这的消耗量定额装饰项目的垂直运输另外按地面、门窗等计算3、项目有成品保护第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页4、垂直运输按卷扬机,如用塔吊要换算等等。佳熹发贴:472004-10-0612:58多谢指教!顶!singli发贴:1722004-10-1509:11补充一项,勘察现场要注意周边地质情况,是否有河流,积水,周边有已开挖的工程可了解一下水位如何,可初步判断降水费用,有些招标单位故意隐藏此类情况,让投标单位自行勘察自行判断,投标单位一旦疏忽,此项费用只好自己出了。beyond2004发贴:522004-10-1920:44我是来鸟,在第八大点上能否在说得在明白些,如何理解和处理建设单位自供材料的报价原则,望指教?wen970295发贴:32004-10-1920:50singliwrote:第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页补充一项,勘察现场要注意周边地质情况,是否有河流,积水,周边有已开挖的工程可了解一下水位如何,可初步判断降水费用,有些招标单位故意隐藏此类情况,让投标单位自行勘察自行判断,投标单位一旦疏忽,此项费用只好自己出了。楼上的说法有些不全,如果是业主没有提供勘查资料,或是资料错误,只要是一般施工人员不能合理预见的,增加的费用可以索赔,由甲方支付。真正的绝地苍狼发贴:312004-10-2009:33写的好,收益很多随心换发贴:262004-10-2020:57十分感谢能在论坛中看到这样有简直的文章!谢谢!无名人02发贴:32004-10-2207:06好久没来了!第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页江韵发贴:422004-10-2621:53第九条能否解释一下,最好给我们来几个例子~~~第十条,1、采用商品混凝土的,垂直运输要扣减20%;奇怪,我看03定额好象没看到这一条(浙江宁波)~~我们的新定额是刚出来的,可能我看的不是很全面~~哪位仁兄看到请多指教~~~谢谢!2、我们这的消耗量定额装饰项目的垂直运输另外按地面、门窗等计算我记得我们94定额的垂直运输费是按建筑面积计算的(浙江定额),而且还可以计算建筑物超高费、垂直运输超高增加费~~3、项目有成品保护这一项还没有接触过~~请多指教!黄国孝发贴:832004-10-2918:17江韵wrote:第九条能否解释一下,最好给我们来几个例子~~~第5页共7页第4页共7页编号:时间:2021年...
