目的本程序文件规定新产品开发NPI项目及设计更改中FRU的执行及更新过程,保证新开发(NPI)产品在产品开发的各阶段中,维修备件准备充分,保证全球维修需要,并符合法规需要
产品设计更改中,设计维修备件的更改及时传达,及时更新维修备件的储备,保证产品在现场的维修工作正常进行
适用范围本程序文件适用于所有NPI产品及由本公司具有设计权限的系统或分系统产品

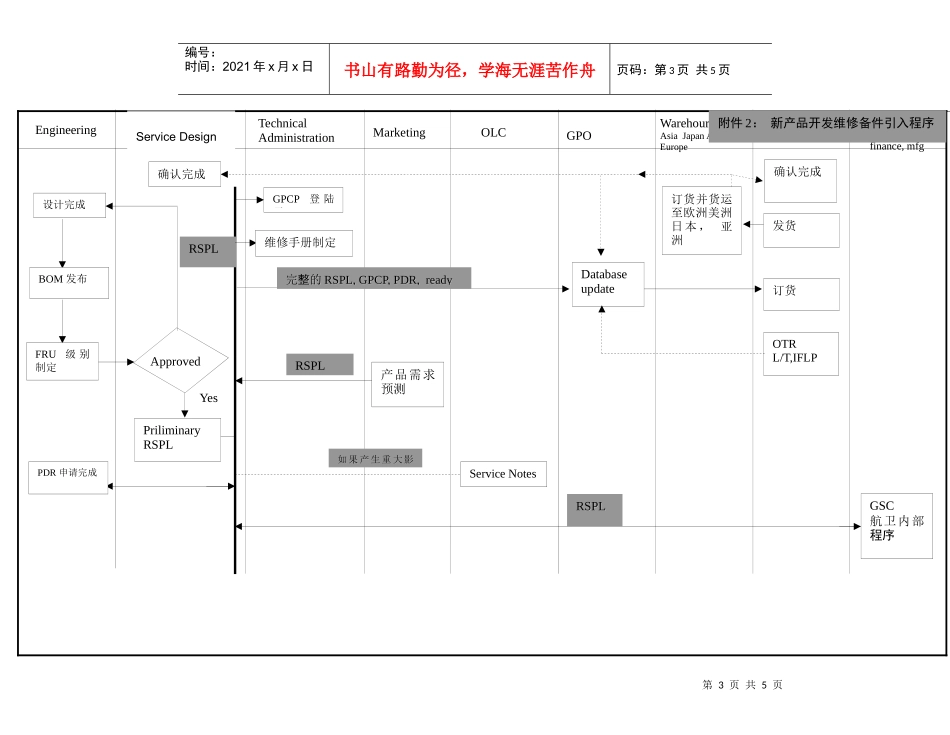

新产品设计FRU程序的实施1〕设计人员完成设计后,将部件分为三类,1类FRU(SPP1),2类FRU(SPP2),非维修备件
此特性在BOM中予以标明并传交给维修设计工程师审定
在产品设计中,维修设计工程师应同时参与审定FRU的制定
2〕维修设计工程师根据维修策略审定部件性质,并且与设计人员一起审定1类FRU和2类FRU的合理性,制定FRU清单,标准格式为RSPL(RECOMMENDEDSPAREPARTLIST,见质量记录(Aa-04-B34)
RSPL的内容一般在M1之后开始准备,在M2时正式定稿并向航卫公司内部各有关部门发放
对于采购周期长的FRU必须最先确定
3〕维修设计工程师将RSPL文件发放给文件管理人员,完成所有GPCP的登录工作
FRUCODE不能为N,REV号不能为空白
4〕维修设计工程师同时将RSPL文件发给PE和采购部,PE将根据BOM文件确定其工时,并在ORACLE数据库中登录所有FRU备件
采购部可以同时进行询价,填写RSPL表格,等待ORACLE系统输入FRU备件后,输入采购信息
5〕PE收到技术部所维修设计工程师释放RSPL表格后,继续同相关部门根据现有航卫GSC内部的通用流程,经过财务部,采购部,PE的工作后将FRU信息反馈至OCP
6〕维修设计工程师将以RSPL为沟通表格,监督所有项目的完成,GPCP登录,PDR完成,FRU在ORACLE数据库登录,LEADTIME,IFLP价格,
