第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页斜墙砌筑施工工法工法编号:RJGF(闽)—01—2010完成单位:福州铁建建筑有限公司厦门源昌城建集团有限公司主要完成人:郑义、翁志坚、郭天长1前言当今房屋建筑设计为了追求建筑外观的多样化、曲线化,各种造型各异的异型构件应运而生,同时,具有一定倾斜度的外墙墙体(以下简称斜墙)也相应出现,这给建筑施工带来了新的难题
为了满足建筑外墙倾斜变化的施工工艺要求,研究和编制斜墙砌筑工法是一项相当重要的新课题
本公司通过具体工程的实践,成功研究并编制出斜墙砌筑工法,保证了斜墙施工的可行性、安全性和技术先进,具有明显的社会效益和经济效益
本工法在福州市洪山科技园创业中心大厦首次应用,随后在安徽池州火车站房工程建设中得到进一步推广和完善
本工法相应的QC成果《探索斜墙砌筑方案》获福建省质量协会2009年QC发布优秀奖
2特点将墙体分阶段砌筑,并加设临时支撑,确保斜墙砌筑安全,施工方便,且确保工程质量,造价低
3适用范围本工法适用于每米高墙体倾斜距离不大于墙体厚度一半的斜墙,墙体总高小于4m,墙体为实心砌块或多孔砌块,不适用空心砌块
4工艺原理与斜墙相连的梁构件改为异型构件,保证斜墙与梁连接可靠
将斜墙分阶段砌筑,确保每阶段砌筑的斜墙在自重作用下均不会发生倾覆;对斜墙加设临时支撑,防止斜墙因受外力而发生倾覆

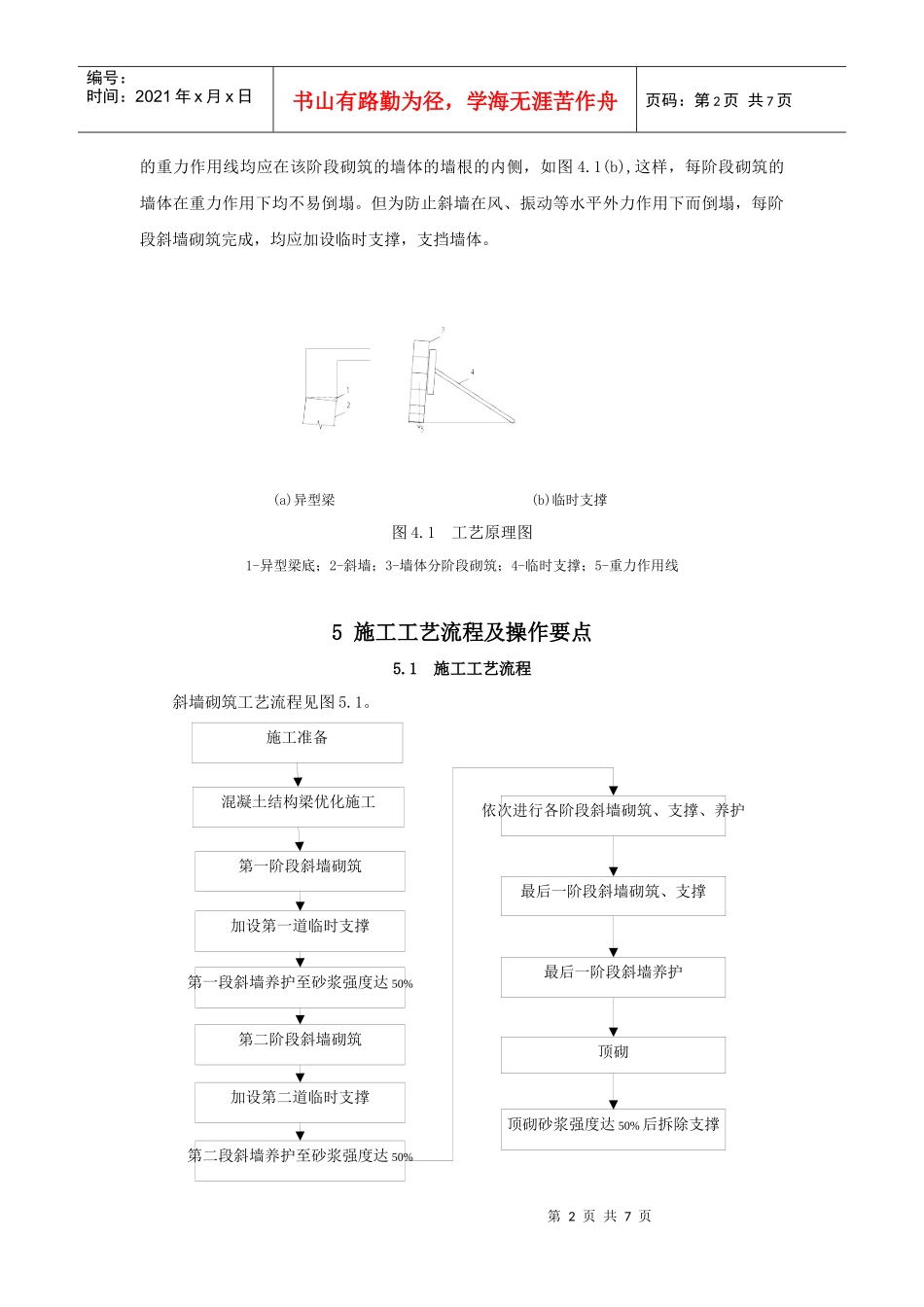

1(a)所示
将梁底做成倾斜状,与斜墙顶面平行,这样,梁底可以有效地支挡斜墙顶端,阻止斜墙可能发生的向内倾覆,保证斜墙的使用安全
由于斜墙偏心,墙体越高则自重偏心距越大,自身抗倾覆能力越差
为保证墙体稳定,应采取减少一次砌筑高度并延长二次砌筑时间的方案,即将斜墙分阶段砌筑,每个阶段砌筑的墙体第2页共7页第1页共7页混凝土结构梁优化施工第一阶段斜墙砌筑加设第一道临时支撑第一段斜墙养护至砂浆
