第一章工程概况第一节编制依据1、石首高陵镇人民政府办公楼维修装饰工招标文件;2、石首高陵镇人民政府办公楼维修装饰工程施工图纸;3、现行主要施工规范《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收规范》GB50203-2002《砌筑砂浆配合比设计规程》GBJ98-2000《建筑装饰装修工程质量验收规范》GB502110-2002《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑给水排水采暖工程施工质量验收规范》GB50242-2002第二节建筑工程概况本工程为石首高陵镇人民政府办公楼维修装饰工程,维修装饰内容包括:贴楼地面、墙面砖、油漆涂料、更换门窗、天棚吊顶、防水、水、电等工程
第三节现场材料和配件堆放1、料具和构配件应按施工平面布置图划定的位置分类码放整齐
模板存放时,场地应平整夯实,有排水措施
2、所有材料堆场均实行挂牌制度,标牌上应该标明材料的名称、品种、规格等
3、施工现场各种料具按施工平面布置图指定位置存放,并分规格码放整齐、稳固,一头齐,一条线
砖应码放成丁、成行,高度不超过1
砂、石子和其他散料堆放成堆,界限分清,不得混杂
4、现场材料应根据其性能采取防雨、防潮、防晒、防冻、防火、防爆、防损坏等措施
5、贵重物品、易燃、易爆和有毒品应及时入库,专库专管,加设明显标志,并建立严格的领退料手续
6、施工现场外临时存放施工材料,须经有关部门批准,并按规定1办理临时占地手续
材料堆放整齐,不影响交通和市容,并应加围挡
7、建立文明施工责任制,划分区域,明确管理负责人,做到现场清洁整齐
8、施工现场不准乱堆垃圾及余物,应在适当地点设置临时堆放点,并定期外运
清运渣土垃圾及流体物品,要采取遮盖防漏措施,运送途中不得遗撒

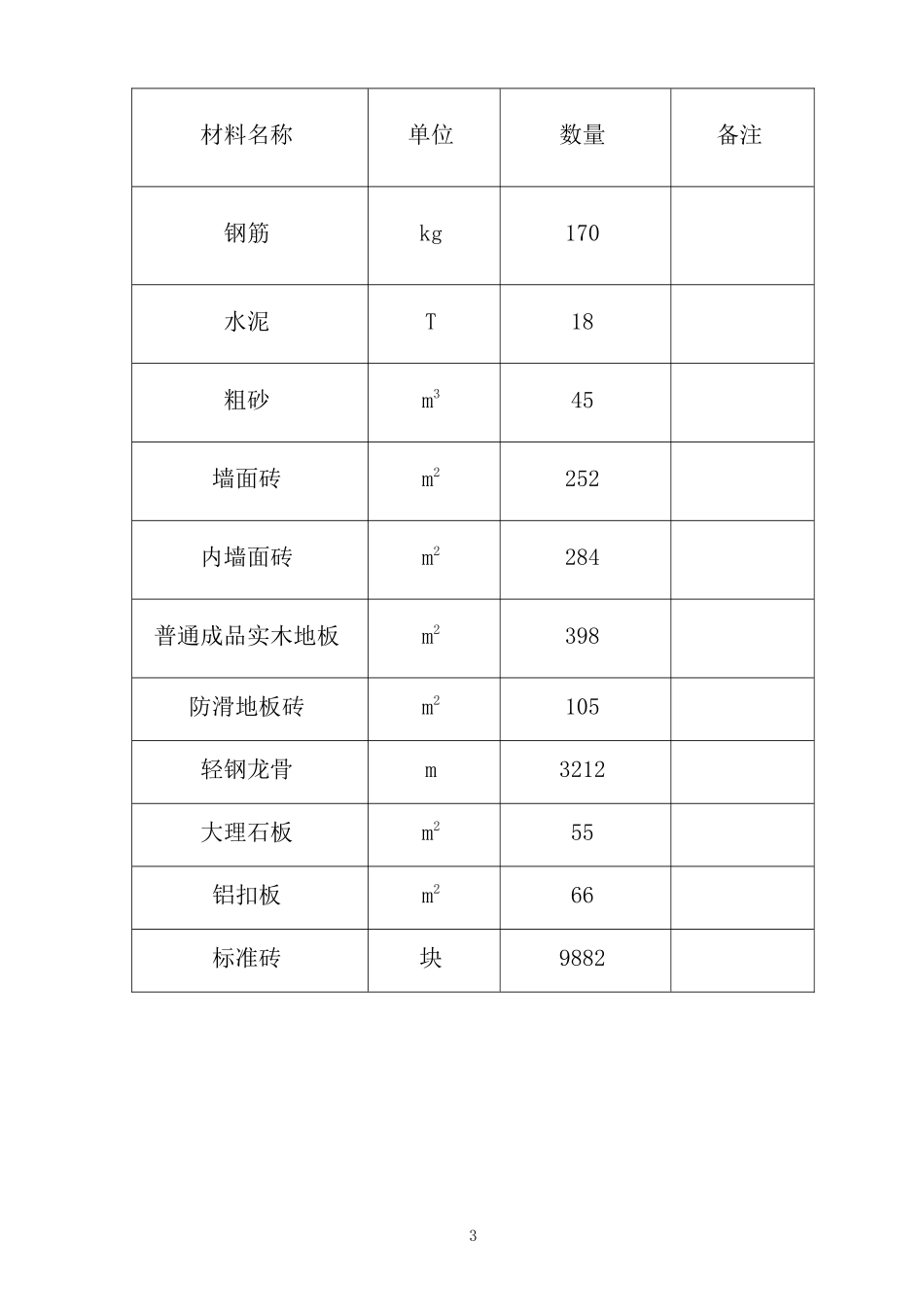

第二章主要材料和劳动力计划安排第一节主要材料的计划2材料名称单位数量备注钢筋kg170水泥T18粗砂m
