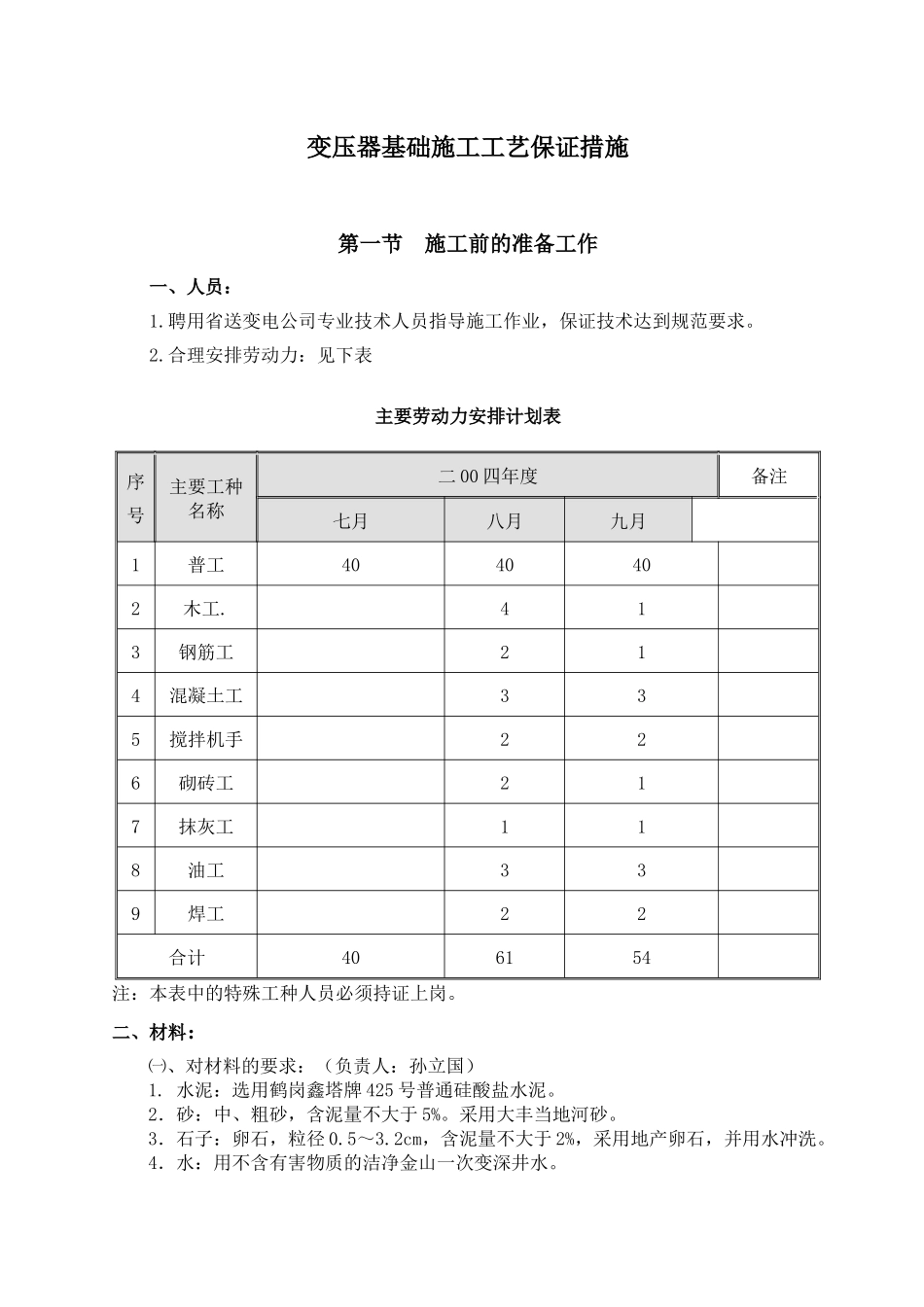

变压器基础施工工艺保证措施第一节施工前的准备工作一、人员:1
聘用省送变电公司专业技术人员指导施工作业,保证技术达到规范要求
合理安排劳动力:见下表主要劳动力安排计划表序号主要工种名称二00四年度备注七月八月九月1普工4040402木工
413钢筋工214混凝土工335搅拌机手226砌砖工217抹灰工118油工339焊工22合计406154注:本表中的特殊工种人员必须持证上岗
二、材料:㈠、对材料的要求:(负责人:孙立国)1
水泥:选用鹤岗鑫塔牌425号普通硅酸盐水泥
2.砂:中、粗砂,含泥量不大于5%
采用大丰当地河砂
3.石子:卵石,粒径0
2cm,含泥量不大于2%,采用地产卵石,并用水冲洗
4.水:用不含有害物质的洁净金山一次变深井水
5.外加剂、掺合料:其品种及掺量
应根据需要,通过试验确定
6.钢筋采购必须有厂家合格证明以上各项目须经鹤岗市质检站试验室试验并经监理认可

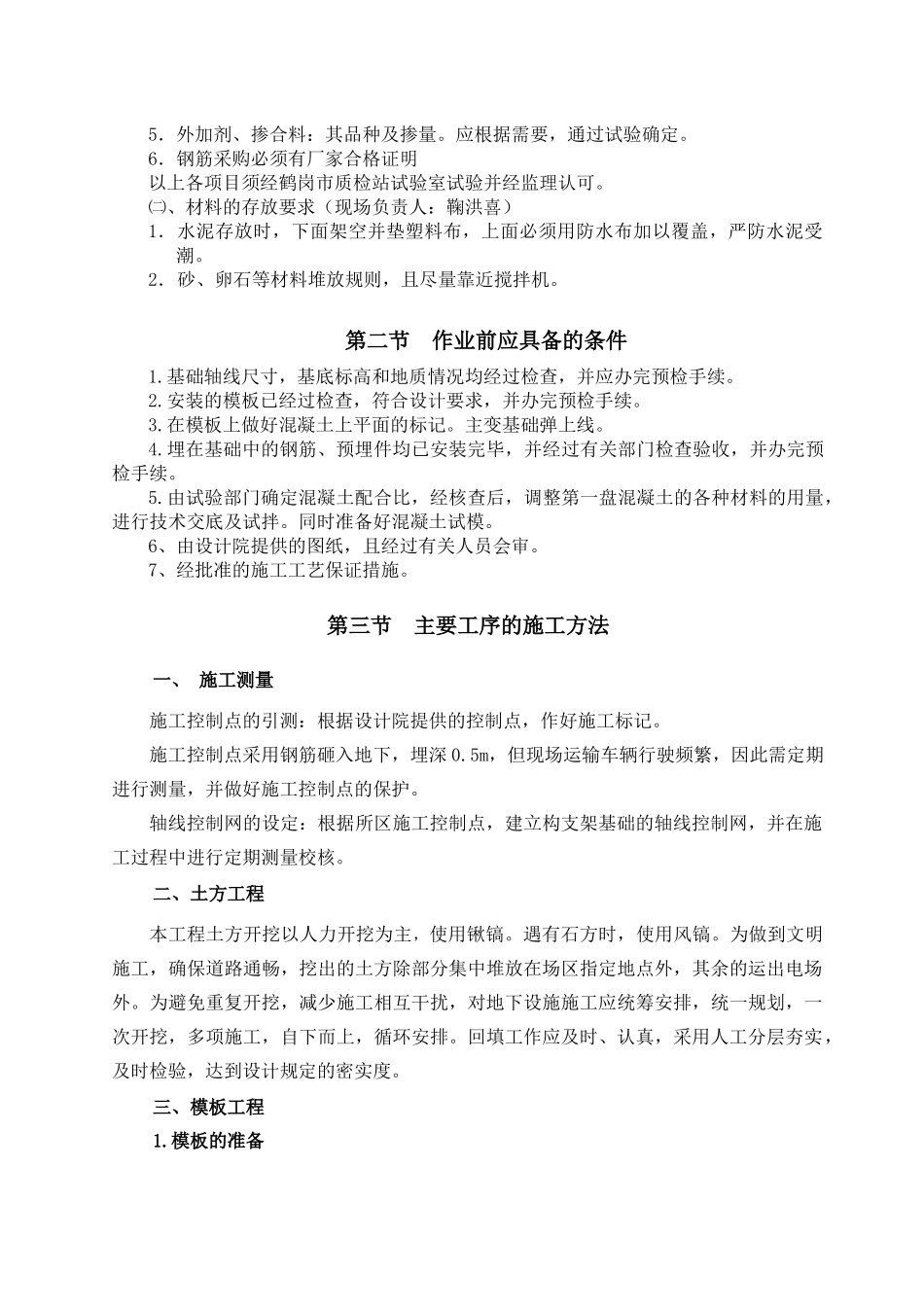

㈡、材料的存放要求(现场负责人:鞠洪喜)1.水泥存放时,下面架空并垫塑料布,上面必须用防水布加以覆盖,严防水泥受潮
2.砂、卵石等材料堆放规则,且尽量靠近搅拌机
第二节作业前应具备的条件1
基础轴线尺寸,基底标高和地质情况均经过检查,并应办完预检手续
安装的模板已经过检查,符合设计要求,并办完预检手续
在模板上做好混凝土上平面的标记
主变基础弹上线
埋在基础中的钢筋、预埋件均已安装完毕,并经过有关部门检查验收,并办完预检手续
由试验部门确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌
同时准备好混凝土试模
6、由设计院提供的图纸,且经过有关人员会审
7、经批准的施工工艺保证措施
第三节主要工序的施工方法一、施工测量施工控制点的引测:根据设计院提供的控制点,作好施工标记
施工控制点采用钢筋砸入地下,埋深0

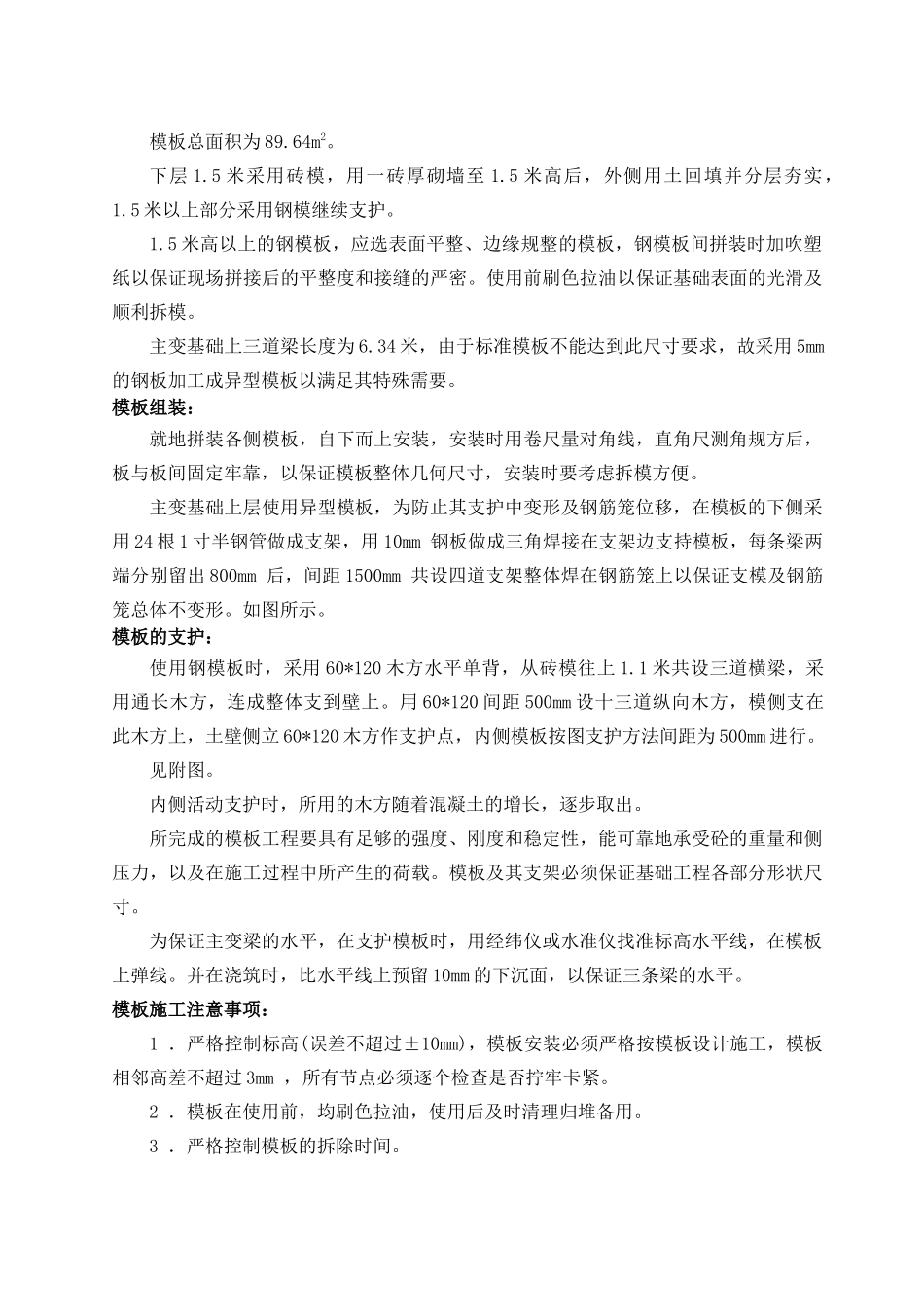

5m,但现场运输车辆行驶频繁,因此需
