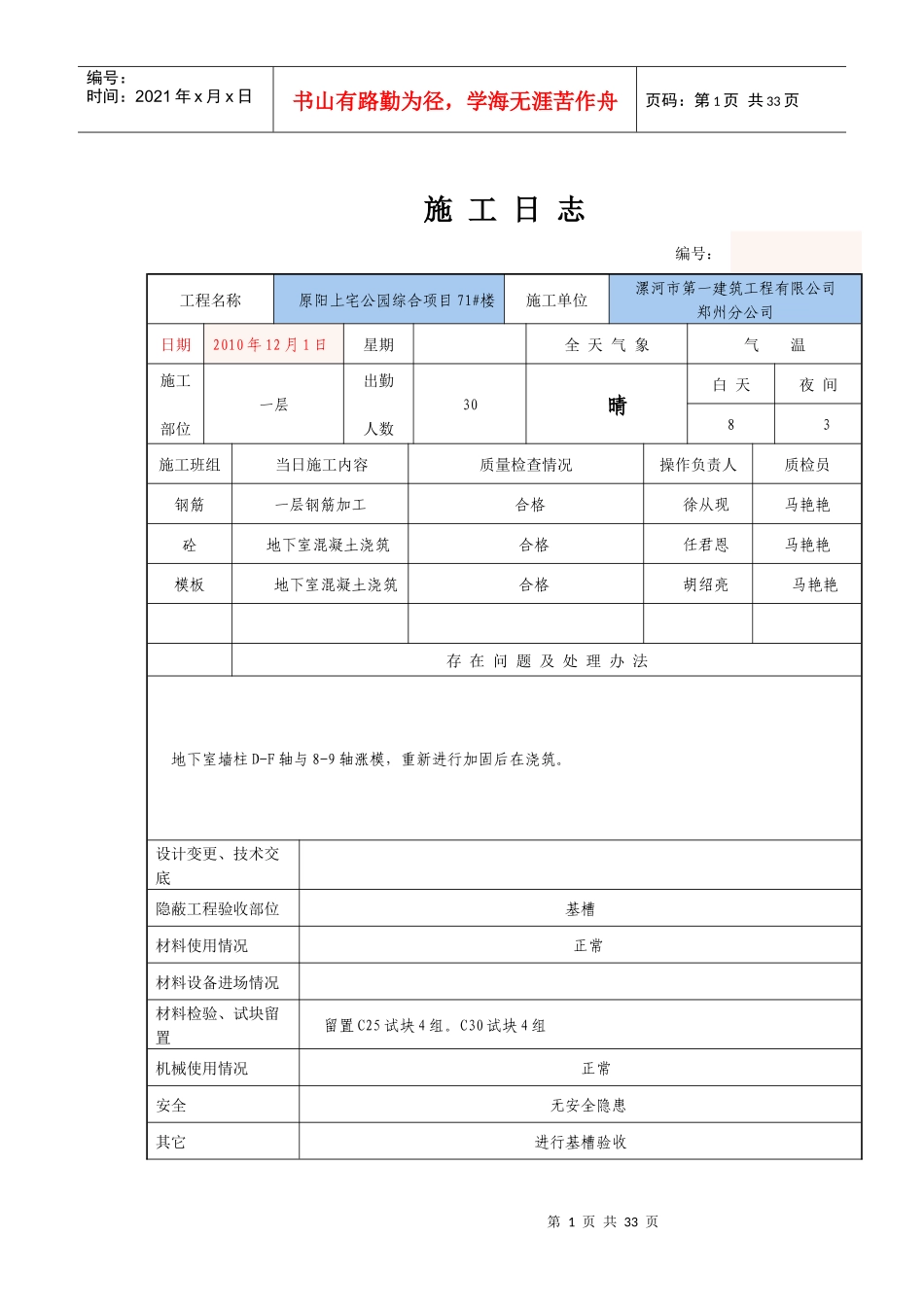

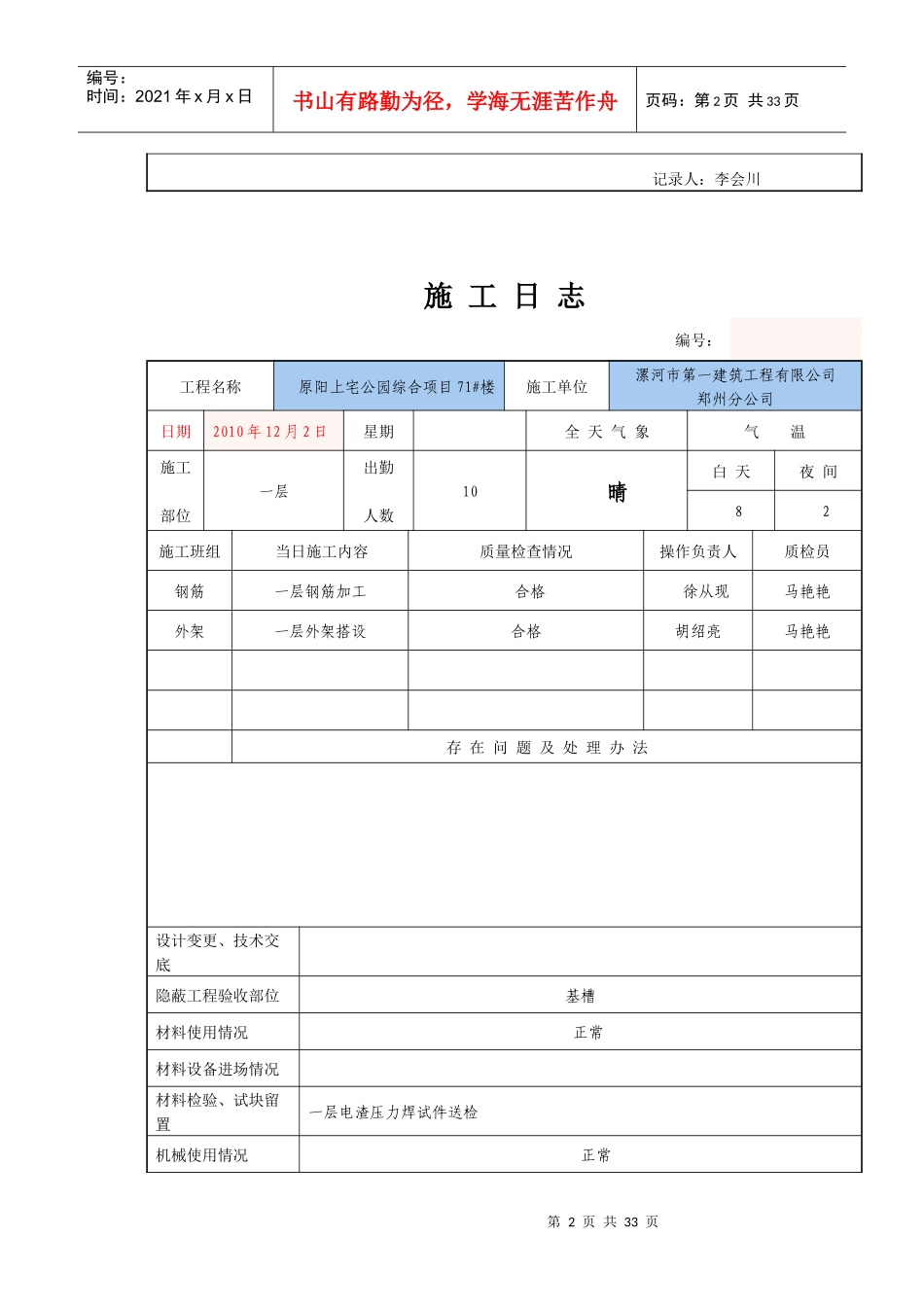

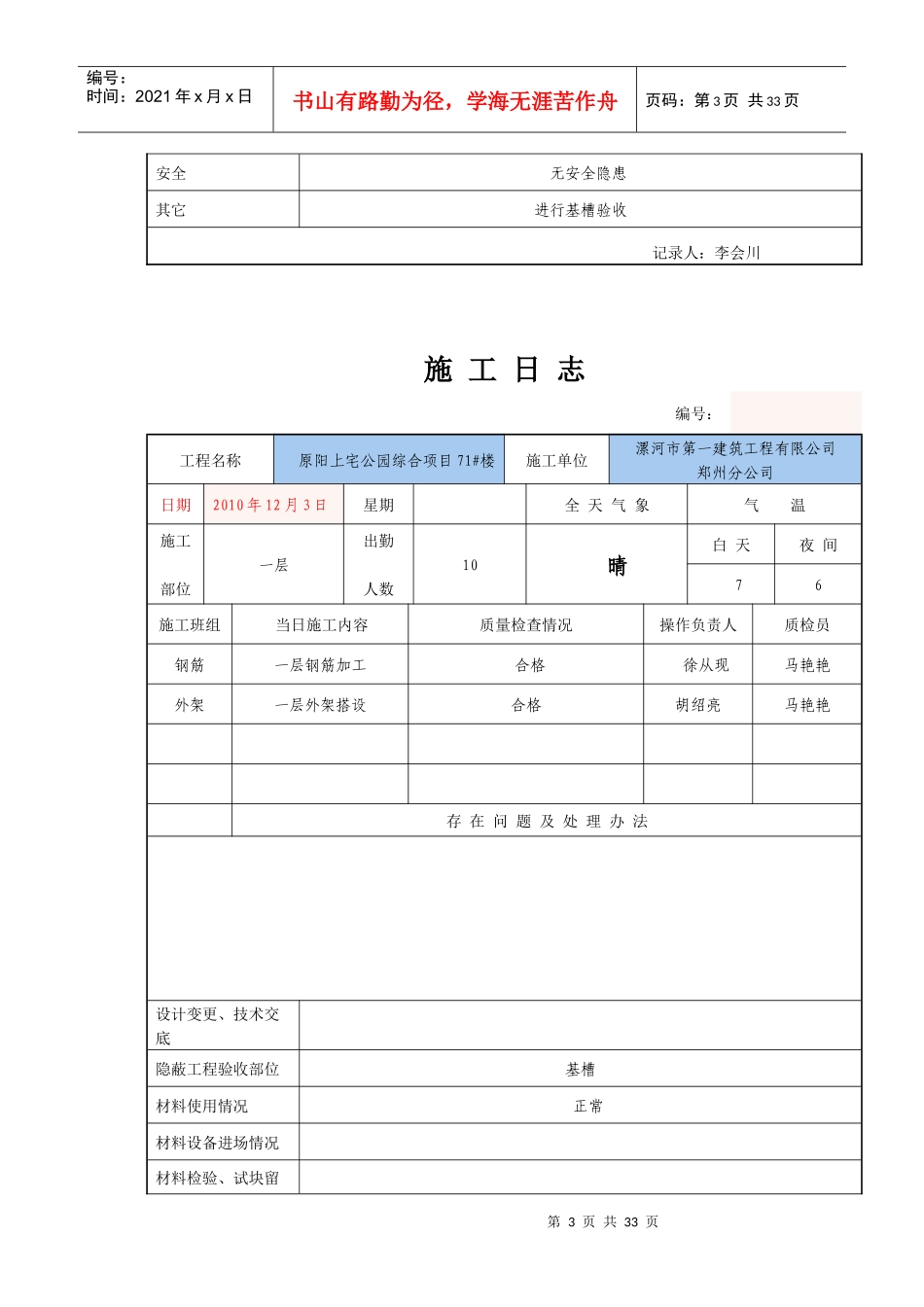

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月1日星期全天气象气温施工部位一层出勤人数30晴白天夜间83施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳砼地下室混凝土浇筑合格任君恩马艳艳模板地下室混凝土浇筑合格胡绍亮马艳艳存在问题及处理办法地下室墙柱D-F轴与8-9轴涨模,重新进行加固后在浇筑。设计变更、技术交底隐蔽工程验收部位基槽材料使用情况正常材料设备进场情况材料检验、试块留置留置C25试块4组。C30试块4组机械使用情况正常安全无安全隐患其它进行基槽验收第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页记录人:李会川施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月2日星期全天气象气温施工部位一层出勤人数10晴白天夜间82施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳外架一层外架搭设合格胡绍亮马艳艳存在问题及处理办法设计变更、技术交底隐蔽工程验收部位基槽材料使用情况正常材料设备进场情况材料检验、试块留置一层电渣压力焊试件送检机械使用情况正常第3页共33页第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页安全无安全隐患其它进行基槽验收记录人:李会川施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月3日星期全天气象气温施工部位一层出勤人数10晴白天夜间76施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳外架一层外架搭设合格胡绍亮马艳艳存在问题及处理办法设计变更、技术交底隐蔽工程验收部位基槽材料使用情况正常材料设备进场情况材料检验、试块留第4页共33页第3页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共33页置机械使用情况正常安全无安全隐患其它进行基槽验收记录人:李会川施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月4日星期全天气象气温施工部位一层出勤人数13晴白天夜间96施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳测量一层轴线控制线、墙柱轴线及边线、门窗洞口位置线等合格赵伟涛马艳艳存在问题及处理办法设计变更、技术交底隐蔽工程验收部位基槽第5页共33页第4页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共33页材料使用情况正常材料设备进场情况材料检验、试块留置机械使用情况正常安全无安全隐患其它进行基槽验收记录人:李会川施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月5日星期全天气象气温施工部位一层出勤人数19晴白天夜间87施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳钢筋一层墙柱钢筋安装合格徐从现马艳艳存在问题及处理办法设计变更、技术交底隐蔽工程验收部位基槽第6页共33页第5页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共33页材料使用情况正常材料设备进场情况材料检验、试块留置机械使用情况正常安全无安全隐患其它进行基槽验收记录人:李会川施工日志编号:工程名称原阳上宅公园综合项目71#楼施工单位漯河市第一建筑工程有限公司郑州分公司日期2010年12月6日星期全天气象气温施工部位一层出勤人数22晴白天夜间86施工班组当日施工内容质量检查情况操作负责人质检员钢筋一层钢筋加工合格徐从现马艳艳钢筋一层墙柱钢筋安装合格徐从现马艳艳安装一层水电管埋设合格李纪锋马艳艳存在问题及处理办法设计变更、技术交底第7页共33页第6页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:...
