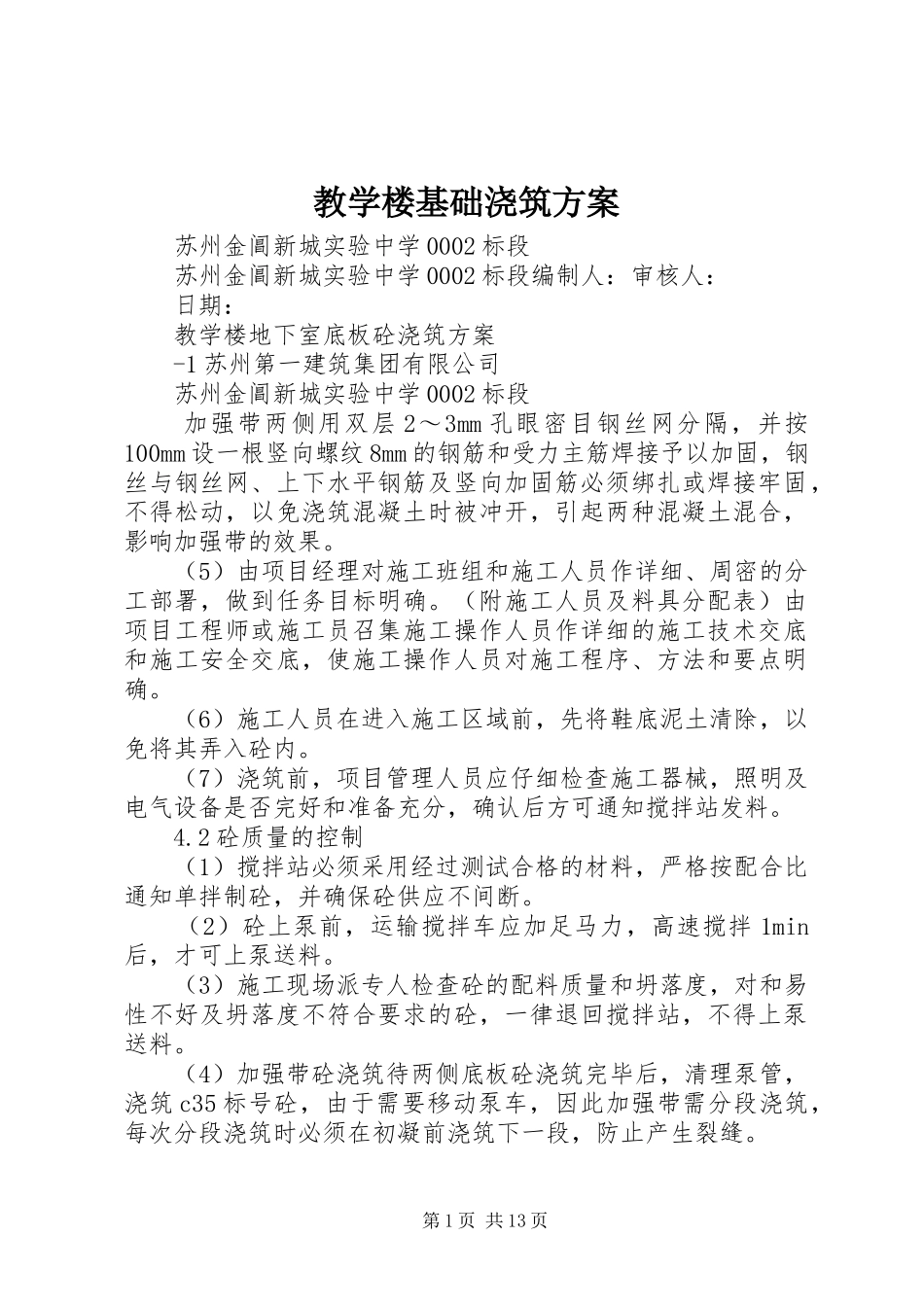

教学楼基础浇筑方案苏州金阊新城实验中学0002标段苏州金阊新城实验中学0002标段编制人:审核人:日期:教学楼地下室底板砼浇筑方案-1苏州第一建筑集团有限公司苏州金阊新城实验中学0002标段加强带两侧用双层2~3mm孔眼密目钢丝网分隔,并按100mm设一根竖向螺纹8mm的钢筋和受力主筋焊接予以加固,钢丝与钢丝网、上下水平钢筋及竖向加固筋必须绑扎或焊接牢固,不得松动,以免浇筑混凝土时被冲开,引起两种混凝土混合,影响加强带的效果

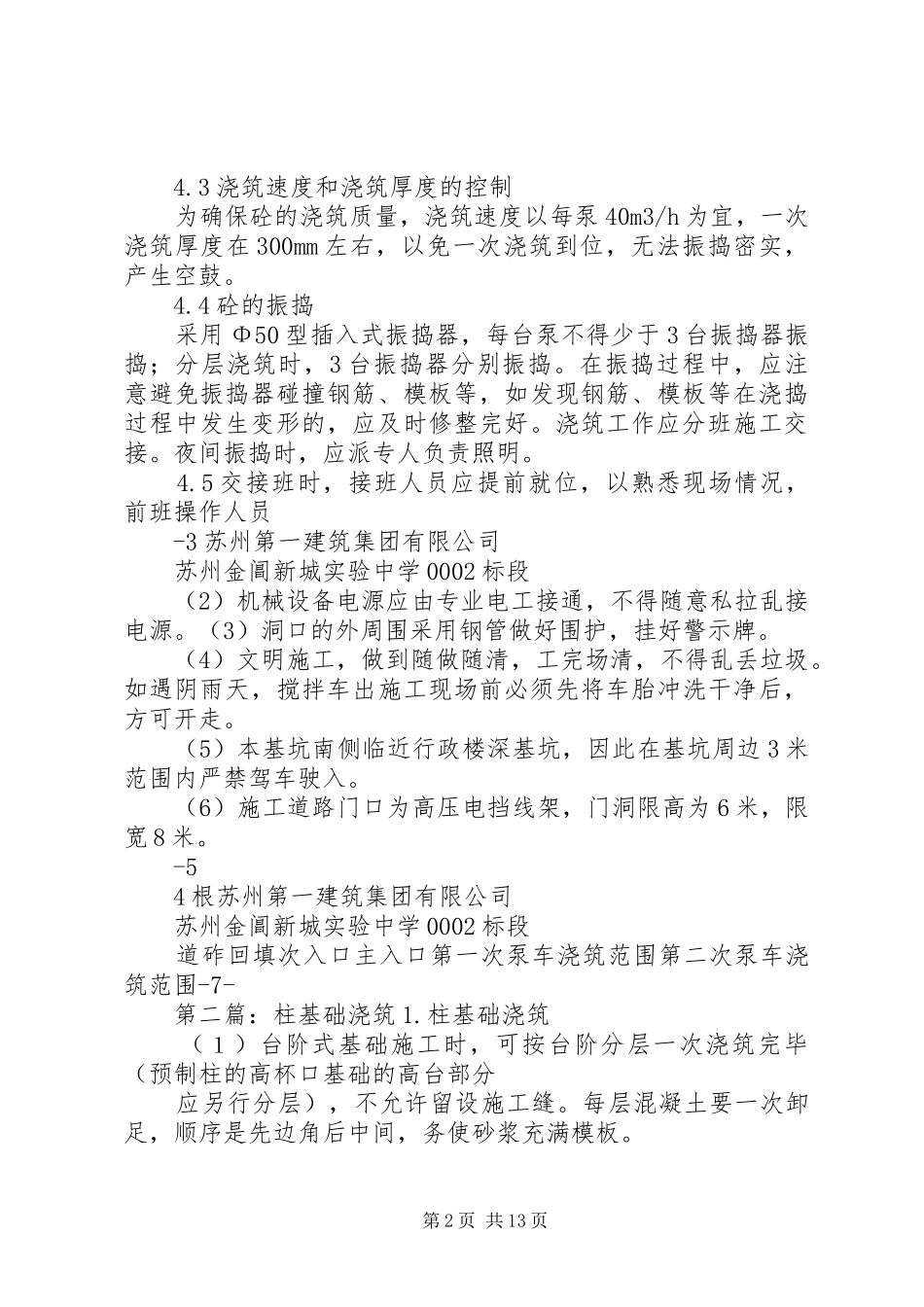

(5)由项目经理对施工班组和施工人员作详细、周密的分工部署,做到任务目标明确
(附施工人员及料具分配表)由项目工程师或施工员召集施工操作人员作详细的施工技术交底和施工安全交底,使施工操作人员对施工程序、方法和要点明确
(6)施工人员在进入施工区域前,先将鞋底泥土清除,以免将其弄入砼内
(7)浇筑前,项目管理人员应仔细检查施工器械,照明及电气设备是否完好和准备充分,确认后方可通知搅拌站发料
2砼质量的控制(1)搅拌站必须采用经过测试合格的材料,严格按配合比通知单拌制砼,并确保砼供应不间断
(2)砼上泵前,运输搅拌车应加足马力,高速搅拌1min后,才可上泵送料
(3)施工现场派专人检查砼的配料质量和坍落度,对和易性不好及坍落度不符合要求的砼,一律退回搅拌站,不得上泵送料
(4)加强带砼浇筑待两侧底板砼浇筑完毕后,清理泵管,浇筑c35标号砼,由于需要移动泵车,因此加强带需分段浇筑,每次分段浇筑时必须在初凝前浇筑下一段,防止产生裂缝
第1页共13页4
3浇筑速度和浇筑厚度的控制为确保砼的浇筑质量,浇筑速度以每泵40m3/h为宜,一次浇筑厚度在300mm左右,以免一次浇筑到位,无法振捣密实,产生空鼓
4砼的振捣采用Φ50型插入式振捣器,每台泵不得少于3台振捣器振捣;分层浇筑时,3台振捣器分别振捣

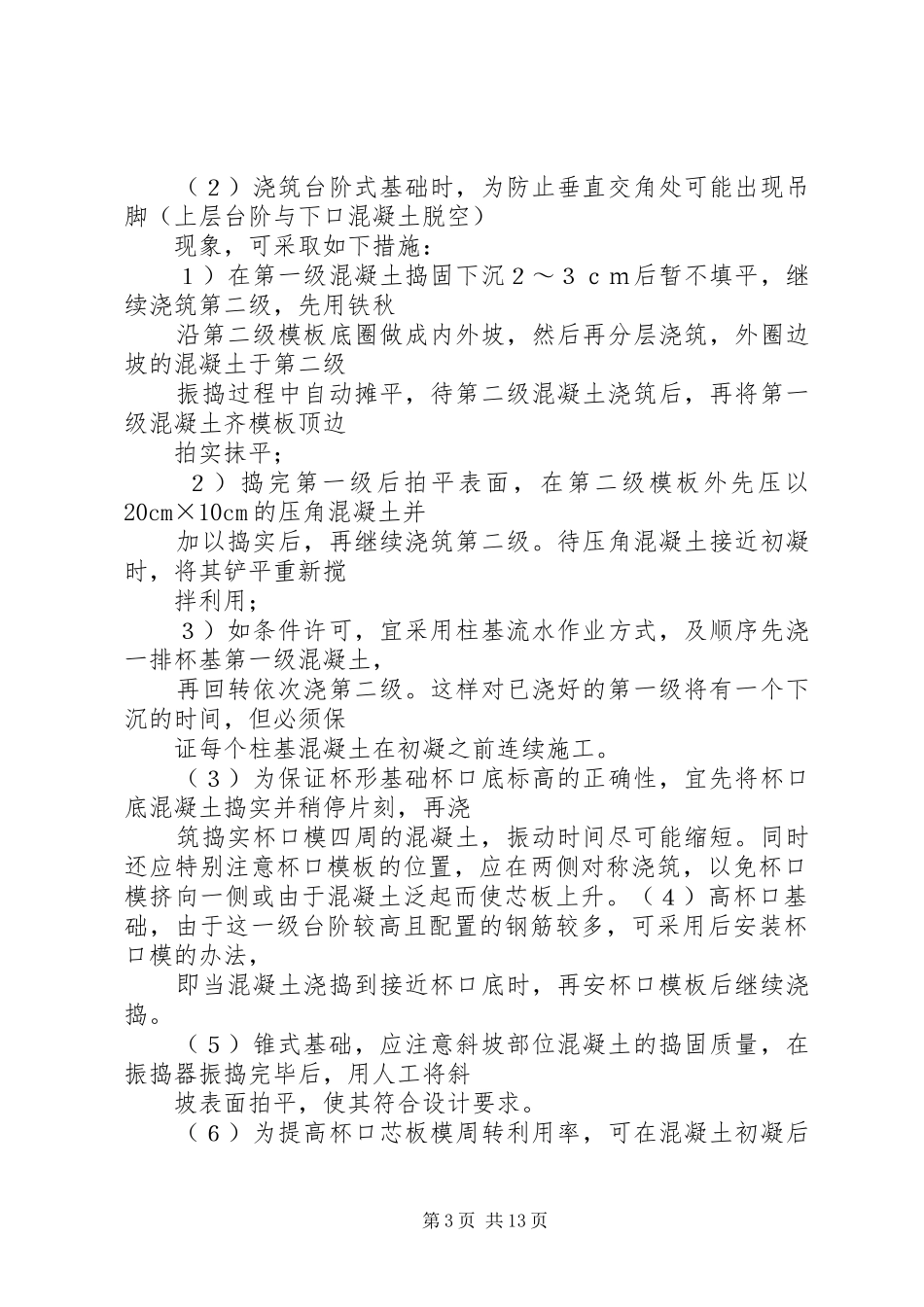

在振捣过程中,应注意避免振捣器碰撞钢筋、模板等,如发现钢筋
