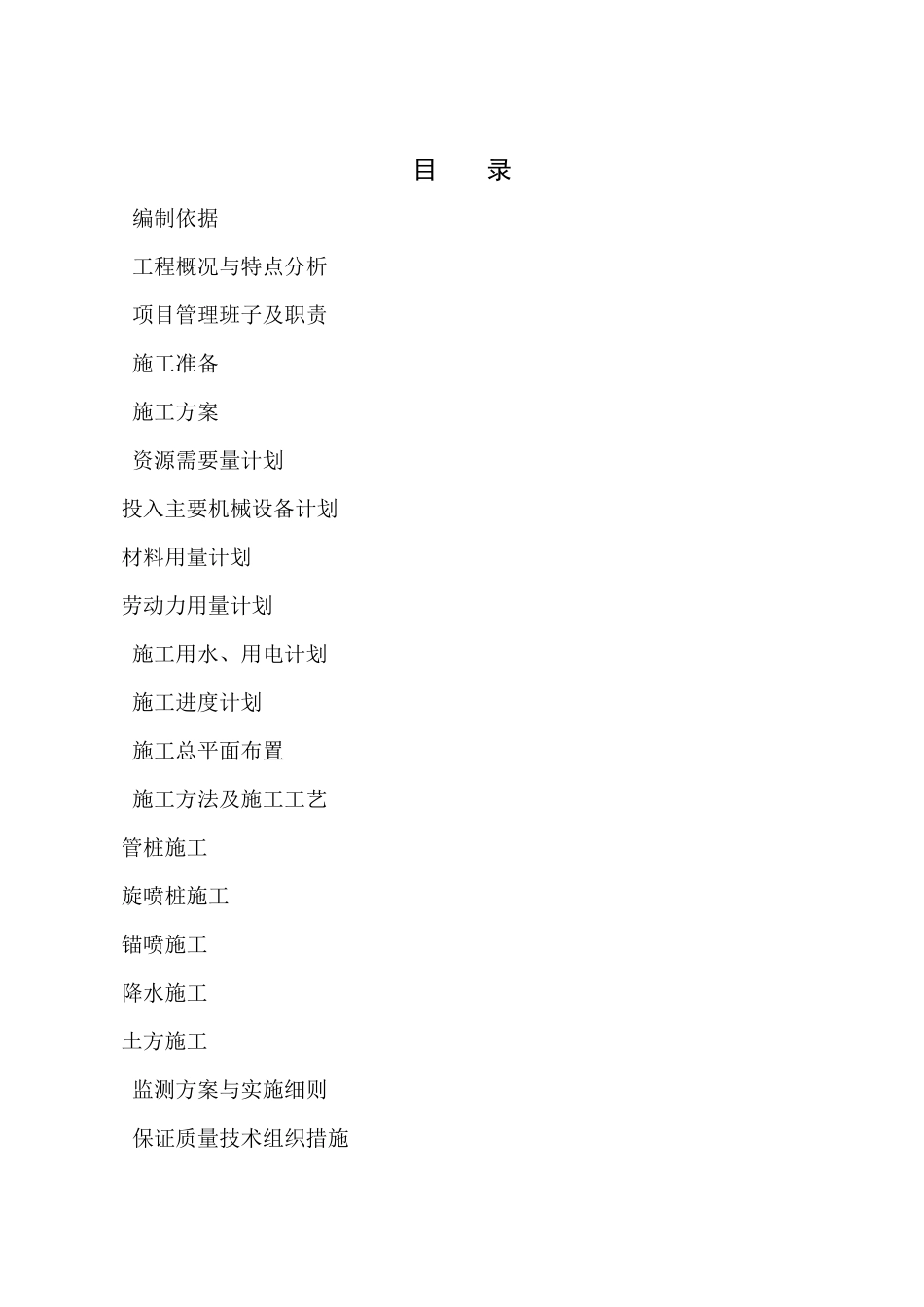

******基坑围护工程施工组织设计编制:审核:*****有限公司二○○五年七月目录编制依据工程概况与特点分析项目管理班子及职责施工准备施工方案资源需要量计划投入主要机械设备计划材料用量计划劳动力用量计划施工用水、用电计划施工进度计划施工总平面布置施工方法及施工工艺管桩施工旋喷桩施工锚喷施工降水施工土方施工监测方案与实施细则保证质量技术组织措施第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页保证工期技术组织措施安全生产和文明施工措施基坑围护工程应急预案及应急措施第1页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页编制依据《*****岩土工程勘察报告》《*****基坑围护工程施工图设计招标文件》《*****基坑围护工程方案图》(投标方案)《建筑地基基础工程施工质量验收规范》《基坑土钉支护技术规程》()《建筑基坑支护技术规程》()基坑围护工程概况及特点分析工程概况工程名称:*****基坑围护工程建设单位:*****房地产开发有限公司围护设计单位:*****设计院围护施工单位:*****有限公司建设地点:*****围护结构形式:放坡管桩旋喷桩;放坡管桩旋喷桩喷锚。围护结构工程量:周长约505m,管桩7328m,旋喷桩7440m,锚管3156m,喷射砼2625m2,降水井口。基坑底周长:418m基坑围护安全等级:基坑侧壁安全等级Ⅱ级,重要性系数取第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页地下室:三层,建筑面积27391.7m3,现浇钢筋砼框架—剪力墙结构,基坑底标高为-4.350m。计划施工工期:日历天工程质量:合格工程水文地质概况拟建场地位于*****,四面环水,属江心洲地貌。根据*****勘察院提供的地质资料,地层结构从上到下由杂填土、淤泥质土、(含泥)中砂、淤泥质土夹细砂、中砂、碎卵石、残积砂质粘性土、全风化花岗岩、强风化花岗岩、中等风化花岗岩、微风化花岗岩组成。主要土层的基本特征分述如下:①杂填土:褐黄、杂色,成分不均匀,含碎石、砖块等建筑垃圾,下部多为回填砂。厚度~.7m。②淤泥质土:黑灰、浅灰色、含少量贝屑及腐植质,局部呈淤泥,有嗅味。厚度~.8m。③(含泥)中砂:浅黄、褐灰色,属冲积成因,不均匀,以石英质中砂为主,局部为细砂及少量粉砂,局部夹淤泥质土。厚度~.5m。④淤泥质土夹细砂:深灰色,含少量贝屑及腐植质,上部常夹薄层细砂,局部呈软塑粘土,稍有嗅味。厚度~.00m。场地地下水分别赋存于上部的(含泥)中砂层和下部的中砂、碎卵石强风化花岗岩层中,淤泥质土夹细砂层为相对隔水层。其中(含泥)中砂含水层属孔隙型潜水,与晋江有直接的水力联系;中砂、碎卵石、强风化第3页共44页第4页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页岩含水层属孔隙型~裂隙型承压水。地下水的补给来源为岩土层的侧向补给和大气降水、含水层之间的越流补给。(含泥)中砂含水层初见水位和稳定水位基本一致,大都在砂层面附近,埋深~.50m,相对标高在~.50m左右;地下水位标高在~.50m。场地的地基土存在湿润区含水量≥的弱透水土层和含水量≥的强透水土层。设计技术要求2.3.1P管桩采用φ型,桩长~15m。桩顶标高为+2.65m,要求桩端进入淤泥质土夹细砂层1.0m。桩距900mm,垂直度偏差≤,桩位偏差≤50mm。2.3.2旋喷桩:成孔直径φ600mm,垂直度偏差≤;提升速度≤0.2m,旋转速度~,喷浆量不小于,水灰比~,水泥土抗压强度≥。2.3.3锚管直径为φ,成孔直径80mm,锚管长度~7.0m,要求随成孔随注浆。2.3.4喷射砼:混凝土,水泥为,配合比为水泥:砂:石子=::;钢筋网钢筋为(或),加强钢筋为,保护层均不少于30mm。喷射作业应分段分层进行,同一分段内喷射顺序应自下而上,喷射完成后应喷水养护。在基坑底上来800mm处设置一排泄水孔,泄水孔采用φ=管,=%,管壁钻成梅花孔,用密目网包裹,管周用碎石填充。泄水孔水平间距为3.0m。2.3.5降水井;埋深~7.65m,管径,共有口井。本围护工程特点分析本基坑围护工程有如下几个特点:第5页共44页第4页共44页编号...
