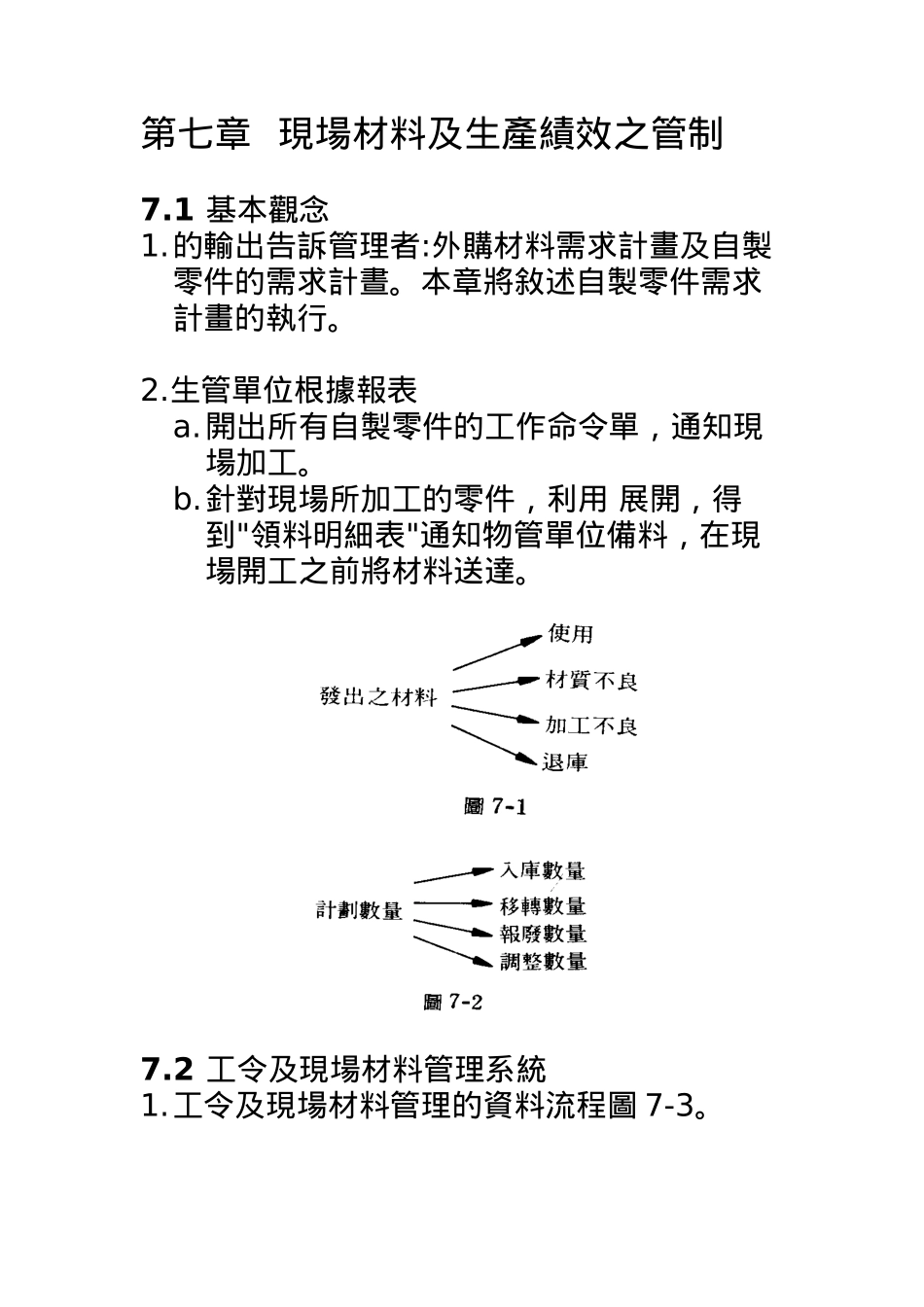

第七章現場材料及生產績效之管制7
1基本觀念1
的輸出告訴管理者:外購材料需求計畫及自製零件的需求計晝
本章將敘述自製零件需求計畫的執行
生管單位根據報表a
開出所有自製零件的工作命令單,通知現場加工
針對現場所加工的零件,利用展開,得到"領料明細表"通知物管單位備料,在現場開工之前將材料送達
2工令及現場材料管理系統1

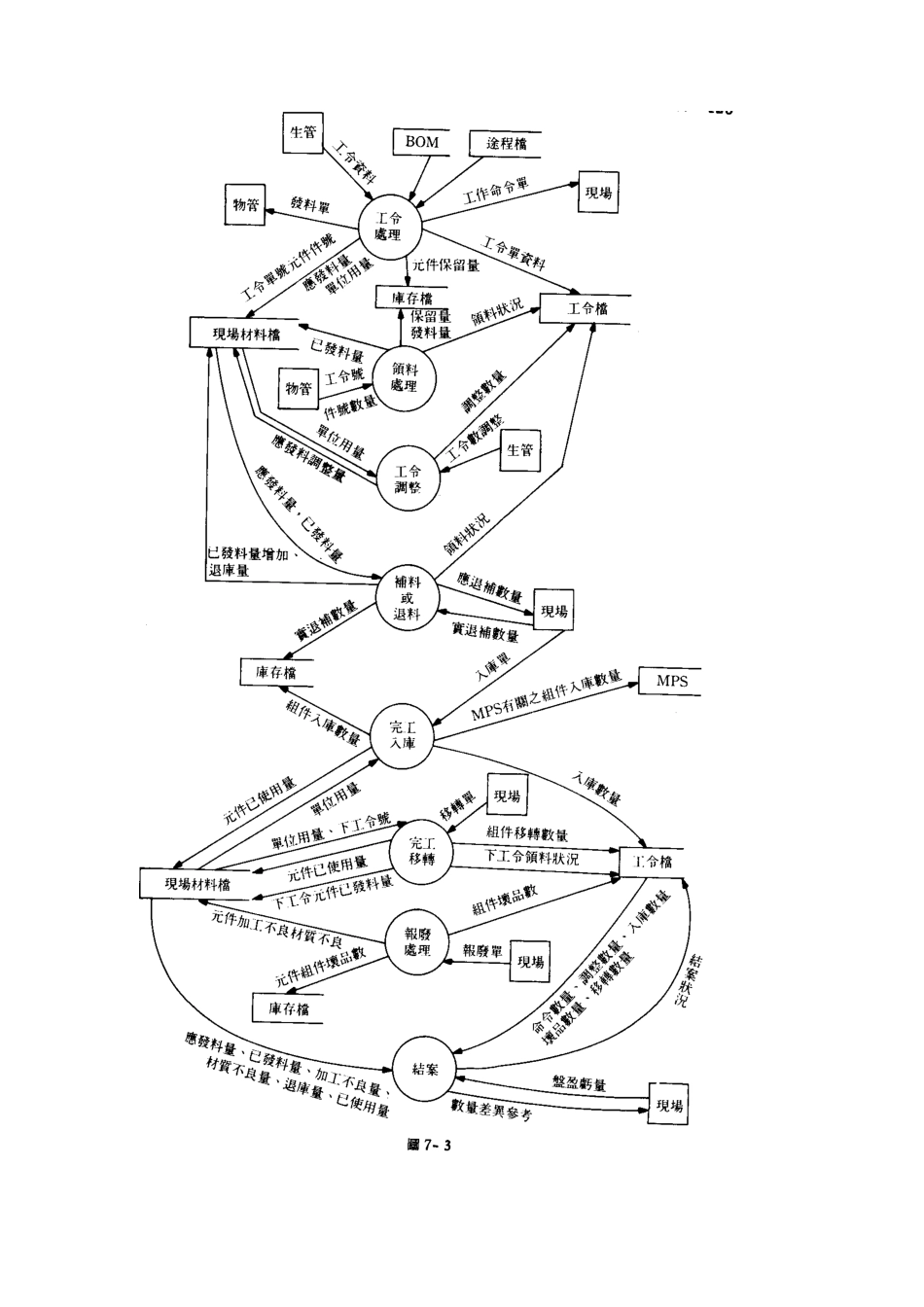

工令及現場材料管理的資料流程圖7-3
在這個系統中,最主要的檔案有二:a
工令檔記錄=工令單號+組件件號+命令數量+調整數量+入庫數量+移轉數量+壞品數量+工作單位+移轉單位+入庫單位+開單日期+預定開工日期+預定完工日期+實際完工日期+領料狀況+下一工令號+結案狀況b
現場材料檔記錄=工令單號{+元件件號+單位用量+應發料量+已發料量+加工不良量+材質不良量+退庫量+已使用量+盤盈虧量}7
3工令及現場材料查詢報表常用查詢報表來自工令及現場材料檔
應開工之工令:現場主管輸入單位代號及日期,則輸出預計開工日期為該日期的所有該單位的工令資料
應開工而未完成領料:輸入單位代號及日期後,系統輸出預計開工日在該日期之前,且其"領料狀況"不是"領料完畢"的所有該單位的工令
逾期完工之工令:輸入單位代號及日期,系統輸出預計完工口在該日期之後而未報完工的工令資料
現場材料狀況:輸入工令單號,從現場材料檔查出各種數量,其格式如圖7.4所示差異=(已發料量-加工不良-材質不良-退庫量)-應發料量5
組件在那些工令上加工
輸入組件件號,系統輸出所有加工該組件的工令資料
工令單由生管在終端機前編訂完成後,定期(或不定期)列印成工令報表
工令報表為最近即將開工之所有工令資料,包括搬運量(即一次發料量)
搬運量必小於生產批量
工令報表分發給現場加工,物料、及工具管理單位、供作參考
在開工之前,生管製作"現場工作袋",內容包括:
