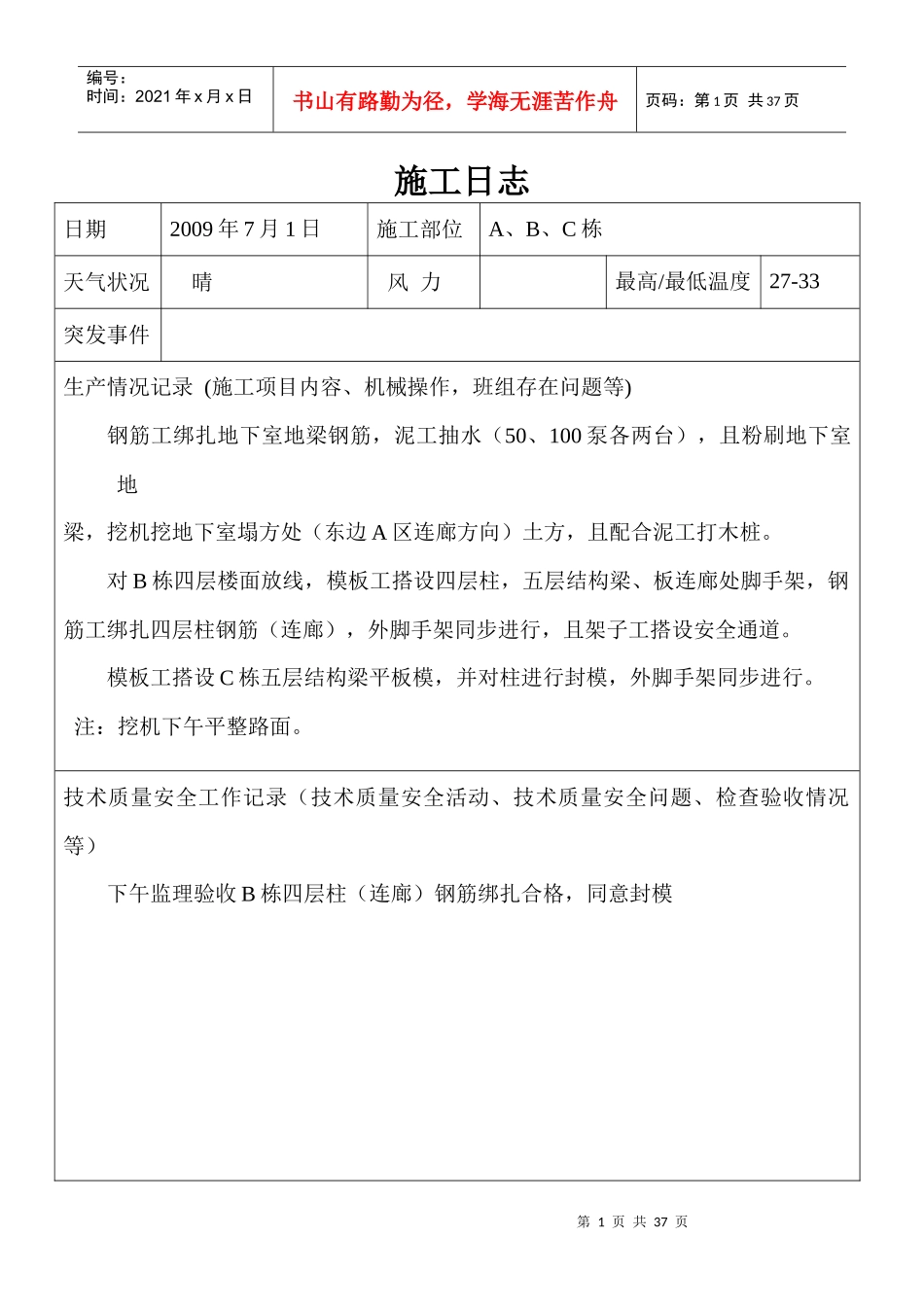

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页施工日志日期2009年7月1日施工部位A、B、C栋天气状况晴风力最高/最低温度27-33突发事件生产情况记录(施工项目内容、机械操作,班组存在问题等)钢筋工绑扎地下室地梁钢筋,泥工抽水(50、100泵各两台),且粉刷地下室地梁,挖机挖地下室塌方处(东边A区连廊方向)土方,且配合泥工打木桩
对B栋四层楼面放线,模板工搭设四层柱,五层结构梁、板连廊处脚手架,钢筋工绑扎四层柱钢筋(连廊),外脚手架同步进行,且架子工搭设安全通道
模板工搭设C栋五层结构梁平板模,并对柱进行封模,外脚手架同步进行
注:挖机下午平整路面

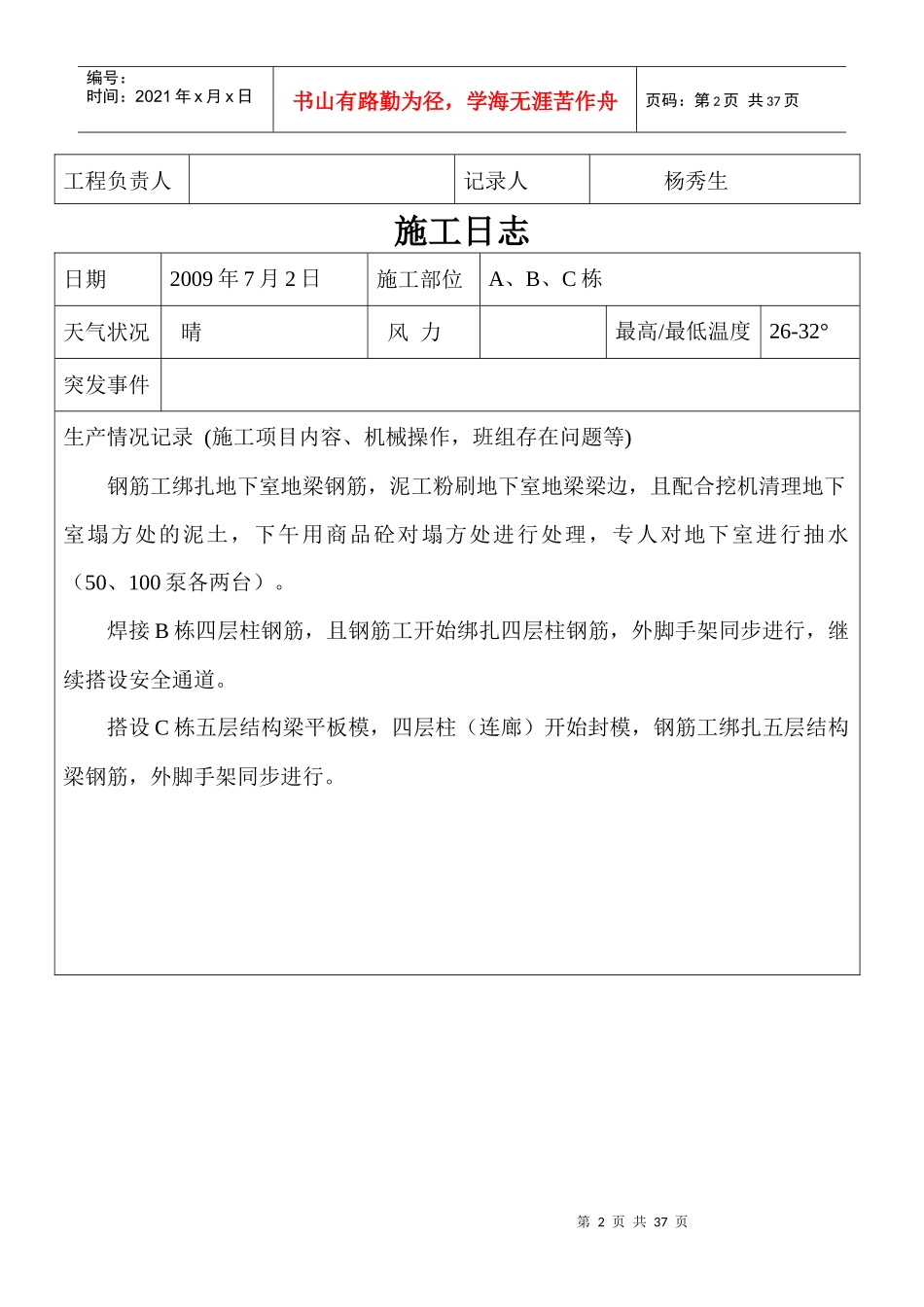

技术质量安全工作记录(技术质量安全活动、技术质量安全问题、检查验收情况等)下午监理验收B栋四层柱(连廊)钢筋绑扎合格,同意封模第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页工程负责人记录人杨秀生施工日志日期2009年7月2日施工部位A、B、C栋天气状况晴风力最高/最低温度26-32°突发事件生产情况记录(施工项目内容、机械操作,班组存在问题等)钢筋工绑扎地下室地梁钢筋,泥工粉刷地下室地梁梁边,且配合挖机清理地下室塌方处的泥土,下午用商品砼对塌方处进行处理,专人对地下室进行抽水(50、100泵各两台)
焊接B栋四层柱钢筋,且钢筋工开始绑扎四层柱钢筋,外脚手架同步进行,继续搭设安全通道
搭设C栋五层结构梁平板模,四层柱(连廊)开始封模,钢筋工绑扎五层结构梁钢筋,外脚手架同步进行

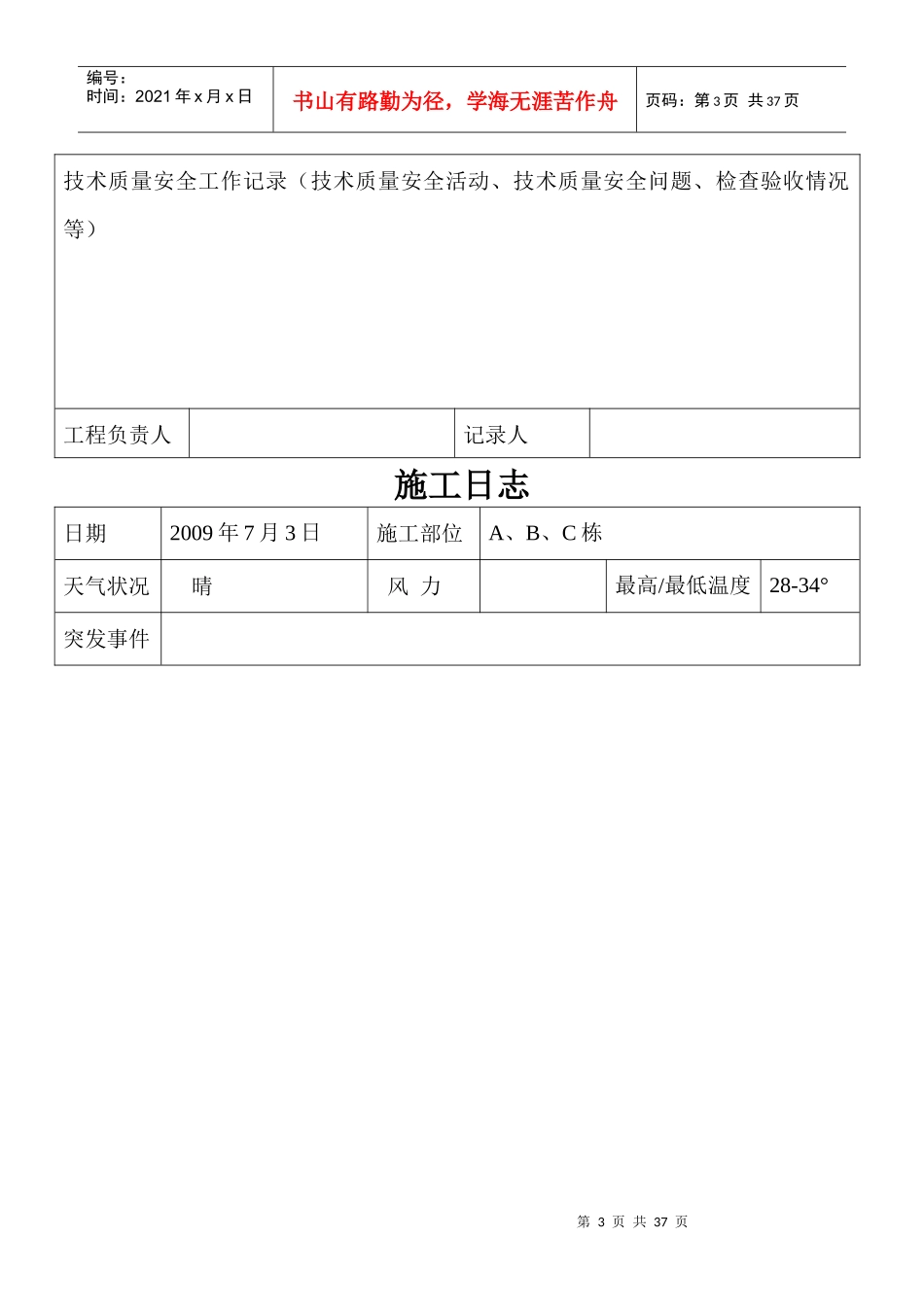

第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页技术质量安全工作记录(技术质量安全活动、技术质量安全问题、检查验收情况等)工程负责人记录人施工日志日期2009年7月3日施工部位A、B、C
