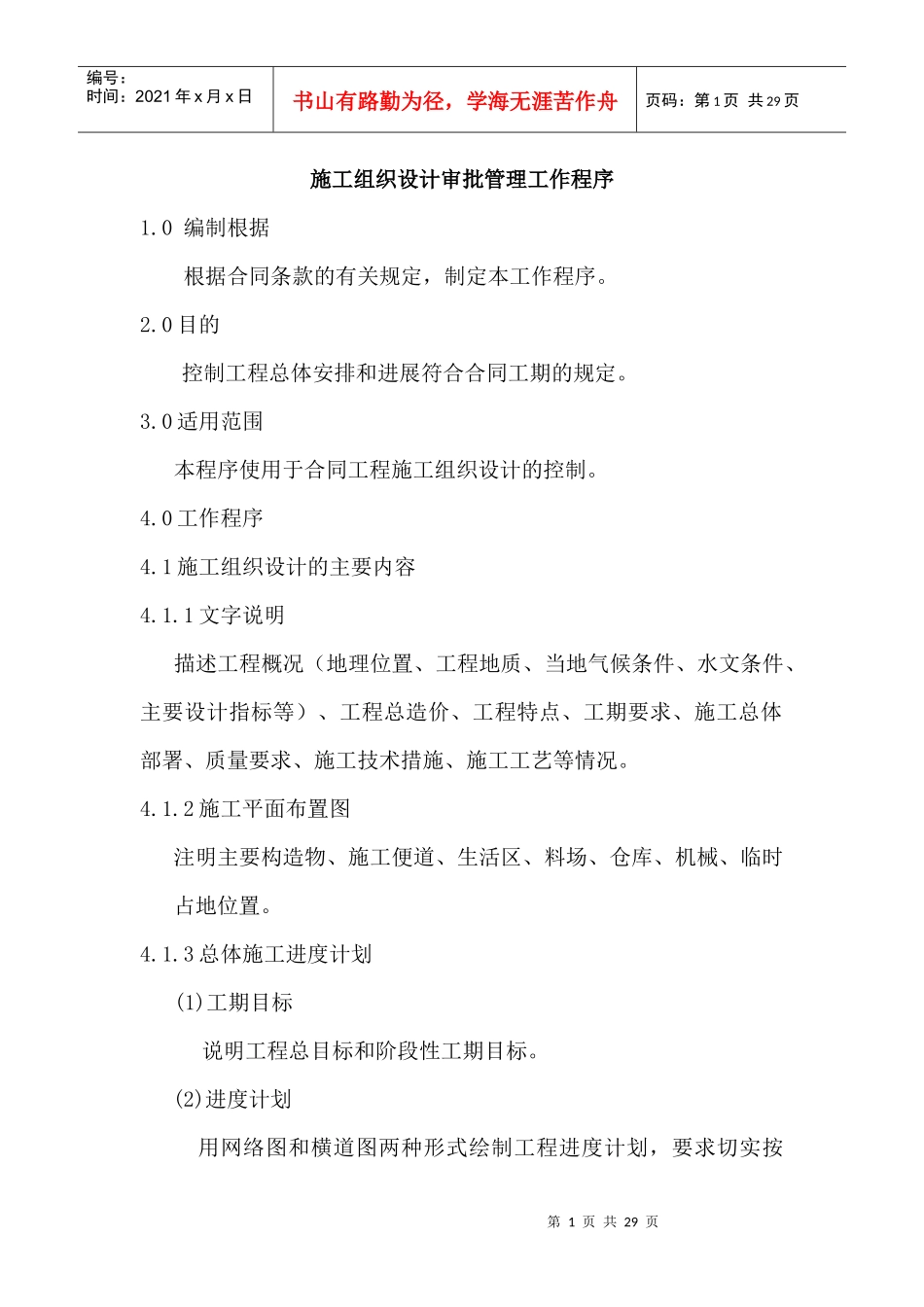

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页施工组织设计审批管理工作程序1
0编制根据根据合同条款的有关规定,制定本工作程序
0目的控制工程总体安排和进展符合合同工期的规定
0适用范围本程序使用于合同工程施工组织设计的控制
0工作程序4
1施工组织设计的主要内容4
1文字说明描述工程概况(地理位置、工程地质、当地气候条件、水文条件、主要设计指标等)、工程总造价、工程特点、工期要求、施工总体部署、质量要求、施工技术措施、施工工艺等情况
2施工平面布置图注明主要构造物、施工便道、生活区、料场、仓库、机械、临时占地位置
3总体施工进度计划(1)工期目标说明工程总目标和阶段性工期目标
(2)进度计划用网络图和横道图两种形式绘制工程进度计划,要求切实按第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页照指导施工的原则,表示出主要施工工序间的搭接关系
在网络图中要明显表示出关键线路,注明各个工序的时间参数
按照关键线路确定的工期,必须符合合同工期和阶段性工期的要求
计划的安排必须充分考虑季节变化和气候变化的影响,要预留足够的动员、清场时间和监理工程师根据合同文件对有关事项的审批、验收、签认时间
(3)费用计划根据总体时间计划安排,计算出每工程月拟完成的工作量,用“S”图的形式绘制资金流转计划
(4)工料机计划根据总体时间计划,用直方图的形式表达出人工、主要工程材料、主要机械设备在合同期内的计划安排
人员必须充足,主要工程材料必须落实,主要施工机械必须配套,以满足施工规范和验收标准的要求
4质量目标设计(1)质量目标确定合同工程质量目标及为保证该总体目标实现,各分项工程(工序)的质量标准和目标
(2)组织机构描述项目组织机构及人员构成情况和质
