电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外窗淋水试验实施方案VIP免费

外窗淋水试验实施方案_第1页
外窗淋水试验实施方案_第2页
外窗淋水试验实施方案_第3页

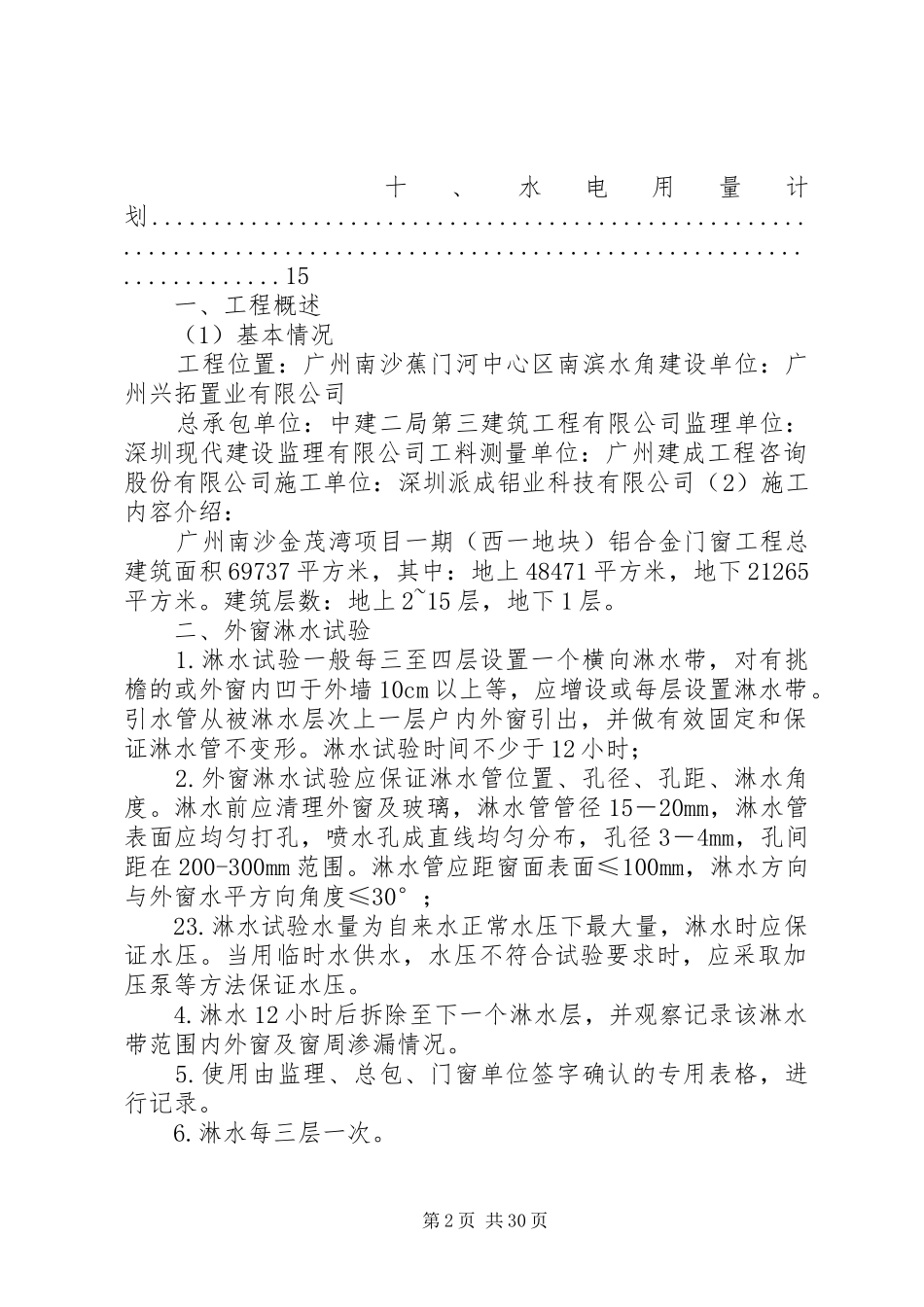

外窗淋水试验方案工程概述...................................................................................................................................2二、外窗淋水试验...........................................................................................................................2三、幕墙淋水试水概述:...............................................................................................................4四、淋水实验布置图.......................................................................................................................5五、劳动力调配计划.......................................................................................................................5六、季节性施工措施.......................................................................................................................7七、门窗的成品保护和防护措施...................................................................................................9九、环境保护管理措施.................................................................................................................12第1页共30页十、水电用量计划.........................................................................................................................15一、工程概述(1)基本情况工程位置:广州南沙蕉门河中心区南滨水角建设单位:广州兴拓置业有限公司总承包单位:中建二局第三建筑工程有限公司监理单位:深圳现代建设监理有限公司工料测量单位:广州建成工程咨询股份有限公司施工单位:深圳派成铝业科技有限公司(2)施工内容介绍:广州南沙金茂湾项目一期(西一地块)铝合金门窗工程总建筑面积69737平方米,其中:地上48471平方米,地下21265平方米。建筑层数:地上2~15层,地下1层。二、外窗淋水试验1.淋水试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm以上等,应增设或每层设置淋水带。引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。淋水试验时间不少于12小时;2.外窗淋水试验应保证淋水管位置、孔径、孔距、淋水角度。淋水前应清理外窗及玻璃,淋水管管径15-20mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在200-300mm范围。淋水管应距窗面表面≤100mm,淋水方向与外窗水平方向角度≤30°;23.淋水试验水量为自来水正常水压下最大量,淋水时应保证水压。当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。4.淋水12小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。5.使用由监理、总包、门窗单位签字确认的专用表格,进行记录。6.淋水每三层一次。第2页共30页7.具体措施:由总包牵头,监理及门窗单位对淋水部位进行检查,并对漏水点做好记录,查明造成渗水原因,由责任单位打开修补。并进行再漏水检查。8.门窗渗漏修补措施a.门窗自身渗漏1)首先门窗框拼缝必须防水胶打到位,并填充密实,不能有孔洞、断开、气泡等现象;喷淋试验时检查门窗框内侧拼缝是否有渗水现象,如有渗水现象做好书面记录,喷淋停止后检查密封胶的密实程度和门窗框拼缝部位的密封胶是否打到位,待门窗框干燥后再进行密封胶修补。2)再检查门窗扇密封胶是否漏打,特别是转角部位胶结口处是否密封,不密实处需重新进行修补。密实拼缝洞口采用防水砂浆粉刷,下角部位采用弹性材料嵌实。3)以上修补后再进行喷淋,如还有渗漏需要重新检查、修补,必须保证门窗无渗漏现象。b.门窗下坎渗漏门窗下坎渗水处凿除,重新用细石混凝土嵌实,做淋水试验,不渗3漏后内外粉刷到位,再做淋水试验,确保不渗漏后打密封胶。三、幕墙淋水试水概述:众所周知,幕墙工程暴露于室外,将不同程度地受到各种水的影响,其中受淋雨影响最为常见。虽然幕墙具备防雨水渗漏功能,但是其受施工工艺、材料性能制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

精品文档+ 关注
实名认证
内容提供者

精品文档小学课件。工作总结,工作计划,办公文档,合同协议书各类文档大全。欢迎下载。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
