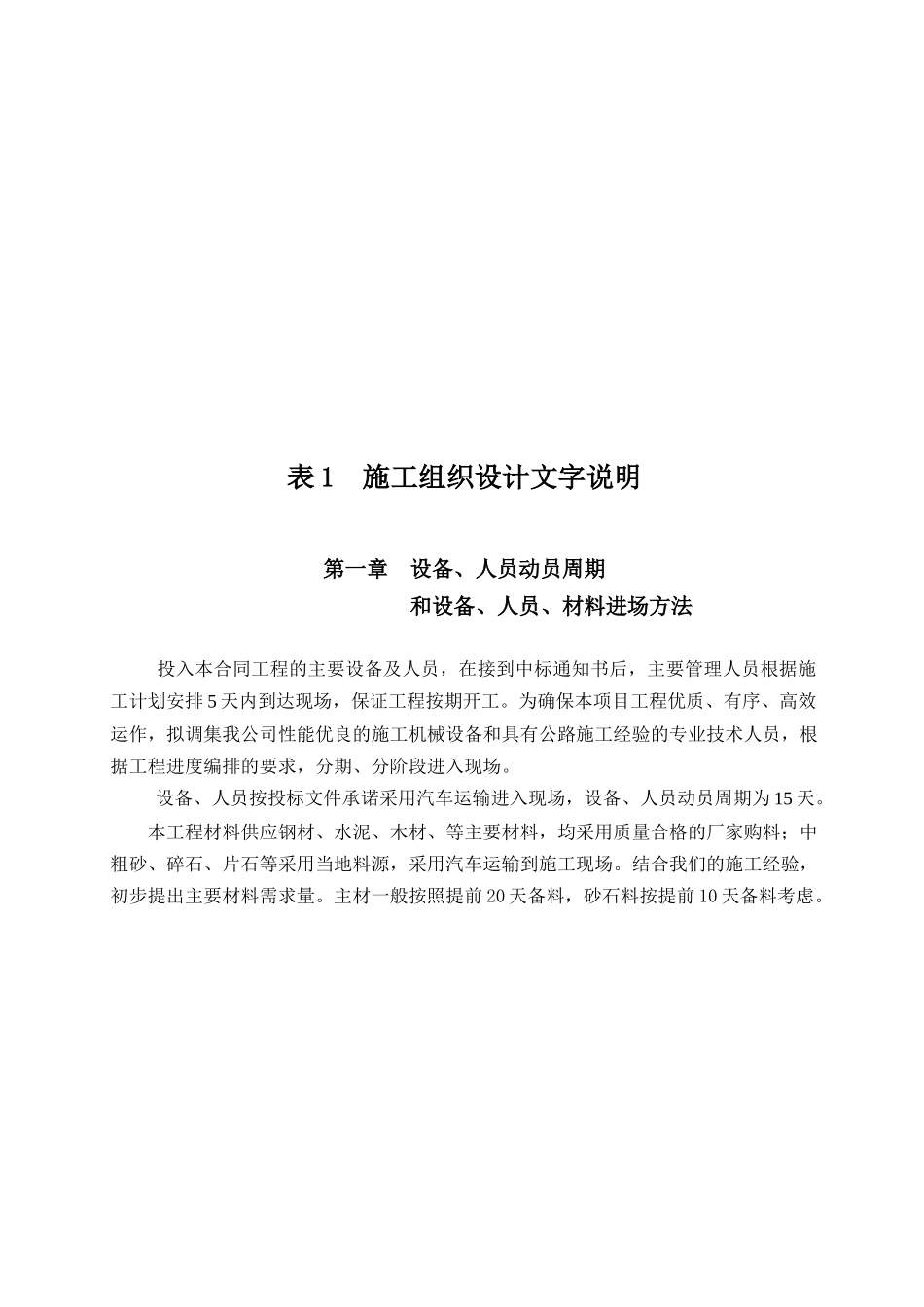

表1施工组织设计文字说明第一章设备、人员动员周期和设备、人员、材料进场方法投入本合同工程的主要设备及人员,在接到中标通知书后,主要管理人员根据施工计划安排5天内到达现场,保证工程按期开工
为确保本项目工程优质、有序、高效运作,拟调集我公司性能优良的施工机械设备和具有公路施工经验的专业技术人员,根据工程进度编排的要求,分期、分阶段进入现场
设备、人员按投标文件承诺采用汽车运输进入现场,设备、人员动员周期为15天
本工程材料供应钢材、水泥、木材、等主要材料,均采用质量合格的厂家购料;中粗砂、碎石、片石等采用当地料源,采用汽车运输到施工现场
结合我们的施工经验,初步提出主要材料需求量
主材一般按照提前20天备料,砂石料按提前10天备料考虑
第二章主要工程项目的施工方案、施工方法一、路基土石方1、中线恢复进入工地后,组织技术力量,根据设计资料恢复中线,实地放样并洒线,在合理位置设置便道,保障道路畅通,为下步工作做好准备
2、路基挖土方本合同段挖方路基分为土方和石方,路堑边坡根据地质条件按设计要求设置
在路基土方开工前,应将开挖工程断面图及土方调配图表报监理工程师批准
根据地质、地形、地貌等特点,一般采用分层开挖,多个作业面同时施工的方案
土方路堑采用推土机、挖掘机、装载机等开挖并预留人工二次刷坡层
开挖过程中注意地下管线的保护及周围构筑物的保护
3、路基填筑a、原地面处理路基填筑范围内的地表土、草皮、草根、植物及腐植土等按图纸所示,规范要求及监理工程师指示的深度和范围予以清除,运到指定地点废弃并进行处理,保证符合环保要求后再进行原地面压实,并使其达到压实度要求,压实度经检验合格,监理批准后进行下道工序施工

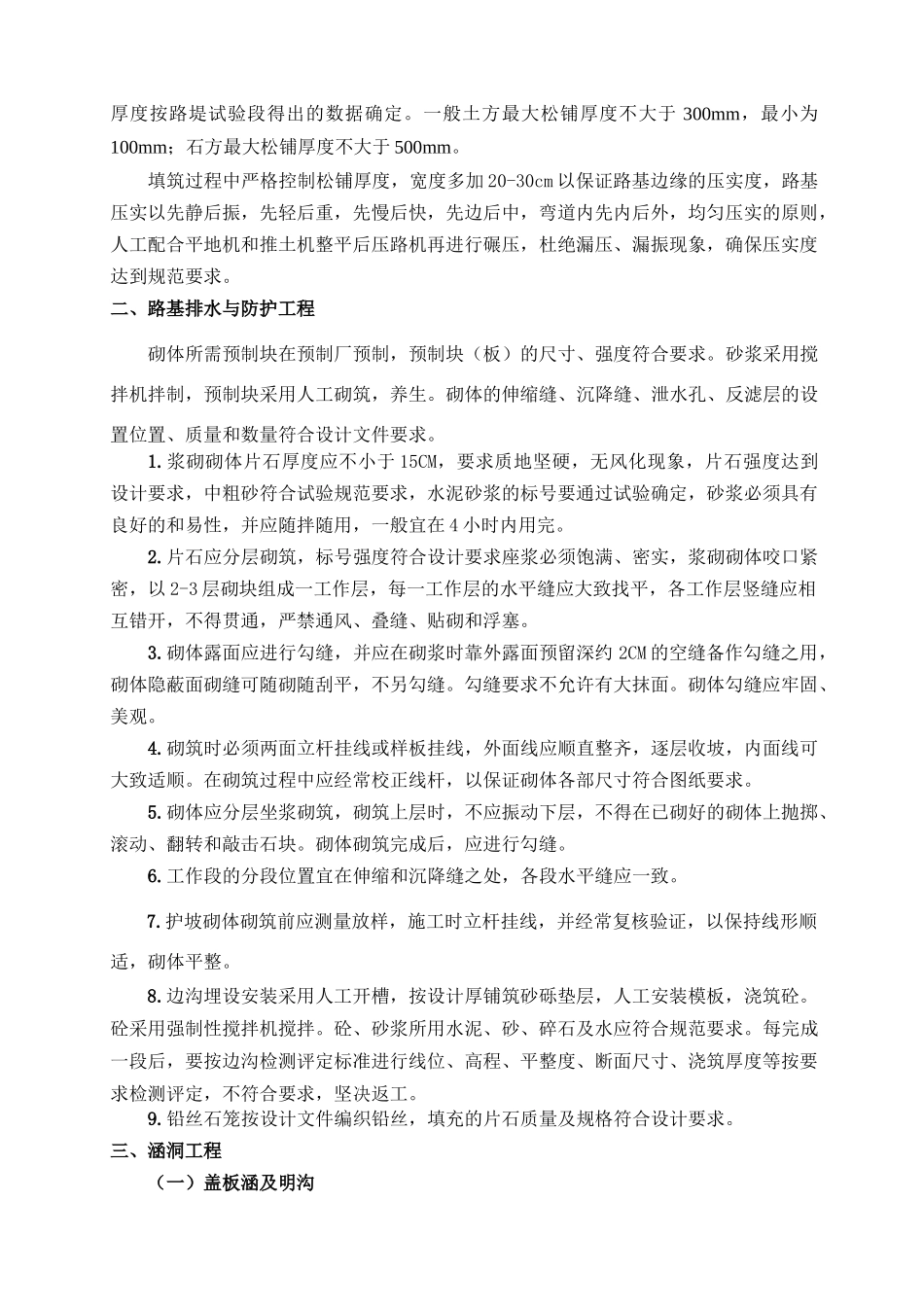

b、路基填筑路基施工采用人工配合机械的方法进行,路基加宽部分,用推土机配合人工的方法按30cm一层摊铺,台阶式衔接,先加宽,后填高,逐层进行施工,及时通过试验检测密实度,以试验数
