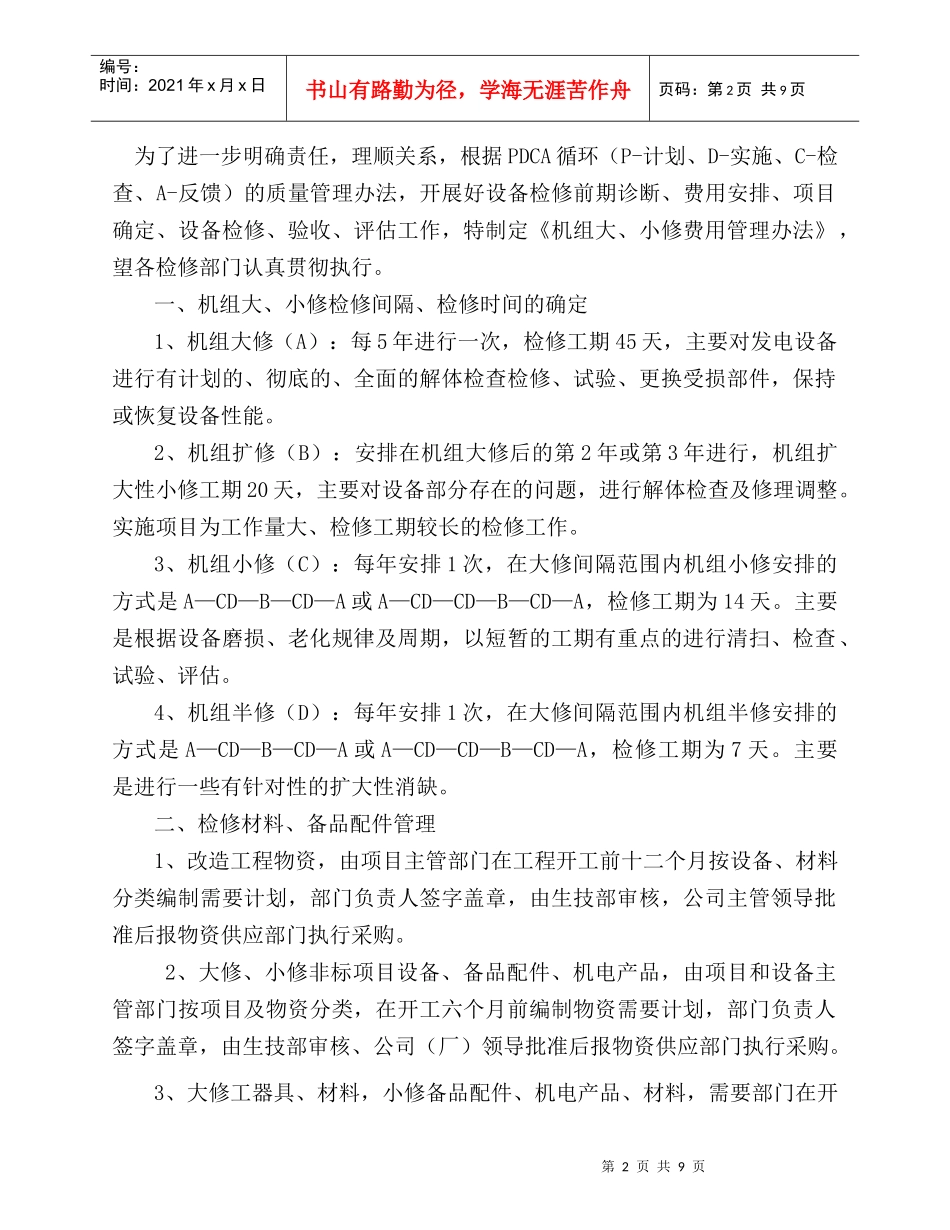

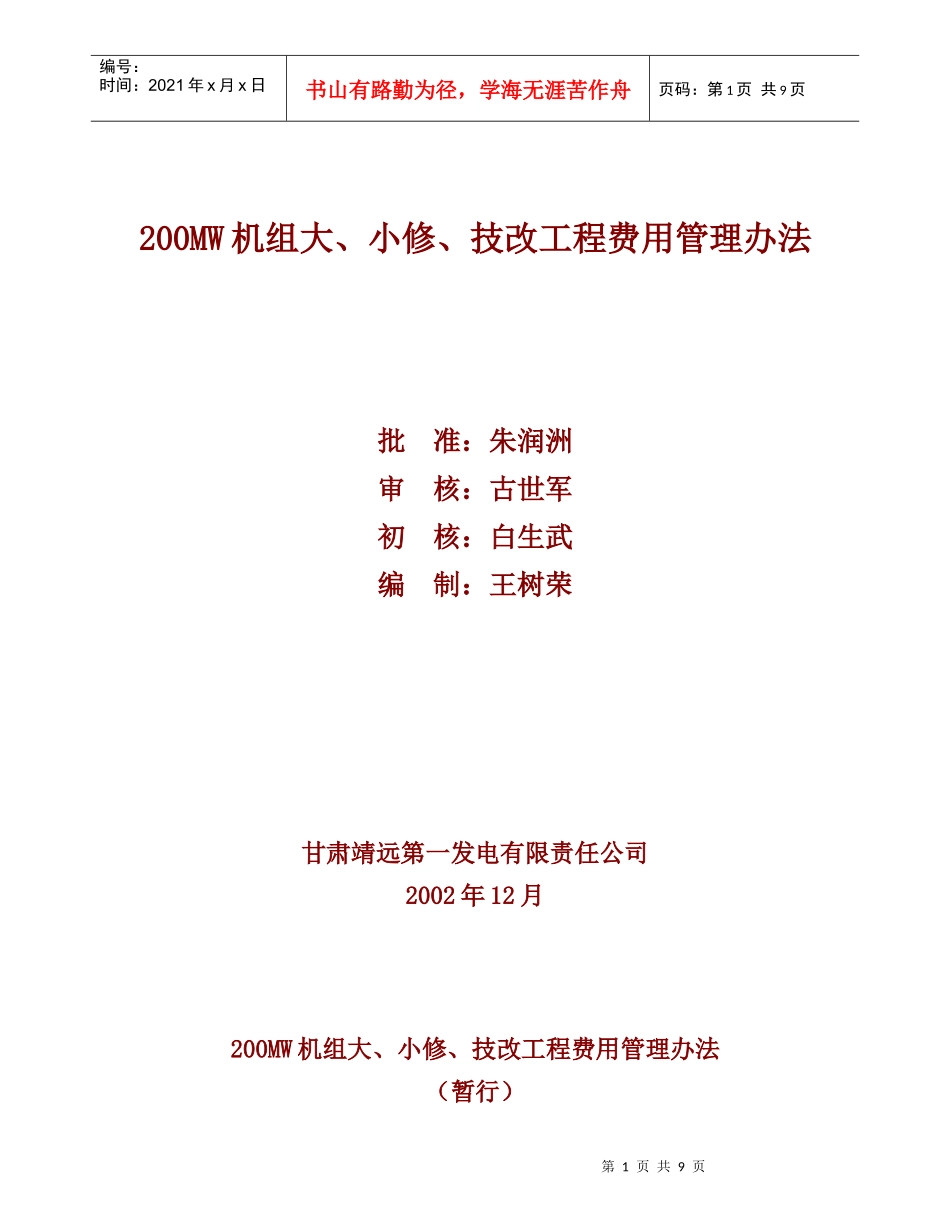

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页200MW机组大、小修、技改工程费用管理办法批准:朱润洲审核:古世军初核:白生武编制:王树荣甘肃靖远第一发电有限责任公司2002年12月200MW机组大、小修、技改工程费用管理办法(暂行)第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页为了进一步明确责任,理顺关系,根据PDCA循环(P-计划、D-实施、C-检查、A-反馈)的质量管理办法,开展好设备检修前期诊断、费用安排、项目确定、设备检修、验收、评估工作,特制定《机组大、小修费用管理办法》,望各检修部门认真贯彻执行
一、机组大、小修检修间隔、检修时间的确定1、机组大修(A):每5年进行一次,检修工期45天,主要对发电设备进行有计划的、彻底的、全面的解体检查检修、试验、更换受损部件,保持或恢复设备性能
2、机组扩修(B):安排在机组大修后的第2年或第3年进行,机组扩大性小修工期20天,主要对设备部分存在的问题,进行解体检查及修理调整
实施项目为工作量大、检修工期较长的检修工作
3、机组小修(C):每年安排1次,在大修间隔范围内机组小修安排的方式是A—CD—B—CD—A或A—CD—CD—B—CD—A,检修工期为14天
主要是根据设备磨损、老化规律及周期,以短暂的工期有重点的进行清扫、检查、试验、评估
4、机组半修(D):每年安排1次,在大修间隔范围内机组半修安排的方式是A—CD—B—CD—A或A—CD—CD—B—CD—A,检修工期为7天
主要是进行一些有针对性的扩大性消缺
二、检修材料、备品配件管理1、改造工程物资,由项目主管部门在工程开工前十二个月按设备、材料分类编制需要计划,部门负责人签字盖章,由生技部审核,公司主管领导批准后报物资供应部门执行采购

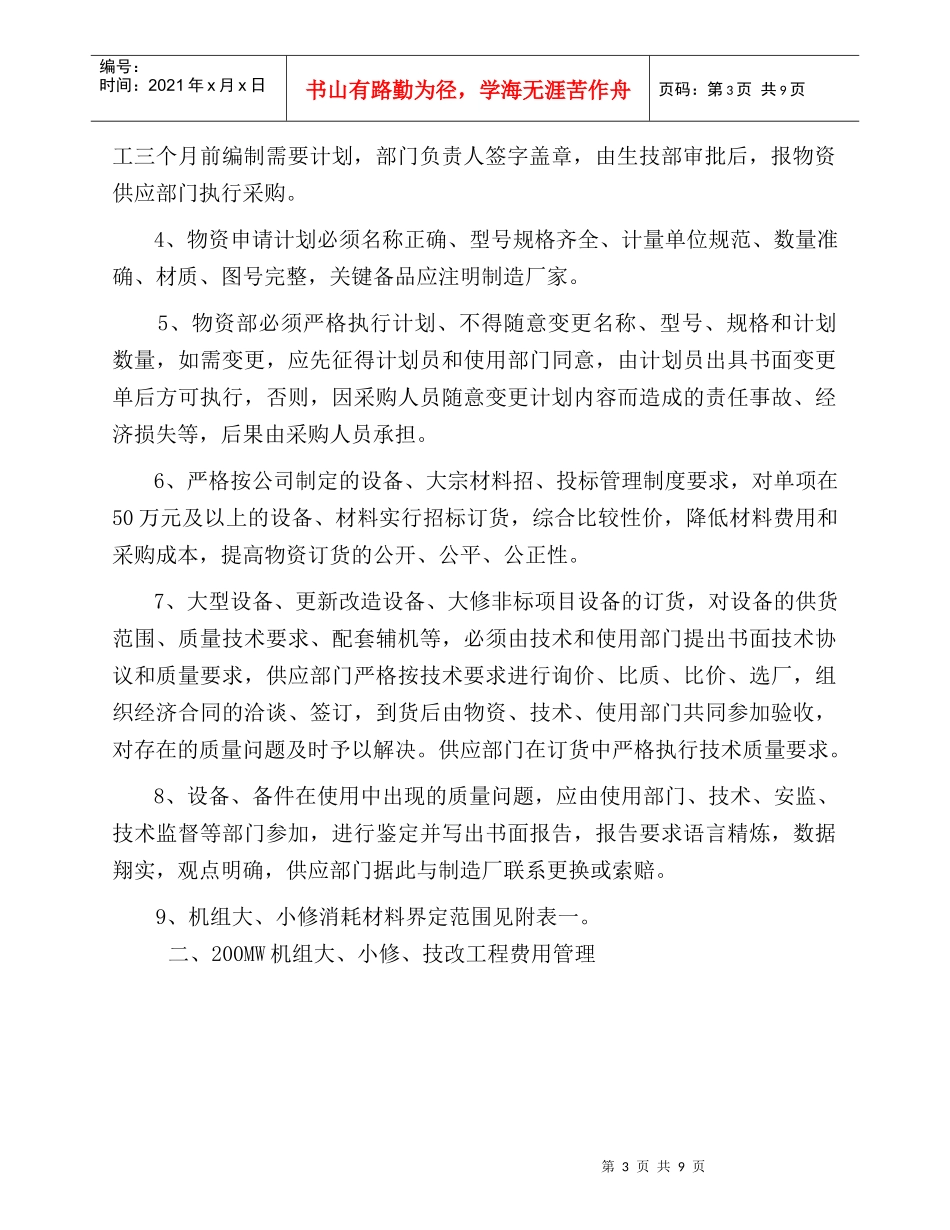

2、大修、小修非标项目设备、备品
