第六章施工总进度计划及保证措施6.1施工总进度计划表及网络图1、进度计划控制原则(1)在保证工程质量的前提下,通过人力、财力、物力的投入
(2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原则
2、总进度计划的安排(1)根据合同文件要求,本工程暂定工期为75日历天,计划开工日期为2008年4月15日——2008年7月1日,具体开工日期根据业主发出的书面通知(或合同规定期)为准
(2)施工准备包括、材料准备、机械设备准备、管理系统和人力资源准备、技术准备施工现场临时设施、物资准备及材料定货等施工准备工作
(3)装饰工程施工(工期75天)工程正式开工后,投入多工种,组织立体施工,同时进行各层面的放线、定位工作,在第一施工段施工完毕,立即转入第二施工段,其他工序工期安排详见进度表
(4)施工验收准备(工期3天)对施工现场进行全面清理、清除面层污染物,协助业主做好验收和交接工作
(5)竣工验收、退场(工期2天)(6)卫生清洁(工期60天)我公司计划在本工程施工中自行进行卫生清洁,施工中做到随做随清完垃圾,清理场地,并把施工垃圾倾倒到指定地点,防止施工垃圾污染施工场地及已完工的成品
(7)附施工总进度计划表及网络图6
2安装人员配置及调配计划1、安装人员配置计划表(附图)劳动力用量计划表500450400人400380人350300250260人200140人15010012346.3进度保证措施原则1、在保证工程质量的前提下,要加快施工进度并取得较好的经济效益
2、提高机械化施工的程度,还必须采用科学的施工技术措施与充足的、有一定技术素质的劳动力

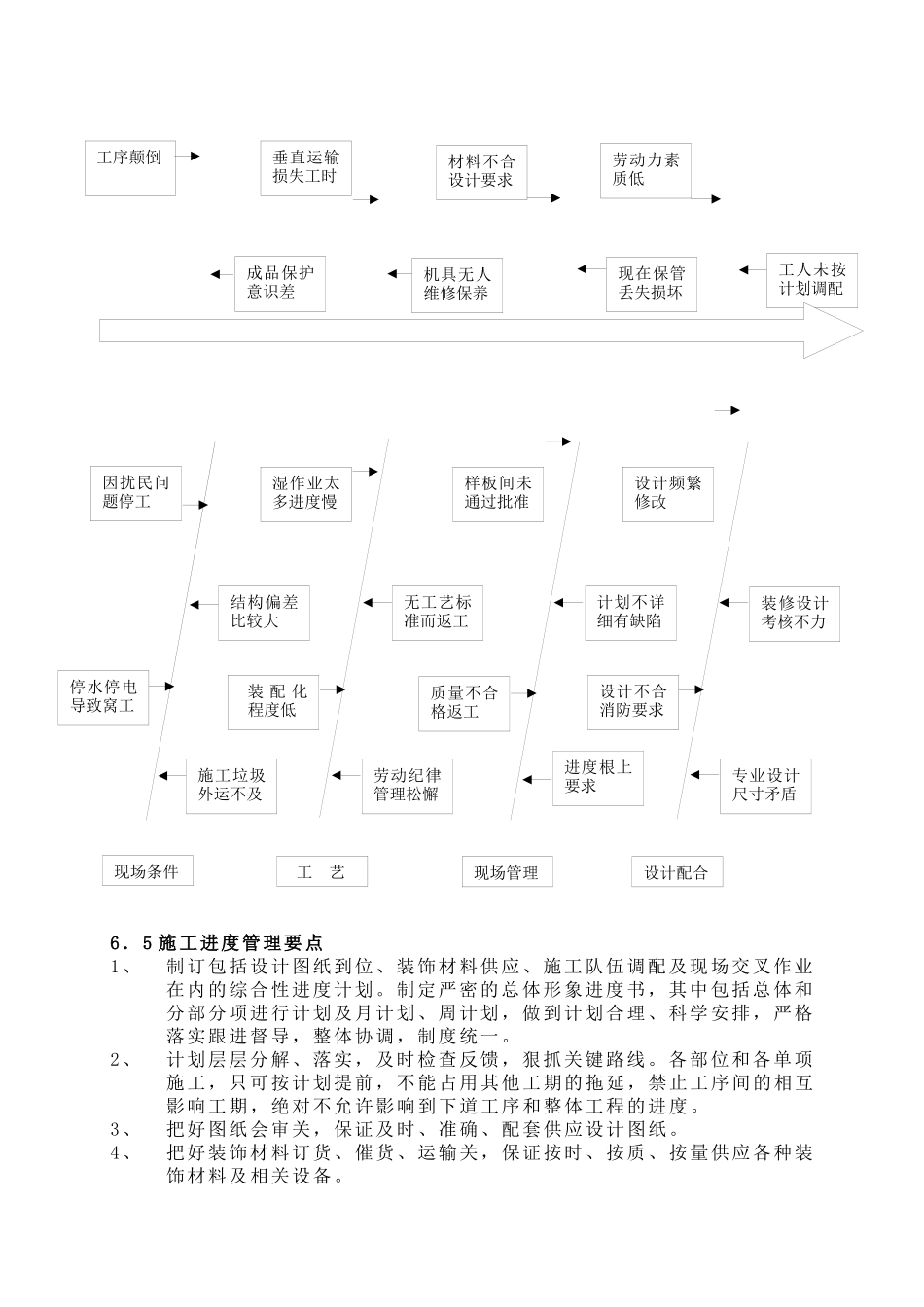

6.4影响工期的主要因素:装饰机供货商选择不当订货不及时施工人员缺少经验未培训的班组长装饰机具配备不足装饰机具落后施工机具施工配合工序衔接不紧交叉施工协调不力工人缺少经验材料工期工种第1—30天第31—40天第
