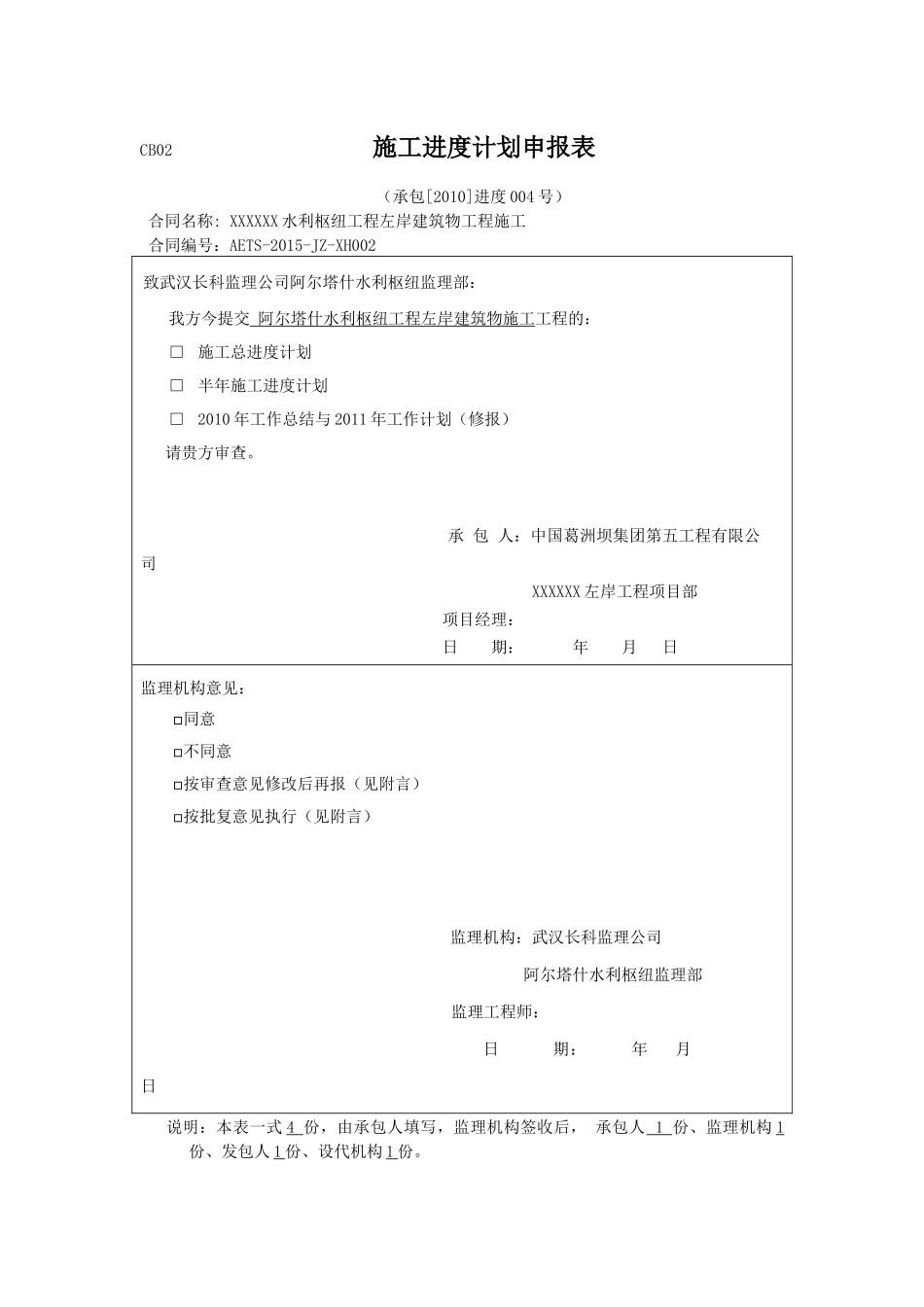

CB02施工进度计划申报表(承包[2010]进度004号)合同名称:XXXXXX水利枢纽工程左岸建筑物工程施工合同编号:AETS-2015-JZ-XH002致武汉长科监理公司阿尔塔什水利枢纽监理部:我方今提交阿尔塔什水利枢纽工程左岸建筑物施工工程的:□施工总进度计划□半年施工进度计划□2010年工作总结与2011年工作计划(修报)请贵方审查
承包人:中国葛洲坝集团第五工程有限公司XXXXXX左岸工程项目部项目经理:日期:年月日监理机构意见:□同意□不同意□按审查意见修改后再报(见附言)□按批复意见执行(见附言)监理机构:武汉长科监理公司阿尔塔什水利枢纽监理部监理工程师:日期:年月日说明:本表一式4份,由承包人填写,监理机构签收后,承包人1份、监理机构1份、发包人1份、设代机构1份
XXXXXX水利枢纽工程左岸建筑物工程施工2010年工作总结与2011年工作计划(修报)00000集团第五工程有限公司XXXXXX左岸工程项目部二零一七年十二月十九日审批人:审核人:编制人:目录一、2010年完成情况
112010年完成情况
1中孔泄洪洞工程
22#深孔闸井
31#、2#表孔溢洪洞
42010年计划完成与实际完成对比
