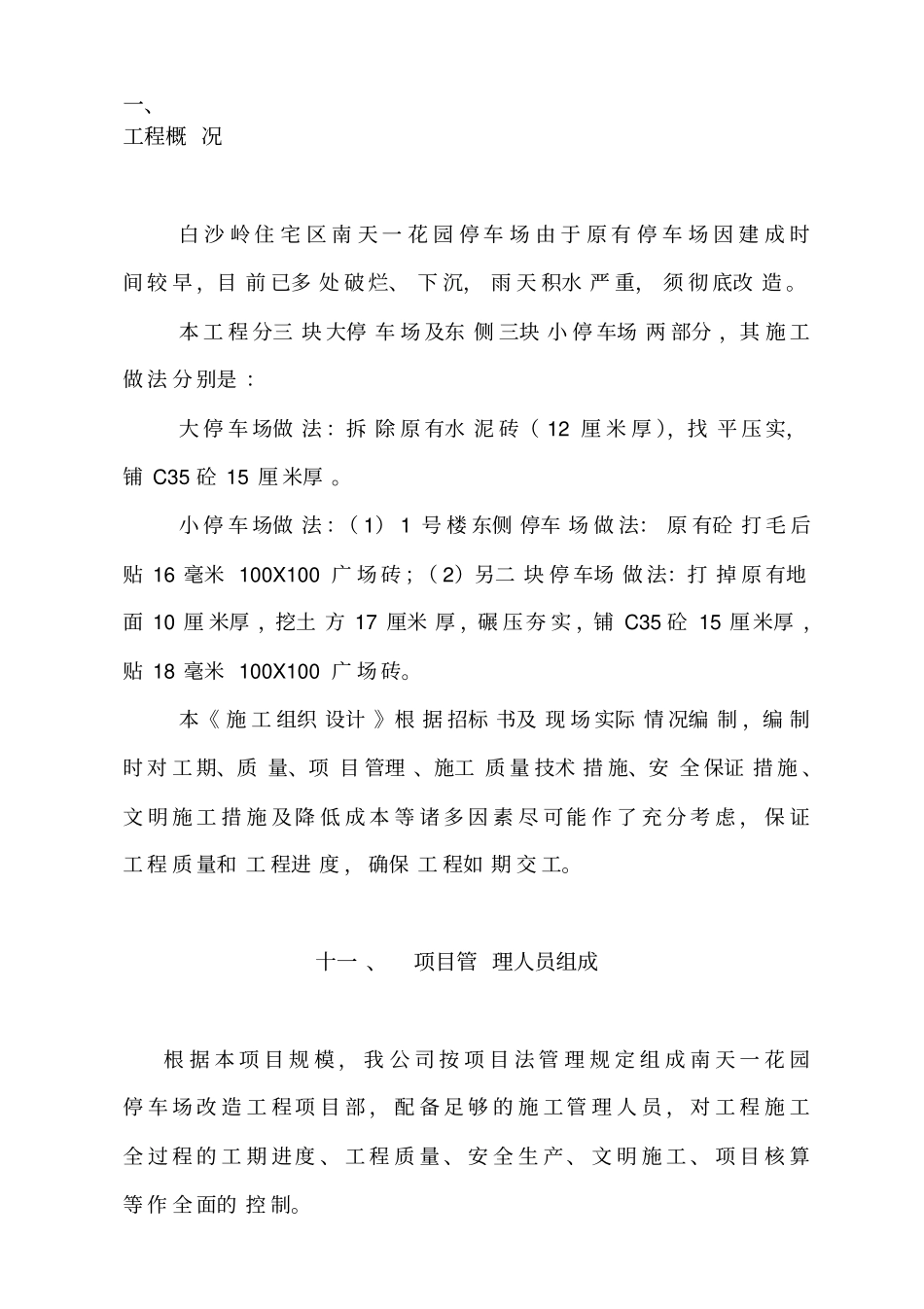

一、工程概况白沙岭住宅区南天一花园停车场由于原有停车场因建成时间较早,目前已多处破烂、下沉,雨天积水严重,须彻底改造
本工程分三块大停车场及东侧三块小停车场两部分,其施工做法分别是:大停车场做法:拆除原有水泥砖(12厘米厚),找平压实,铺C35砼15厘米厚
小停车场做法:(1)1号楼东侧停车场做法:原有砼打毛后贴16毫米100X100广场砖;(2)另二块停车场做法:打掉原有地面10厘米厚,挖土方17厘米厚,碾压夯实,铺C35砼15厘米厚,贴18毫米100X100广场砖
本《施工组织设计》根据招标书及现场实际情况编制,编制时对工期、质量、项目管理、施工质量技术措施、安全保证措施、文明施工措施及降低成本等诸多因素尽可能作了充分考虑,保证工程质量和工程进度,确保工程如期交工

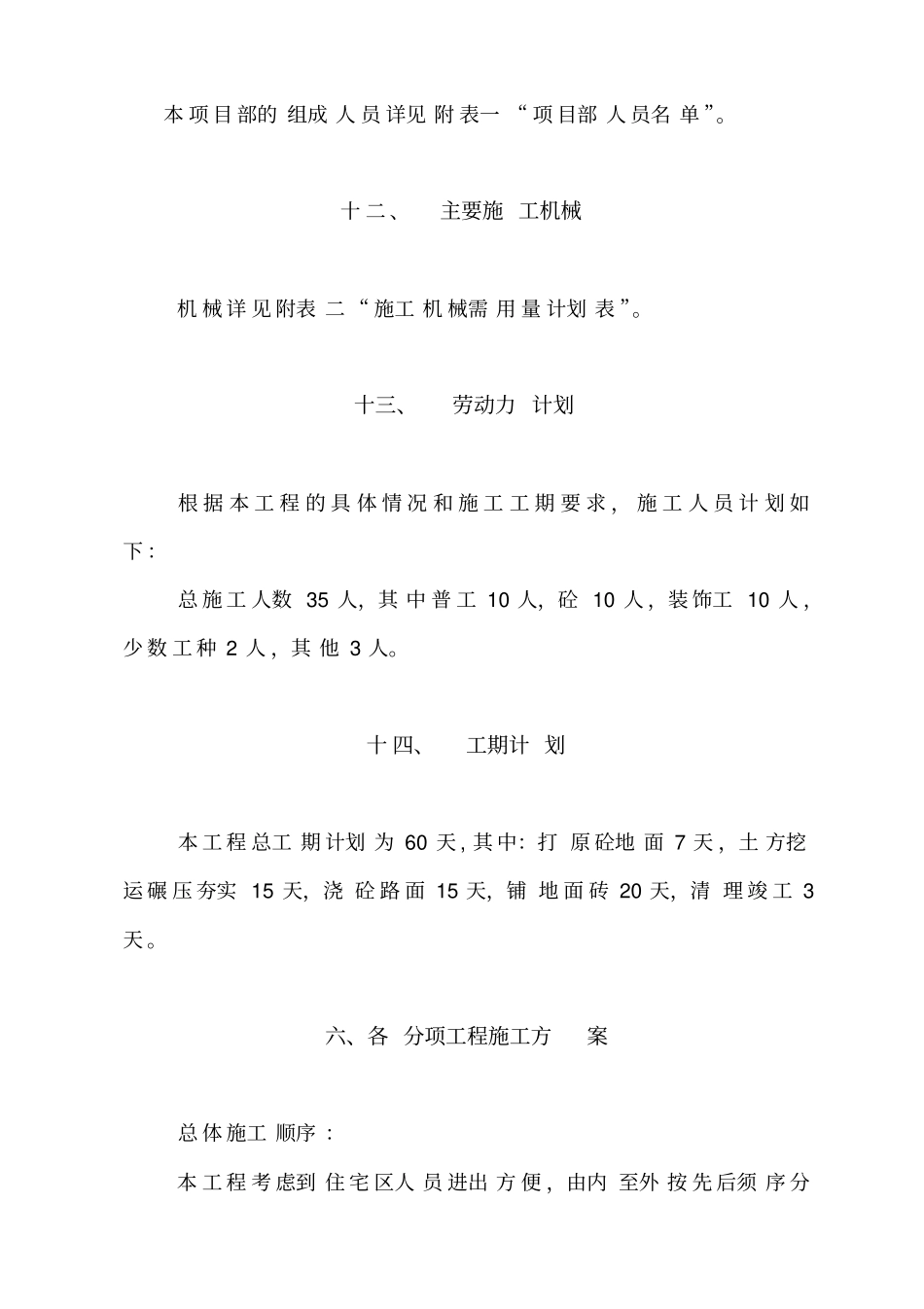

十一、项目管理人员组成根据本项目规模,我公司按项目法管理规定组成南天一花园停车场改造工程项目部,配备足够的施工管理人员,对工程施工全过程的工期进度、工程质量、安全生产、文明施工、项目核算等作全面的控制
本项目部的组成人员详见附表一“项目部人员名单”
十二、主要施工机械机械详见附表二“施工机械需用量计划表”
十三、劳动力计划根据本工程的具体情况和施工工期要求,施工人员计划如下:总施工人数35人,其中普工10人,砼10人,装饰工10人,少数工种2人,其他3人
十四、工期计划本工程总工期计划为60天,其中:打原砼地面7天,土方挖运碾压夯实15天,浇砼路面15天,铺地面砖20天,清理竣工3天

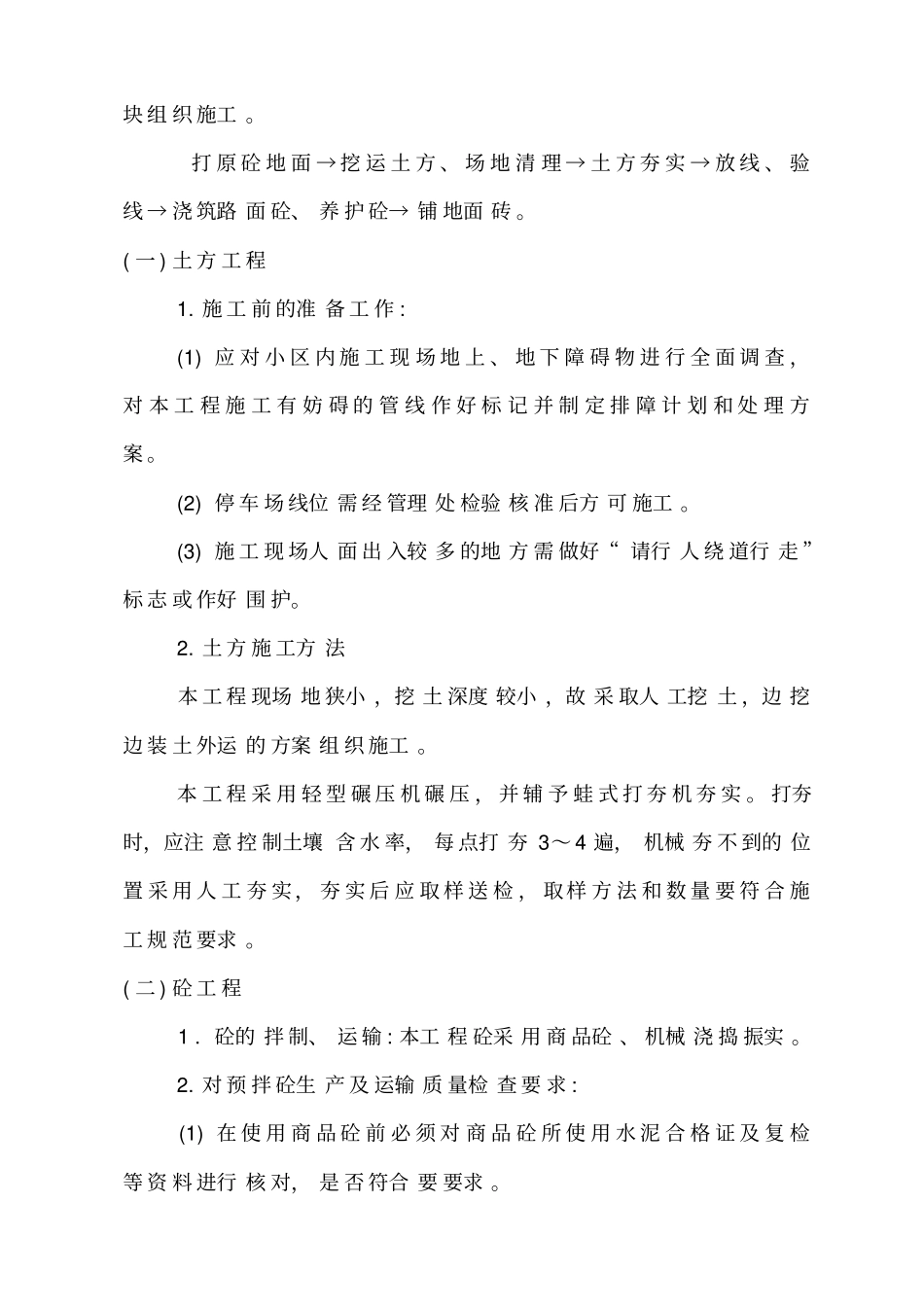

六、各分项工程施工方案总体施工顺序:本工程考虑到住宅区人员进出方便,由内至外按先后须序分块组织施工
打原砼地面→挖运土方、场地清理→土方夯实→放线、验线→浇筑路面砼、养护砼→铺地面砖
(一)土方工程1
施工前的准备工作:(1)应对小区内施工现场地上、地下障碍物进行全面调查,对本工程施工有妨碍的管线作好标记并制定排障计划和处理方案
