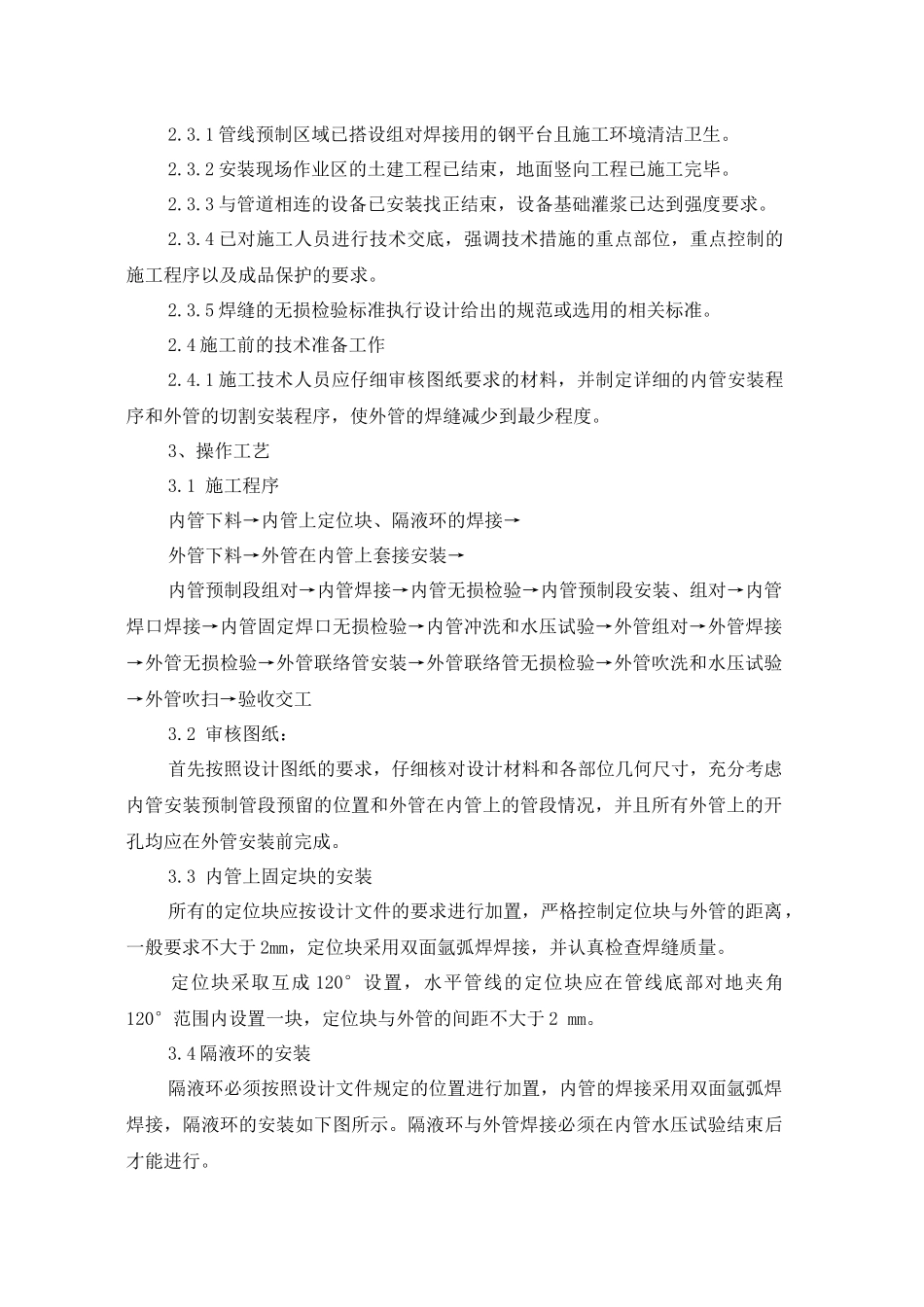

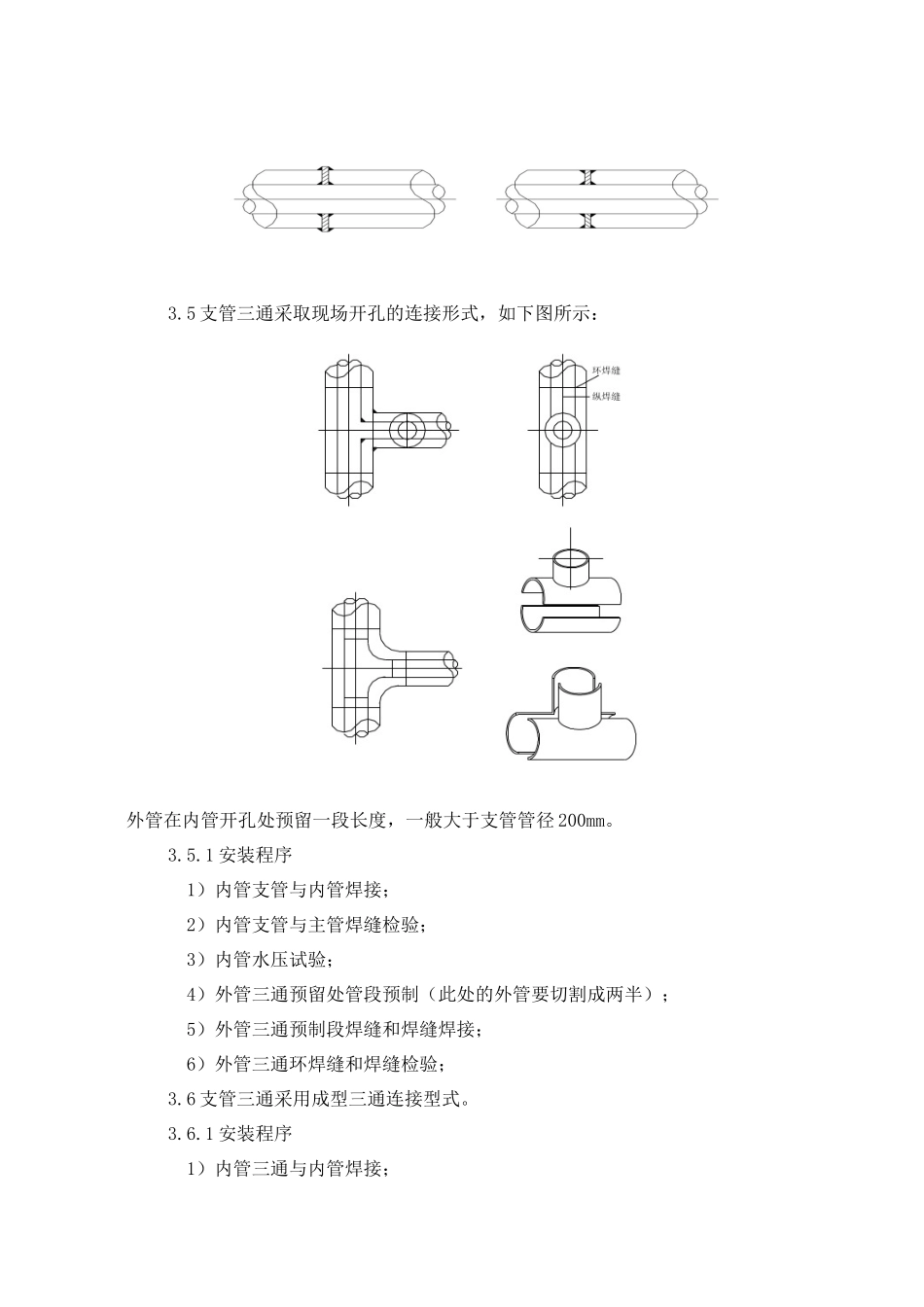

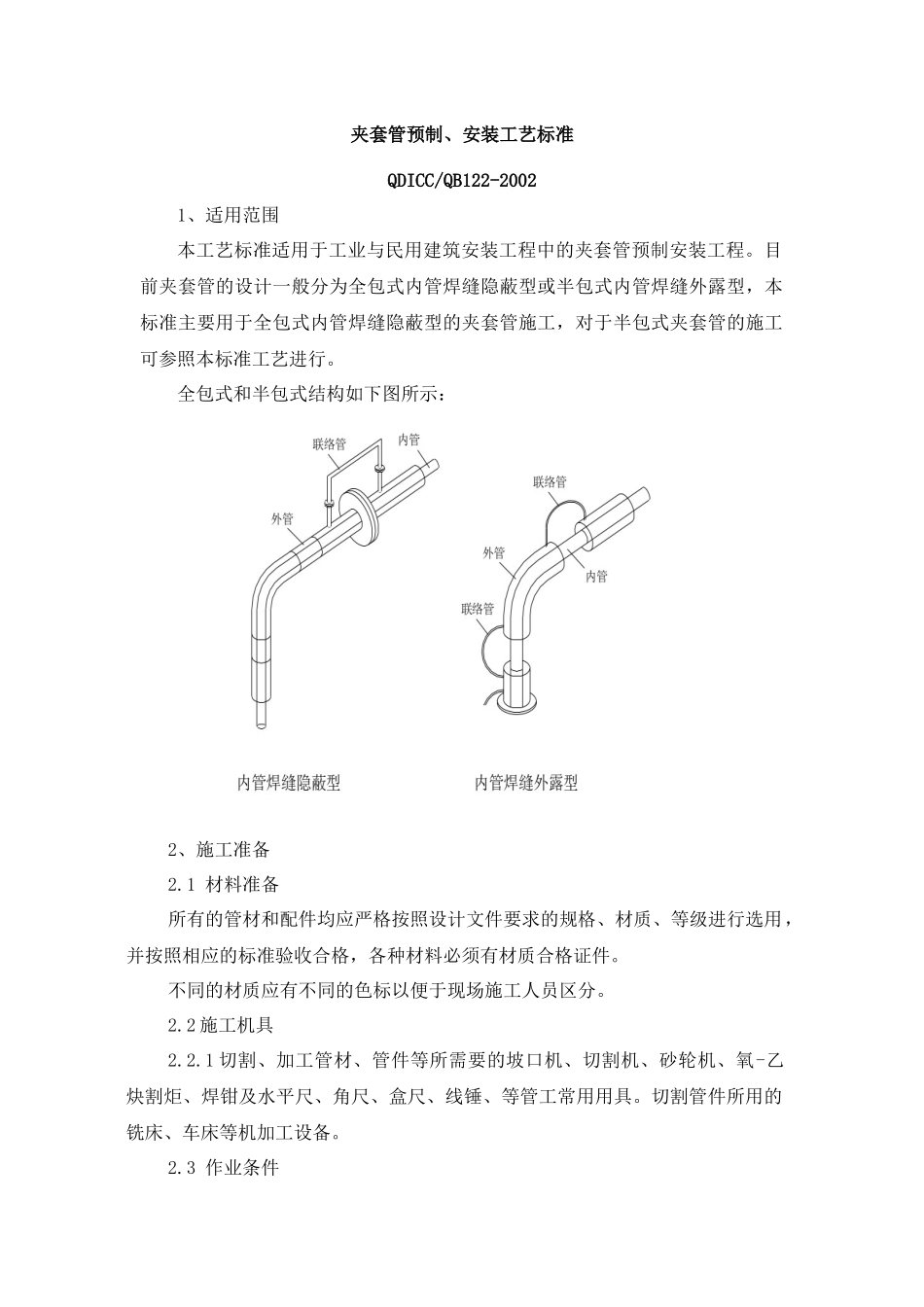

夹套管预制、安装工艺标准QDICC/QB122-20021、适用范围本工艺标准适用于工业与民用建筑安装工程中的夹套管预制安装工程。目前夹套管的设计一般分为全包式内管焊缝隐蔽型或半包式内管焊缝外露型,本标准主要用于全包式内管焊缝隐蔽型的夹套管施工,对于半包式夹套管的施工可参照本标准工艺进行。全包式和半包式结构如下图所示:2、施工准备2.1材料准备所有的管材和配件均应严格按照设计文件要求的规格、材质、等级进行选用,并按照相应的标准验收合格,各种材料必须有材质合格证件。不同的材质应有不同的色标以便于现场施工人员区分。2.2施工机具2.2.1切割、加工管材、管件等所需要的坡口机、切割机、砂轮机、氧-乙炔割炬、焊钳及水平尺、角尺、盒尺、线锤、等管工常用用具。切割管件所用的铣床、车床等机加工设备。2.3作业条件2.3.1管线预制区域已搭设组对焊接用的钢平台且施工环境清洁卫生。2.3.2安装现场作业区的土建工程已结束,地面竖向工程已施工完毕。2.3.3与管道相连的设备已安装找正结束,设备基础灌浆已达到强度要求。2.3.4已对施工人员进行技术交底,强调技术措施的重点部位,重点控制的施工程序以及成品保护的要求。2.3.5焊缝的无损检验标准执行设计给出的规范或选用的相关标准。2.4施工前的技术准备工作2.4.1施工技术人员应仔细审核图纸要求的材料,并制定详细的内管安装程序和外管的切割安装程序,使外管的焊缝减少到最少程度。3、操作工艺3.1施工程序内管下料→内管上定位块、隔液环的焊接→外管下料→外管在内管上套接安装→内管预制段组对→内管焊接→内管无损检验→内管预制段安装、组对→内管焊口焊接→内管固定焊口无损检验→内管冲洗和水压试验→外管组对→外管焊接→外管无损检验→外管联络管安装→外管联络管无损检验→外管吹洗和水压试验→外管吹扫→验收交工3.2审核图纸:首先按照设计图纸的要求,仔细核对设计材料和各部位几何尺寸,充分考虑内管安装预制管段预留的位置和外管在内管上的管段情况,并且所有外管上的开孔均应在外管安装前完成。3.3内管上固定块的安装所有的定位块应按设计文件的要求进行加置,严格控制定位块与外管的距离,一般要求不大于2mm,定位块采用双面氩弧焊焊接,并认真检查焊缝质量。定位块采取互成120°设置,水平管线的定位块应在管线底部对地夹角120°范围内设置一块,定位块与外管的间距不大于2mm。3.4隔液环的安装隔液环必须按照设计文件规定的位置进行加置,内管的焊接采用双面氩弧焊焊接,隔液环的安装如下图所示。隔液环与外管焊接必须在内管水压试验结束后才能进行。3.5支管三通采取现场开孔的连接形式,如下图所示:外管在内管开孔处预留一段长度,一般大于支管管径200mm。3.5.1安装程序1)内管支管与内管焊接;2)内管支管与主管焊缝检验;3)内管水压试验;4)外管三通预留处管段预制(此处的外管要切割成两半);5)外管三通预制段焊缝和焊缝焊接;6)外管三通环焊缝和焊缝检验;3.6支管三通采用成型三通连接型式。3.6.1安装程序1)内管三通与内管焊接;2)内管三通与支管焊接3)内管焊缝检验;4)外管三通切割预制(此处的外管要切割成两半);5)内管水压试验;6)外管三通预制段焊缝和焊缝焊接;7)外管三通环焊缝和焊缝检验;3.7法兰部位安装,如下图所示:注:联络管在外管大小头上的开孔应尽量靠近小头。3.7.1安装程序:1)内管法兰与内管组对焊接;2)外管大小头预制(此处的大小头要切割成两半,并将联络管管口切割出来)。3)内管焊缝无损检验;4)内管水压试验5)外管大小头组对、环焊缝和纵焊缝焊接;6)外管联络管安装;7)外管焊缝无损检验;3.8夹套管支架的安装。由于夹套管的所有支架均固定在外管上,因此在内管安装过程中,管道系统的支撑是由临时支架进行固定的,直到内管的水压试验结束后,才能在外管上安装正式支架。临时支架的设置原则是:支撑点的位置合适、支撑足够、临时支架不损伤内管、临时支架不影响外管的安装组对。当内管为不锈钢材质时,焊接于内管上的临时支架应使用与内管相同材质的垫板,而后将临时支架焊接于垫板上,在以后安装完外管的正式支架后可以将临时支架除去将垫板保留在...
