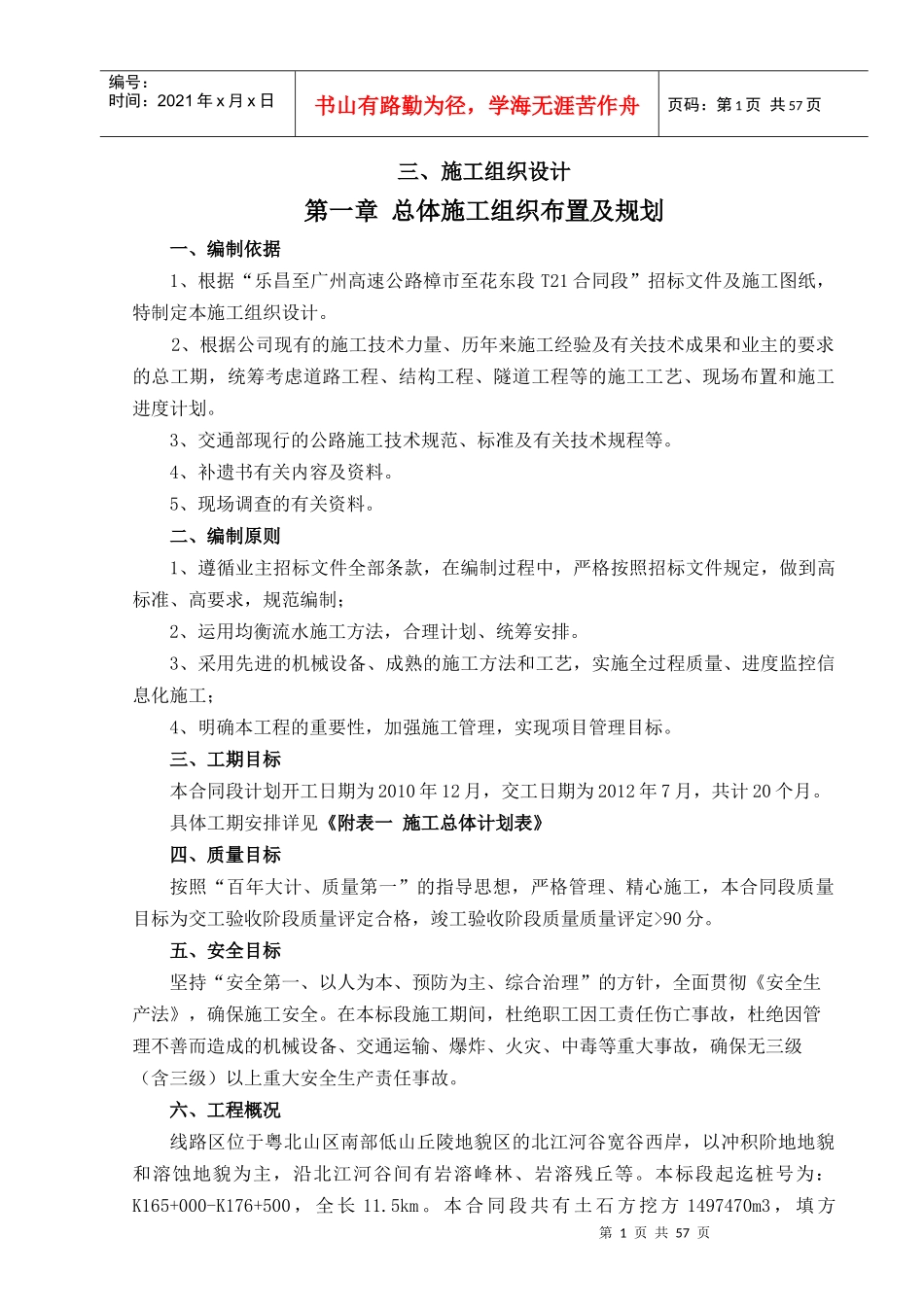

第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页三、施工组织设计第一章总体施工组织布置及规划一、编制依据1、根据“乐昌至广州高速公路樟市至花东段T21合同段”招标文件及施工图纸,特制定本施工组织设计
2、根据公司现有的施工技术力量、历年来施工经验及有关技术成果和业主的要求的总工期,统筹考虑道路工程、结构工程、隧道工程等的施工工艺、现场布置和施工进度计划
3、交通部现行的公路施工技术规范、标准及有关技术规程等
4、补遗书有关内容及资料
5、现场调查的有关资料
二、编制原则1、遵循业主招标文件全部条款,在编制过程中,严格按照招标文件规定,做到高标准、高要求,规范编制;2、运用均衡流水施工方法,合理计划、统筹安排
3、采用先进的机械设备、成熟的施工方法和工艺,实施全过程质量、进度监控信息化施工;4、明确本工程的重要性,加强施工管理,实现项目管理目标
三、工期目标本合同段计划开工日期为2010年12月,交工日期为2012年7月,共计20个月

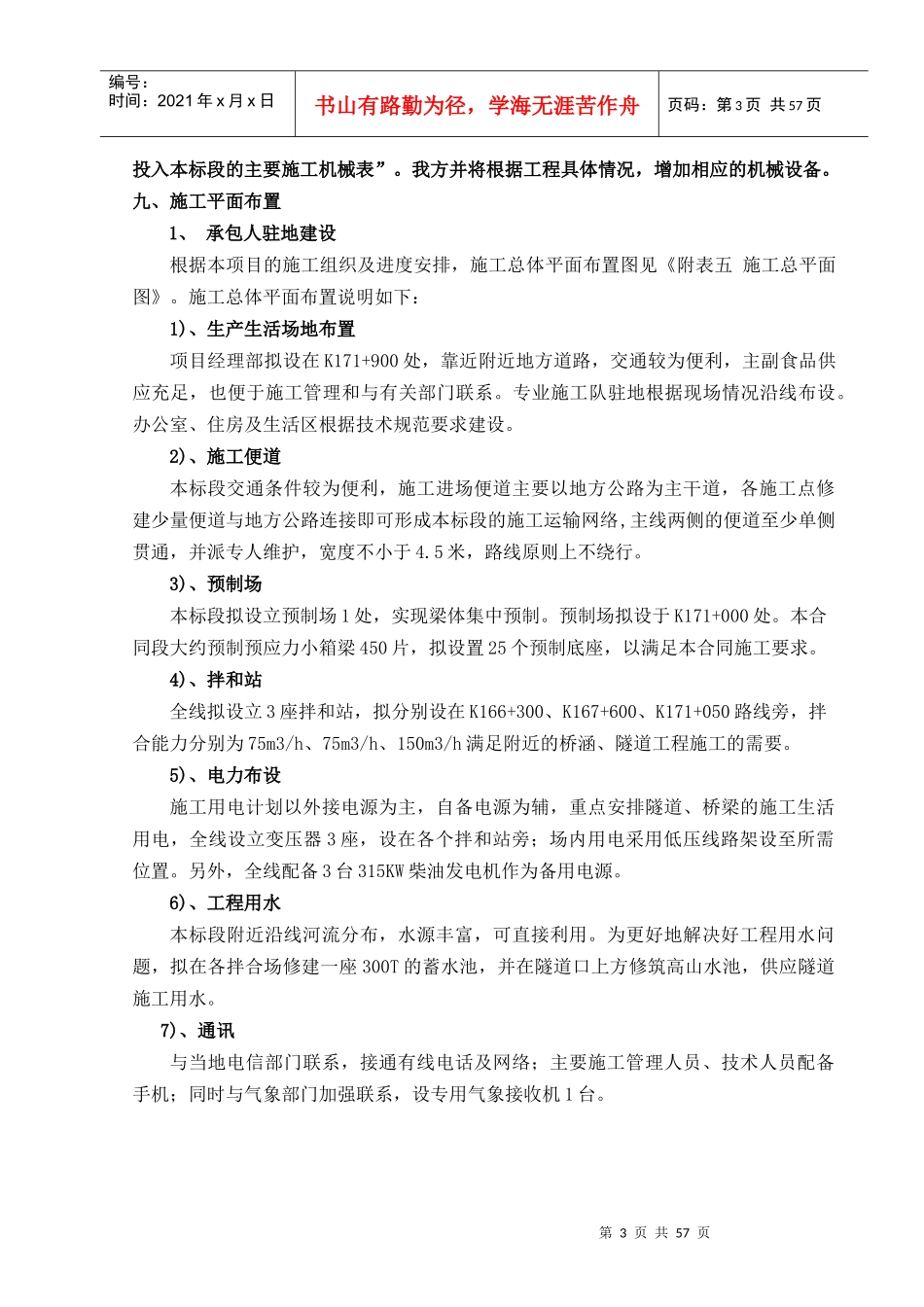

具体工期安排详见《附表一施工总体计划表》四、质量目标按照“百年大计、质量第一”的指导思想,严格管理、精心施工,本合同段质量目标为交工验收阶段质量评定合格,竣工验收阶段质量质量评定>90分
五、安全目标坚持“安全第一、以人为本、预防为主、综合治理”的方针,全面贯彻《安全生产法》,确保施工安全
在本标段施工期间,杜绝职工因工责任伤亡事故,杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故,确保无三级(含三级)以上重大安全生产责任事故
六、工程概况线路区位于粤北山区南部低山丘陵地貌区的北江河谷宽谷西岸,以冲积阶地地貌和溶蚀地貌为主,沿北江河谷间有岩溶峰林、岩溶残丘等
本标段起迄桩号为:K165+000-K176+500,全长11
本合同段共有土石方挖方1497470m3,填方第2
