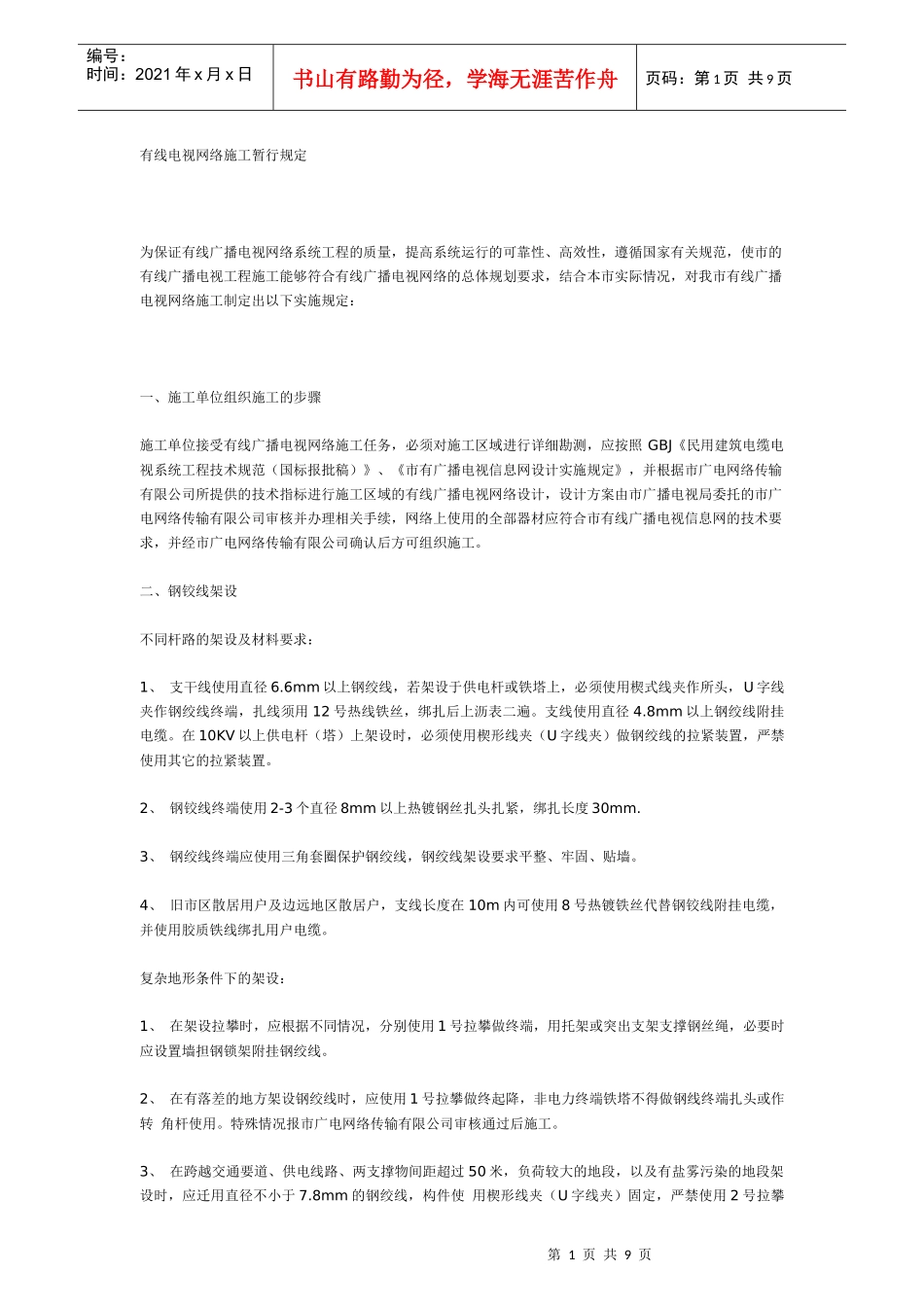

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页有线电视网络施工暂行规定为保证有线广播电视网络系统工程的质量,提高系统运行的可靠性、高效性,遵循国家有关规范,使市的有线广播电视工程施工能够符合有线广播电视网络的总体规划要求,结合本市实际情况,对我市有线广播电视网络施工制定出以下实施规定:一、施工单位组织施工的步骤施工单位接受有线广播电视网络施工任务,必须对施工区域进行详细勘测,应按照GBJ《民用建筑电缆电视系统工程技术规范(国标报批稿)》、《市有广播电视信息网设计实施规定》,并根据市广电网络传输有限公司所提供的技术指标进行施工区域的有线广播电视网络设计,设计方案由市广播电视局委托的市广电网络传输有限公司审核并办理相关手续,网络上使用的全部器材应符合市有线广播电视信息网的技术要求,并经市广电网络传输有限公司确认后方可组织施工
二、钢铰线架设不同杆路的架设及材料要求:1、支干线使用直径6
6mm以上钢绞线,若架设于供电杆或铁塔上,必须使用楔式线夹作所头,U字线夹作钢绞线终端,扎线须用12号热线铁丝,绑扎后上沥表二遍
支线使用直径4
8mm以上钢绞线附挂电缆
在10KV以上供电杆(塔)上架设时,必须使用楔形线夹(U字线夹)做钢绞线的拉紧装置,严禁使用其它的拉紧装置
2、钢铰线终端使用2-3个直径8mm以上热镀钢丝扎头扎紧,绑扎长度30mm
3、钢绞线终端应使用三角套圈保护钢绞线,钢绞线架设要求平整、牢固、贴墙
4、旧市区散居用户及边远地区散居户,支线长度在10m内可使用8号热镀铁丝代替钢铰线附挂电缆,并使用胶质铁线绑扎用户电缆
复杂地形条件下的架设:1、在架设拉攀时,应根据不同情况,分别使用1号拉攀做终端,用托架或突出支架支撑钢丝绳,必要时应设置墙担钢锁架附挂钢绞线
2、在有落差的地方架设钢绞线时,应使用1号拉攀做终起降,非电力终端铁塔不
