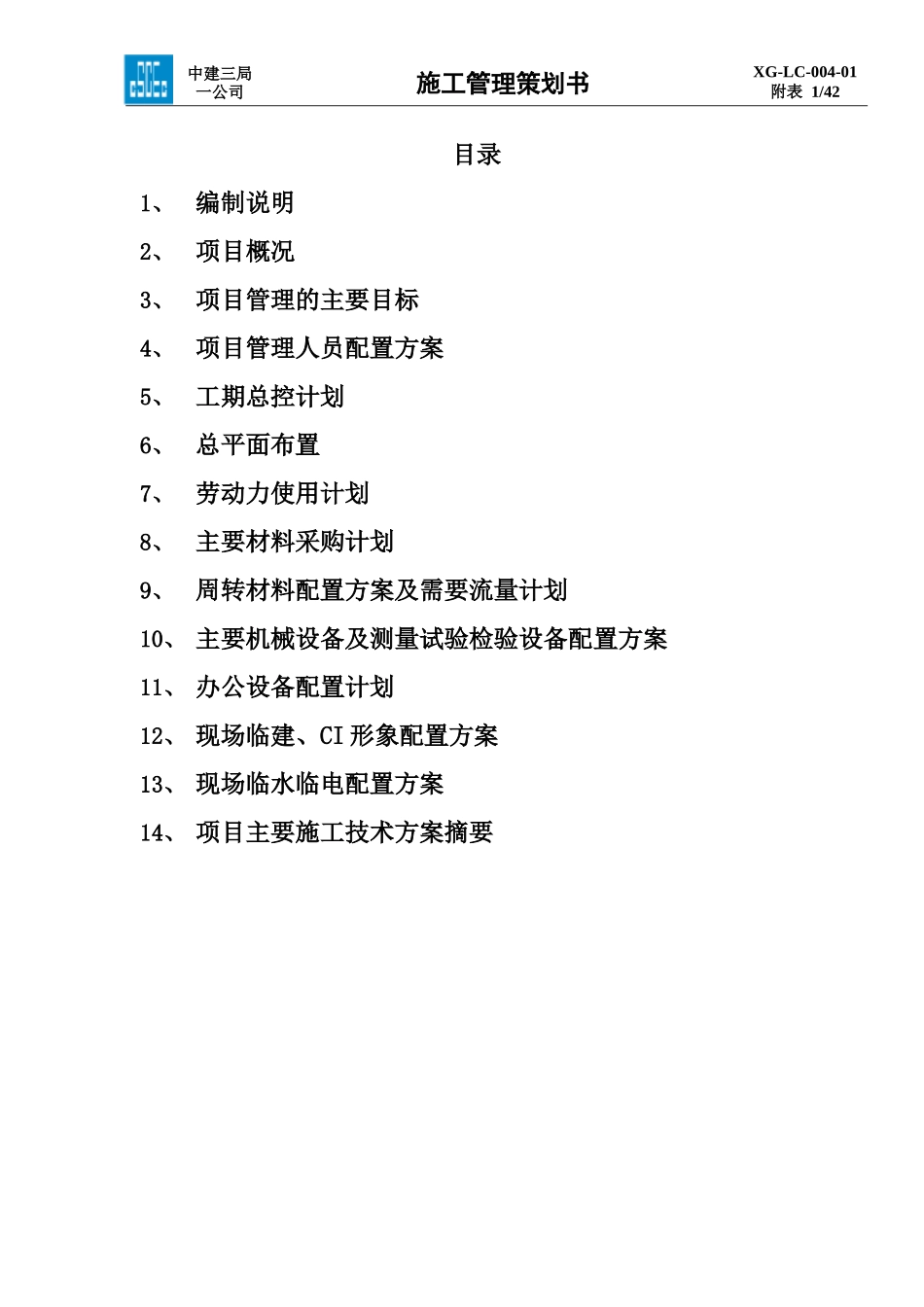

中新生态城起步区05-06-04吉宝住宅项目三期(6地块)工程施工管理策划书编制/时间:2010年12月18日审核/时间:年月日审批/时间:年月日目录1、编制说明2、项目概况3、项目管理的主要目标4、项目管理人员配置方案5、工期总控计划6、总平面布置7、劳动力使用计划8、主要材料采购计划9、周转材料配置方案及需要流量计划10、主要机械设备及测量试验检验设备配置方案11、办公设备配置计划12、现场临建、CI形象配置方案13、现场临水临电配置方案14、项目主要施工技术方案摘要中建三局一公司施工管理策划书XG-LC-004-01附表1/42中建三局一公司施工管理策划书XG-LC-004-01附表1/42为保证全面履行工程承包合同,充分识别项目管理过程中存在的风险实现分公司预定的各项管理目标,特编制本策划书
本策划书根据公司项目管理手册、公司施工策划流程、工程承包合同及补充协议、招投标有关文件、工程项目设计文件等要求编制而成
为保证策划效果,项目将根据分公司每月对策划书执行情况的检查意见进行更新
中建三局一公司1
编制说明XG-LC-004-01附表1/42工程名称中新生态城起步区05-06-04吉宝住宅项目三期(6地块)工程地址天津市塘沽区中新天津生态城起步区建设单位吉宝鸿达(天津生态城)房地产开发有限公司勘察单位上海岩土工程勘察设计研究院有限公司设计单位九源建筑设计有限公司监理单位天津市建设工程监理公司项目管理模式传统改良模式√扩大劳务分包模式总分包模式联营模式总包单位√中建三局一公司中建三局建设工程股份有限公司工程类别√住宅厂房路桥机电工程公建其他合同主要范围简述本工程总建筑面积75983㎡,其中地下建筑面积为18819㎡,地上建筑面积为57704㎡;由地下1层连体车库和11栋10~17层塔楼组成;合同所需进行施工的项目包括但不限于:与桩基承包人的工作交接;割桩头、桩基插筋及
