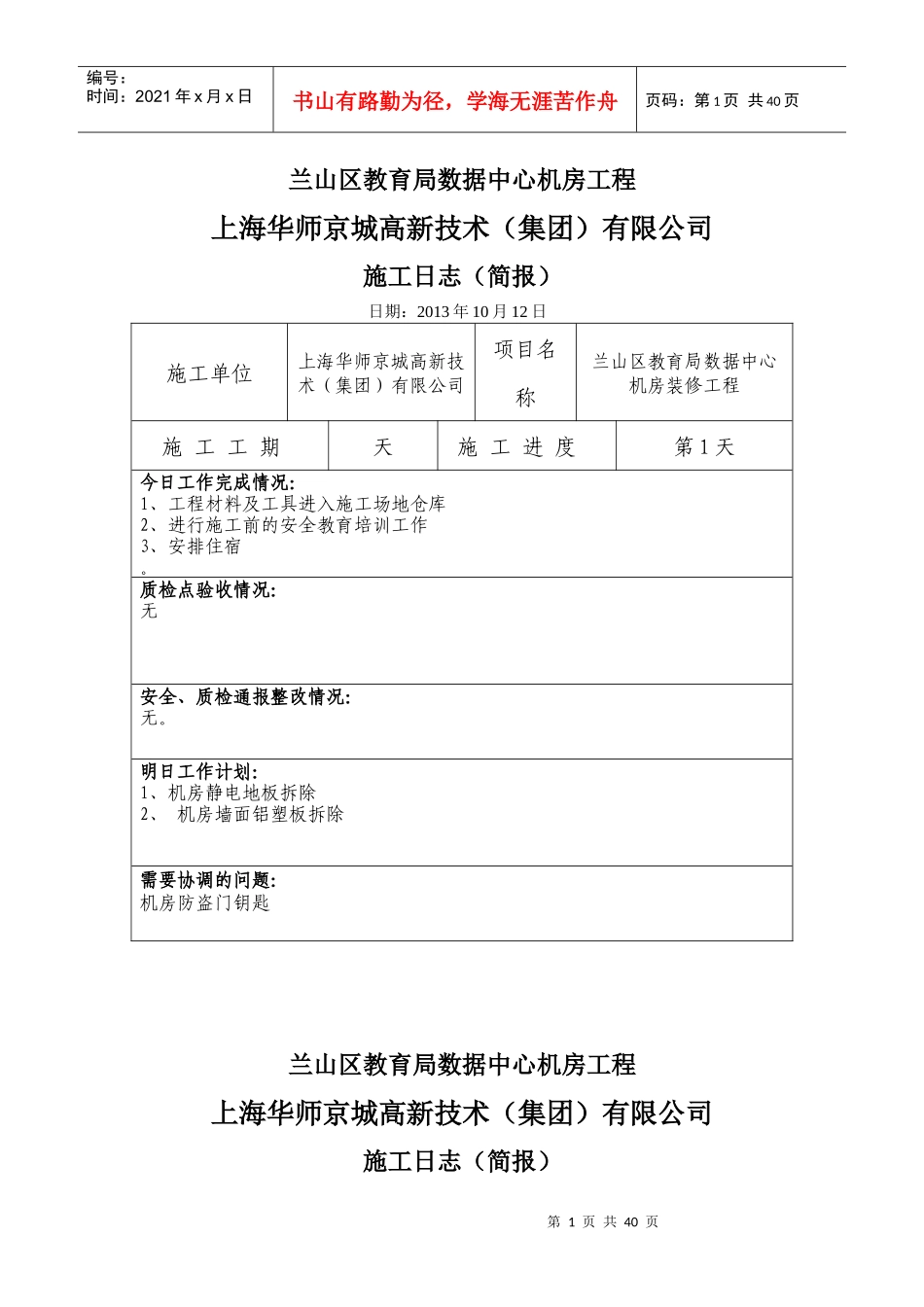

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页兰山区教育局数据中心机房工程上海华师京城高新技术(集团)有限公司施工日志(简报)日期:2013年10月12日施工单位上海华师京城高新技术(集团)有限公司项目名称兰山区教育局数据中心机房装修工程施工工期天施工进度第1天今日工作完成情况:1、工程材料及工具进入施工场地仓库2、进行施工前的安全教育培训工作3、安排住宿
质检点验收情况:无安全、质检通报整改情况:无

明日工作计划:1、机房静电地板拆除2、机房墙面铝塑板拆除需要协调的问题:机房防盗门钥匙兰山区教育局数据中心机房工程上海华师京城高新技术(集团)有限公司施工日志(简报)第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页日期:2013年10月13日施工单位上海华师京城高新技术(集团)有限公司项目名称兰山区教育局数据中心机房装修工程施工工期天施工进度第2天今日工作完成情况:1、工人进入施工现场前准备工作,工具等机械进场2、机房静电地板拆除3、机房墙面铝塑板拆除4、垃圾外运至甲方指定地点质检点验收情况:无安全、质检通报整改情况:无
明日工作计划:1、机房铝扣板吊顶拆除2、清理卫生及装修前的放线工作需要协调的问题:机房内网线、空调及其他线路拆除工作,请业主方现场指导第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页兰山区教育局数据中心机房工程上海华师京城高新技术(集团)有限公司施工日志(简报)日期:2013年10月14日施工单位上海华师京城高新技术(集团)有限公司项目名称兰山区教育局数据中心机房装修工程施工工期天施工进度第3天今日工作完成情况:1、机房内铝扣板吊顶拆除2、机房内施工放线3、整理机房内的网线质检点验收情况:无安
