第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页3、施工方案3
1资源配置:3
1施工主要机械设备:①主吊采取两种方案方案一:主吊采用利勃海尔LTM1500型全路面式起重机,吊装工况采取L=主臂(83°)47

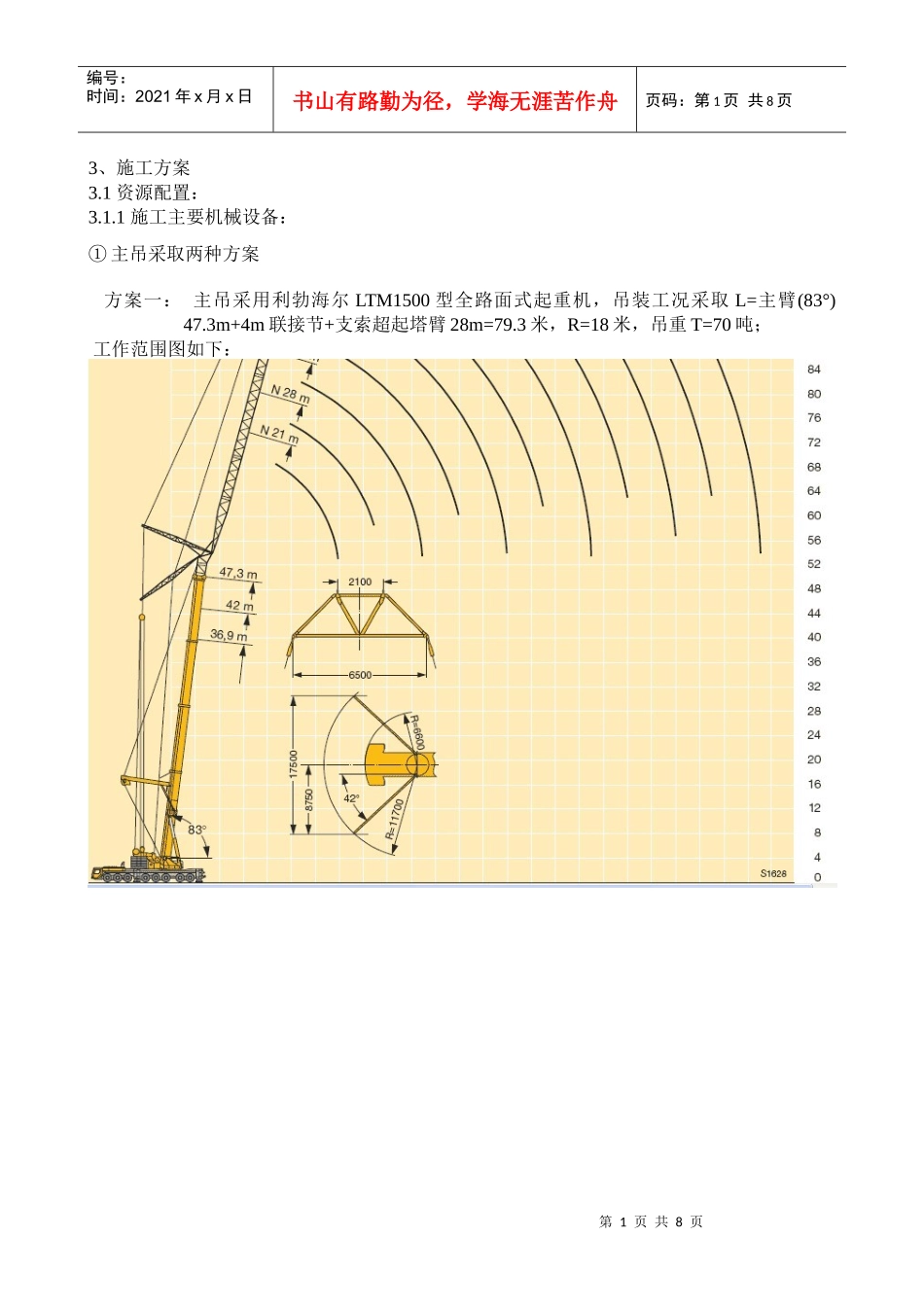

3m+4m联接节+支索超起塔臂28m=79

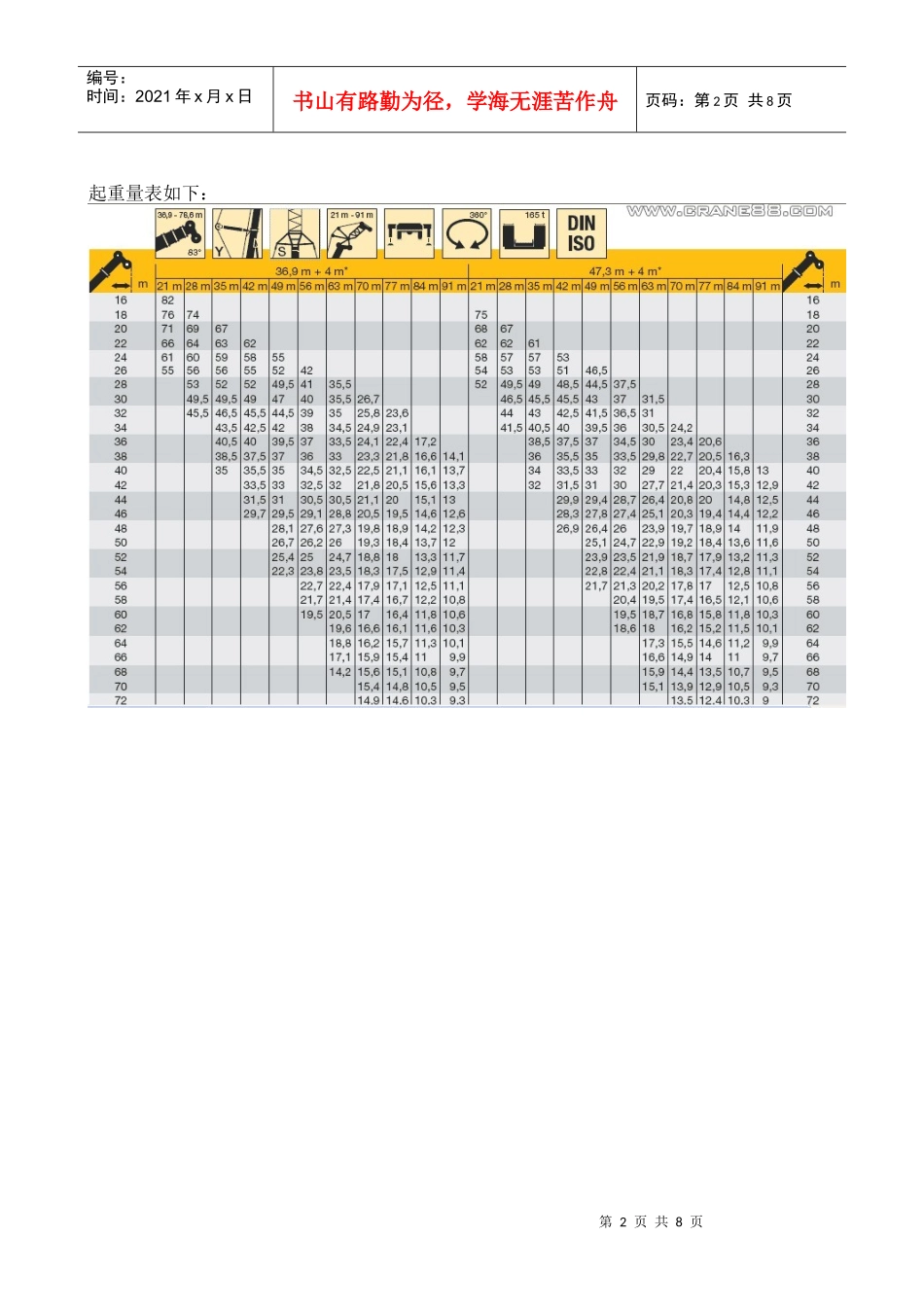

3米,R=18米,吊重T=70吨;工作范围图如下:第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页起重量表如下:第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页方案二:主吊采用中联重科QUY350型履带式起重机,行走变轨最小轨距5
5米,吊装工况采取L=主臂78米+固定副臂12米(10°)=80米,R=18米,吊重T=72吨
工作范围图如下:第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页起重量表如下:第5页共8页第4页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共8页②设备卸车采取2台QY50K吨全液压汽车吊;③辅助主吊进行吊装任务采取1台QY50K吨全液压汽车吊;④主吊拆车转场用1台50吨汽车吊、420马力70吨拖车1台、280马力17.5米拖车2台
⑤柳工220型装载机1台,配合吊装;⑥配合现场吊装(包括工机具的转场、风机安装电缆等的运输、人员转场)选用JAC江淮工具车3辆;⑦针对现场突发事件配置JAC江淮商务车1辆
2施工主要劳动力的投入:施工前期准备工作包括对风机设备的卸车、风机安装所需工机具的准备,起重工2人,第6页共8页第5页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共8页风机安装准备工作专业人员4人,搬运工4人,施工员2人
