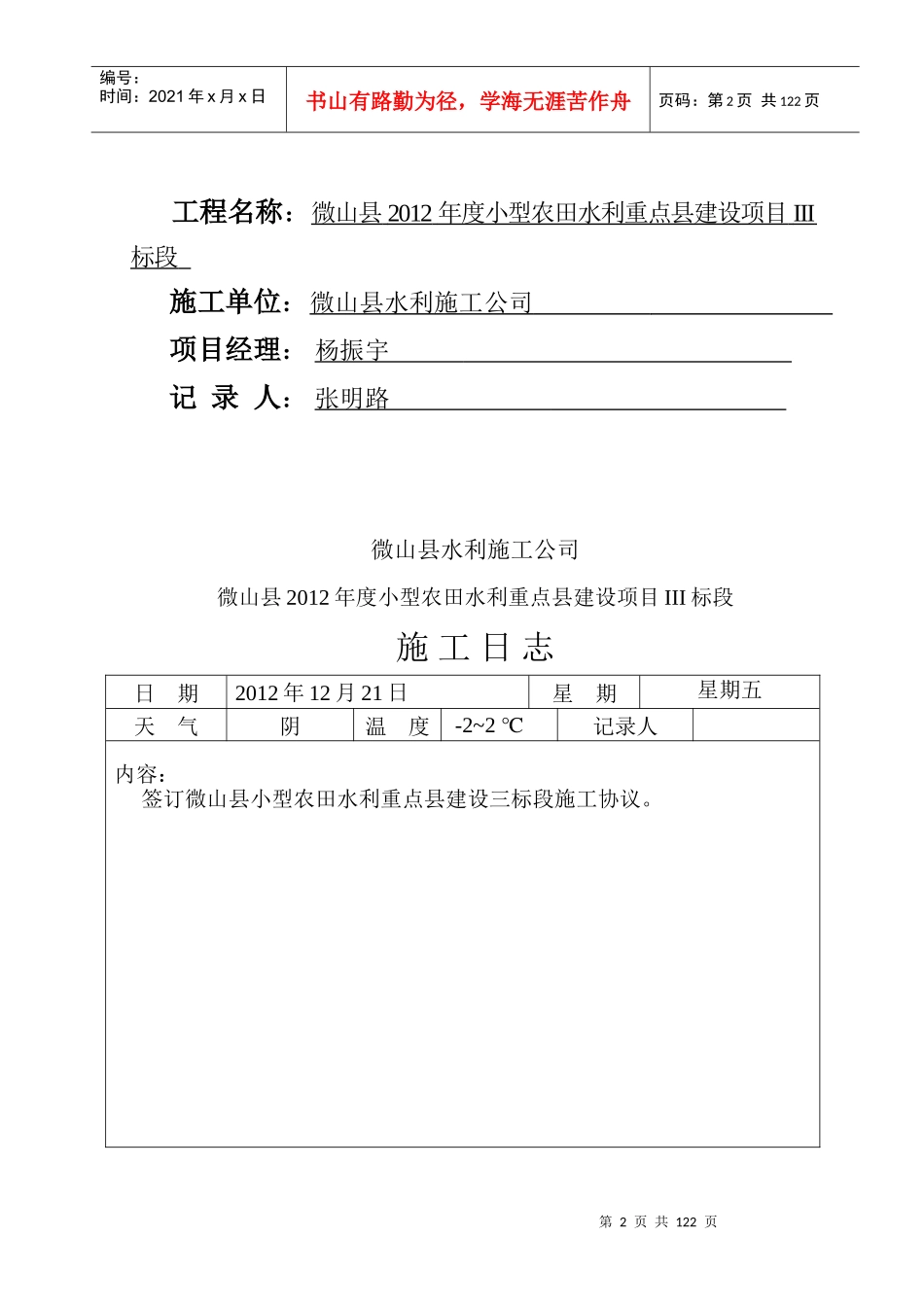

第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共122页施工日志(2012年12月21日————2013年4月20日)第2页共122页第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共122页工程名称:微山县2012年度小型农田水利重点县建设项目III标段施工单位:微山县水利施工公司项目经理:杨振宇记录人:张明路微山县水利施工公司微山县2012年度小型农田水利重点县建设项目III标段施工日志日期2012年12月21日星期星期五天气阴温度-2~2℃记录人内容:签订微山县小型农田水利重点县建设三标段施工协议

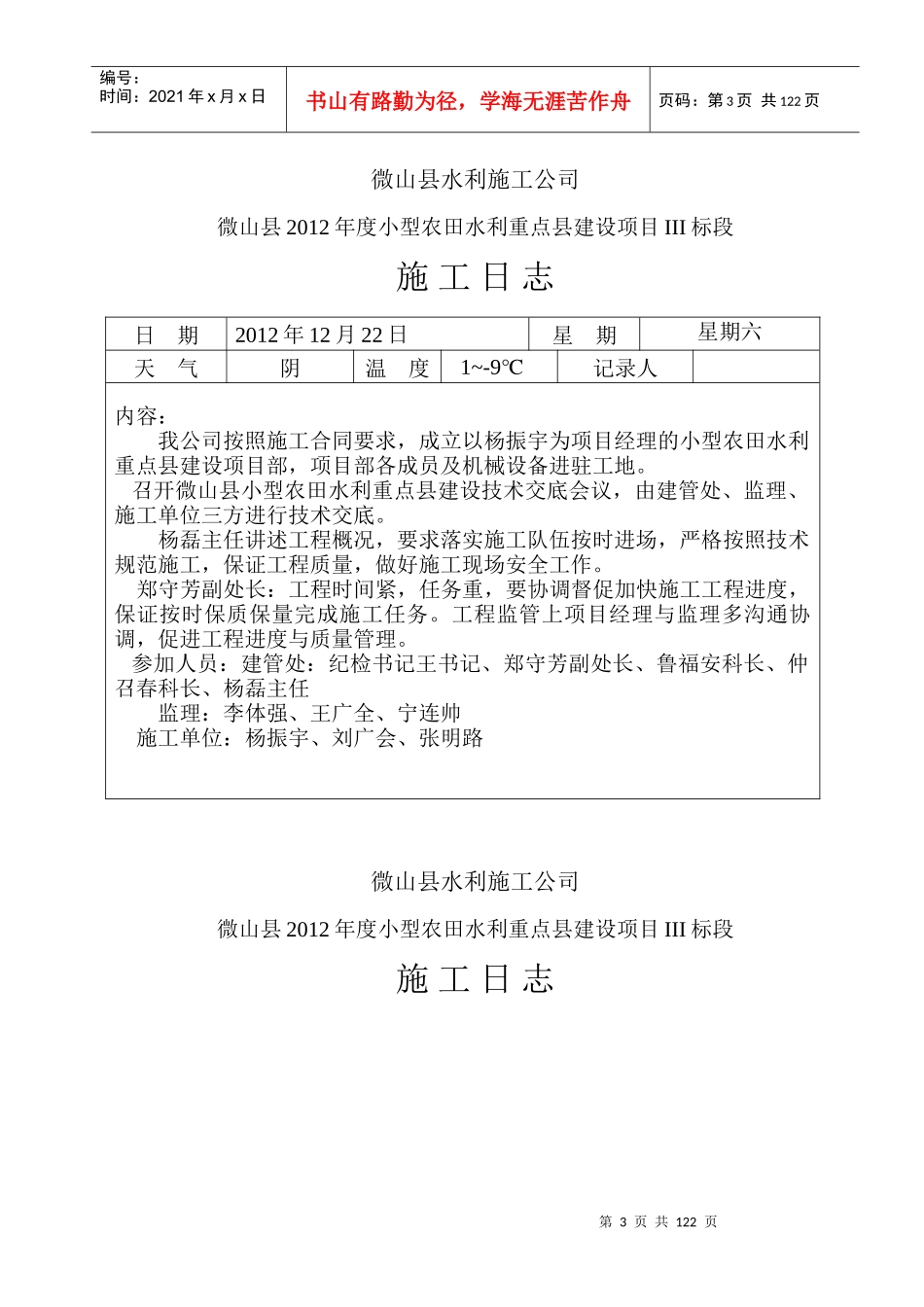

第3页共122页第2页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共122页微山县水利施工公司微山县2012年度小型农田水利重点县建设项目III标段施工日志微山县水利施工公司微山县2012年度小型农田水利重点县建设项目III标段施工日志日期2012年12月22日星期星期六天气阴温度1~-9℃记录人内容:我公司按照施工合同要求,成立以杨振宇为项目经理的小型农田水利重点县建设项目部,项目部各成员及机械设备进驻工地
召开微山县小型农田水利重点县建设技术交底会议,由建管处、监理、施工单位三方进行技术交底
杨磊主任讲述工程概况,要求落实施工队伍按时进场,严格按照技术规范施工,保证工程质量,做好施工现场安全工作
郑守芳副处长:工程时间紧,任务重,要协调督促加快施工工程进度,保证按时保质保量完成施工任务
工程监管上项目经理与监理多沟通协调,促进工程进度与质量管理
参加人员:建管处:纪检书记王书记、郑守芳副处长、鲁福安科长、仲召春科长、杨磊主任监理:李体强、王广全、宁连帅施工单位:杨振宇、刘广会、张明路第4页共122页第3页共122页编号:时间:2021年x月x日书山有路
