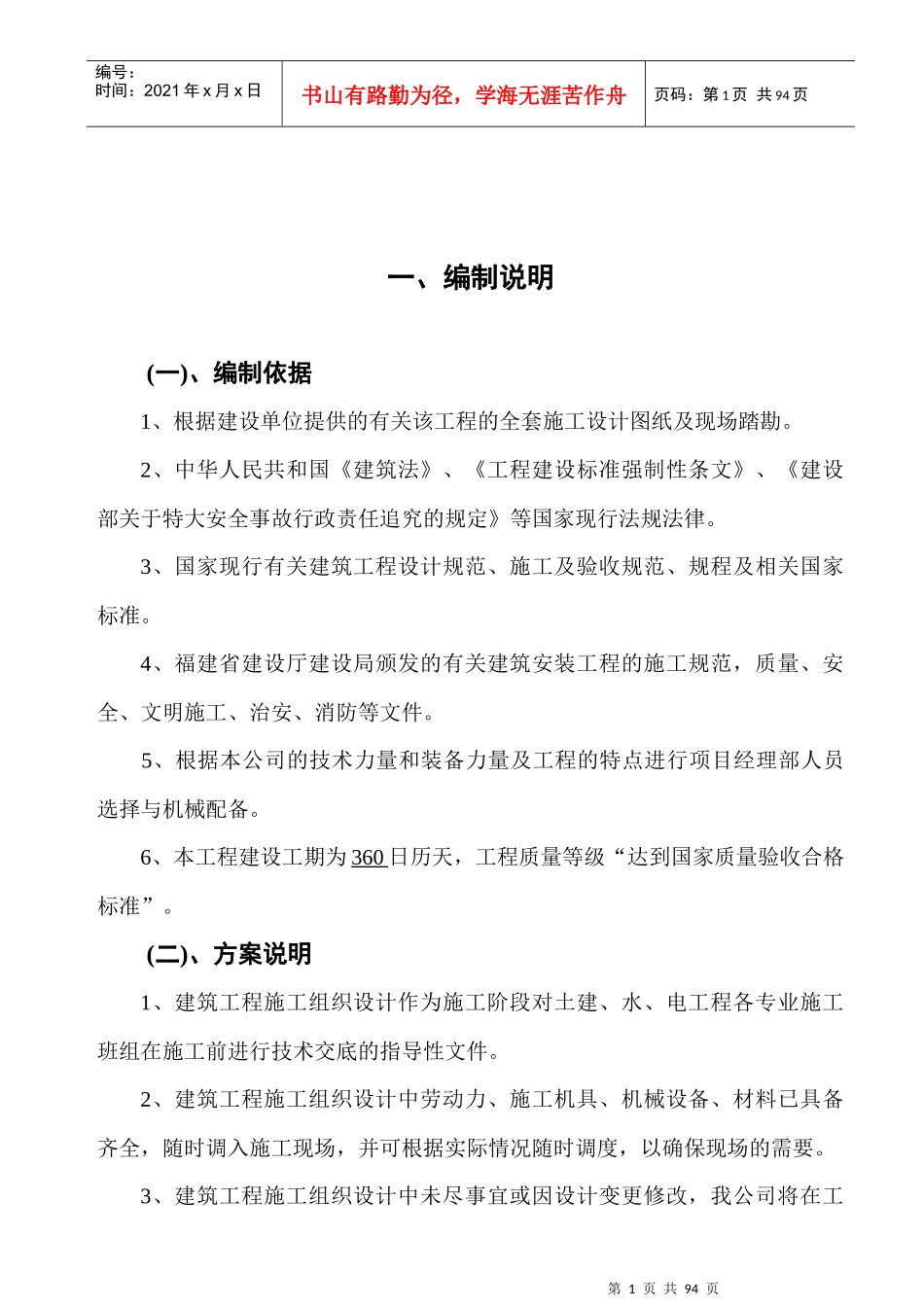

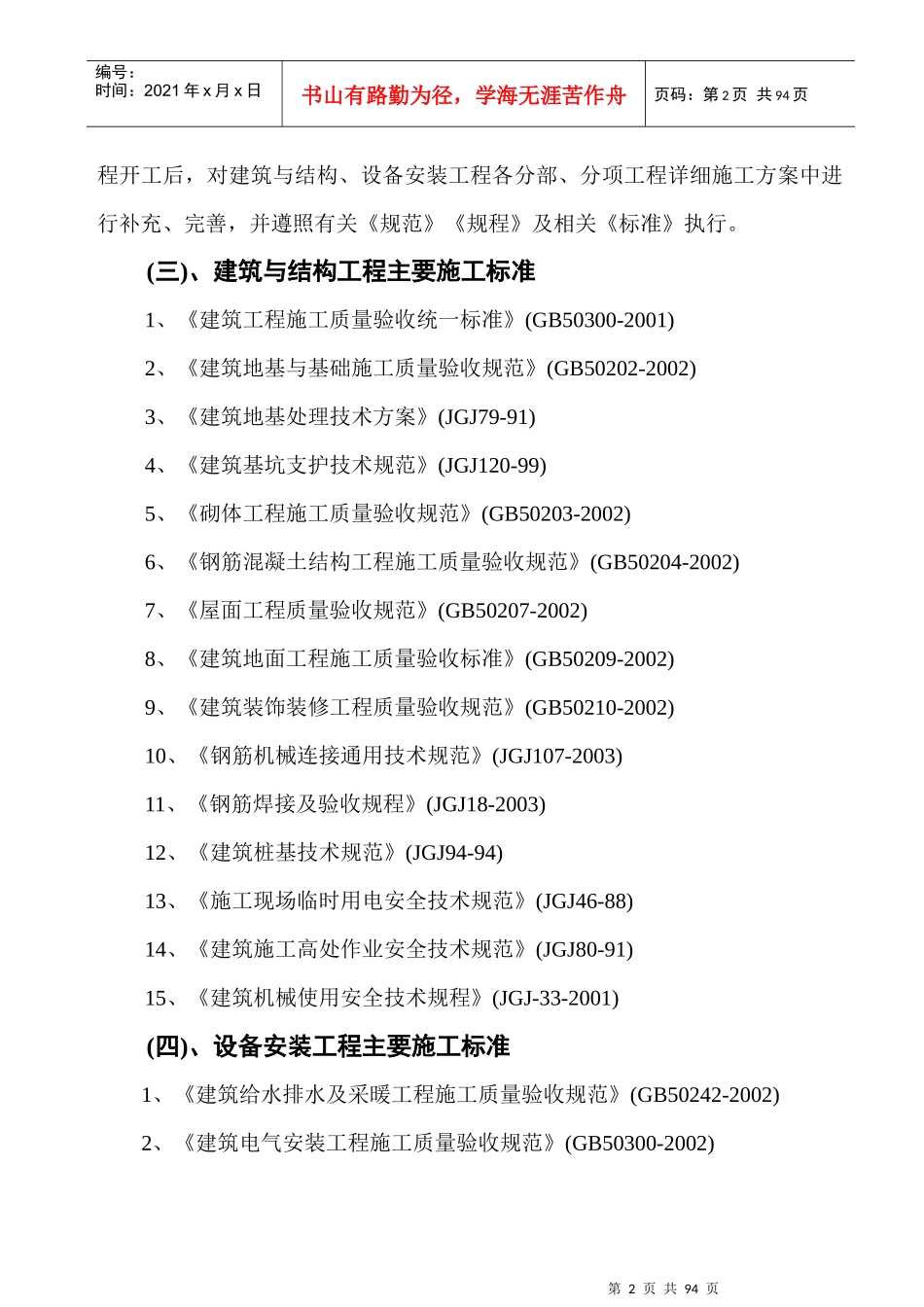

第0页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共94页XXXX现代教育综合大楼工程施工组织总设计福建XX建设集团有限公司编制人:编制时间:年月第1页共94页第0页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共94页一、编制说明(一)、编制依据1、根据建设单位提供的有关该工程的全套施工设计图纸及现场踏勘。2、中华人民共和国《建筑法》、《工程建设标准强制性条文》、《建设部关于特大安全事故行政责任追究的规定》等国家现行法规法律。3、国家现行有关建筑工程设计规范、施工及验收规范、规程及相关国家标准。4、福建省建设厅建设局颁发的有关建筑安装工程的施工规范,质量、安全、文明施工、治安、消防等文件。5、根据本公司的技术力量和装备力量及工程的特点进行项目经理部人员选择与机械配备。6、本工程建设工期为360日历天,工程质量等级“达到国家质量验收合格标准”。(二)、方案说明1、建筑工程施工组织设计作为施工阶段对土建、水、电工程各专业施工班组在施工前进行技术交底的指导性文件。2、建筑工程施工组织设计中劳动力、施工机具、机械设备、材料已具备齐全,随时调入施工现场,并可根据实际情况随时调度,以确保现场的需要。3、建筑工程施工组织设计中未尽事宜或因设计变更修改,我公司将在工第2页共94页第1页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共94页程开工后,对建筑与结构、设备安装工程各分部、分项工程详细施工方案中进行补充、完善,并遵照有关《规范》《规程》及相关《标准》执行。(三)、建筑与结构工程主要施工标准1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《建筑地基与基础施工质量验收规范》(GB50202-2002)3、《建筑地基处理技术方案》(JGJ79-91)4、《建筑基坑支护技术规范》(JGJ120-99)5、《砌体工程施工质量验收规范》(GB50203-2002)6、《钢筋混凝土结构工程施工质量验收规范》(GB50204-2002)7、《屋面工程质量验收规范》(GB50207-2002)8、《建筑地面工程施工质量验收标准》(GB50209-2002)9、《建筑装饰装修工程质量验收规范》(GB50210-2002)10、《钢筋机械连接通用技术规范》(JGJ107-2003)11、《钢筋焊接及验收规程》(JGJ18-2003)12、《建筑桩基技术规范》(JGJ94-94)13、《施工现场临时用电安全技术规范》(JGJ46-88)14、《建筑施工高处作业安全技术规范》(JGJ80-91)15、《建筑机械使用安全技术规程》(JGJ-33-2001)(四)、设备安装工程主要施工标准1、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)2、《建筑电气安装工程施工质量验收规范》(GB50300-2002)第3页共94页第2页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共94页二、工程概况(一)、工程建筑概况:建设单位:XXXXXXXX设计单位:XXXXXXXX监理单位:XXXXXXXX质监单位:XXXXXXXX施工单位:XXXXXXXX勘察单位:XXXXXXXXXX现代教育综合大楼工程位于XXXX校园内,为地上6层钢筋混凝土框架结构。总建筑面积:8463m2。建筑物:一层高为4.2m(4.8m),二~六层层高3.6m。建筑总高度(室外地面至主要屋面板的板顶)为22.65m。1~5层为教学用房和教师办公,6层为教师办公用房。该工程主体结构合理使用年限:50年;建筑结构安全等级二级;建筑耐火等级二级,屋面防水等级为三级,防水层合理使用年限为10年。抗震设防烈度为6度。下面拟对主楼的结构及装饰装修做如下说明:1、基础:基础采人工挖孔灌注桩。2、主体结构为现浇钢筋砼框架结构。3、楼地面(1)、地面:素土夯实,100厚C15混凝土垫层,60厚细石混凝土层,800×800花岗岩面层。(2)、楼面:教学用房、教师办公用房、走廊、楼梯平台均铺贴800×800第4页共94页第3页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共94页花岗岩面层,踏步用花岗岩饰面并加工凹槽防滑条,卫生间铺300×300防滑缸砖。4、内墙面、顶棚、墙裙、踢脚板(1)、内墙面、顶棚:卫生间贴250×330磁砖墙裙到板底,教学用房及教师办公用房、走廊、梯间等均用12厚1:3水泥混合砂浆底层,用白色水性水泥漆二...
