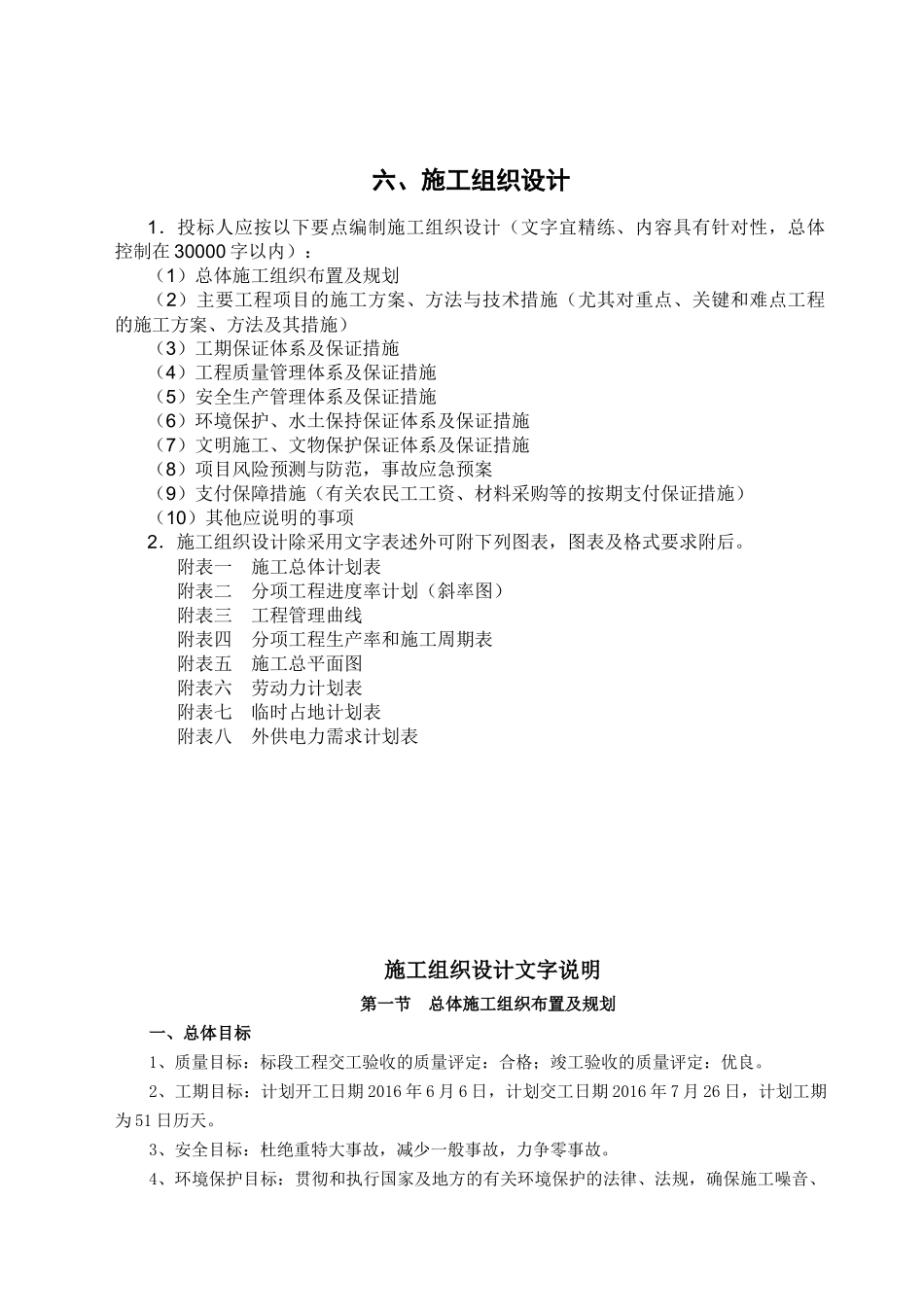

六、施工组织设计1.投标人应按以下要点编制施工组织设计(文字宜精练、内容具有针对性,总体控制在30000字以内):(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)支付保障措施(有关农民工工资、材料采购等的按期支付保证措施)(10)其他应说明的事项2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后
附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表施工组织设计文字说明第一节总体施工组织布置及规划一、总体目标1、质量目标:标段工程交工验收的质量评定:合格;竣工验收的质量评定:优良
2、工期目标:计划开工日期2016年6月6日,计划交工日期2016年7月26日,计划工期为51日历天
3、安全目标:杜绝重特大事故,减少一般事故,力争零事故
4、环境保护目标:贯彻和执行国家及地方的有关环境保护的法律、法规,确保施工噪音、扬尘、污染和建筑垃圾清理达到国家、地方有关环境保护的法律、法规,以及招标文件的要求,创建文明施工现场

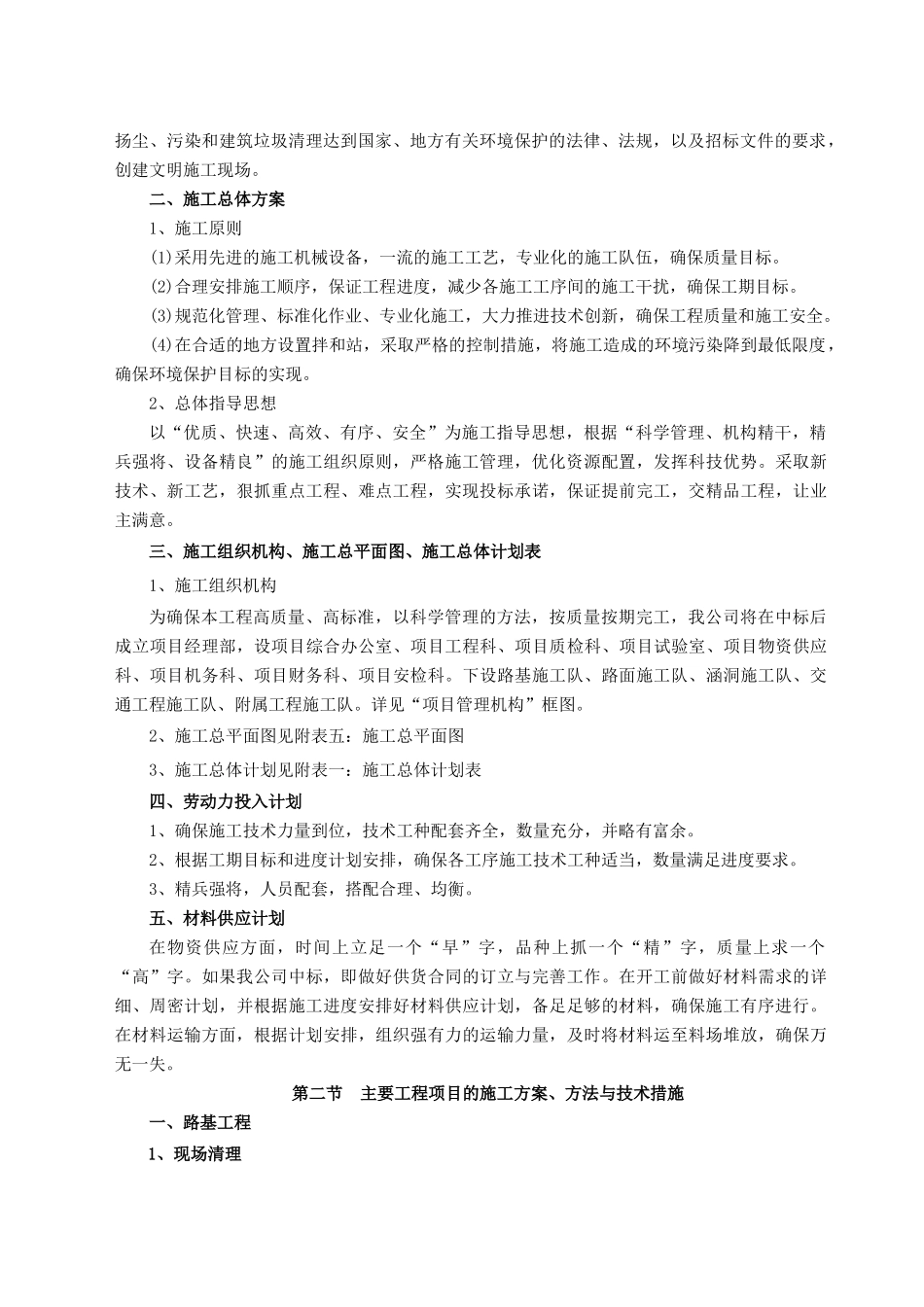

二、施工总体方案1、施工原则(1)采用先进的施工机械设备,一流的施工工艺,专业化的施工队伍,确保质量目标
(2)合理安排施工顺序,保证工程进度,减少各施工工序间的施工干扰,确保工期目标
(3)规范化管理、标准化作业、专业化施工,大力推进技术创新,确保工程质量和施工安全
(4)在合适的地方设置拌和站,采取严格的控制措施,将施工造成的
