第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页施工日志表A9编号:日期2017

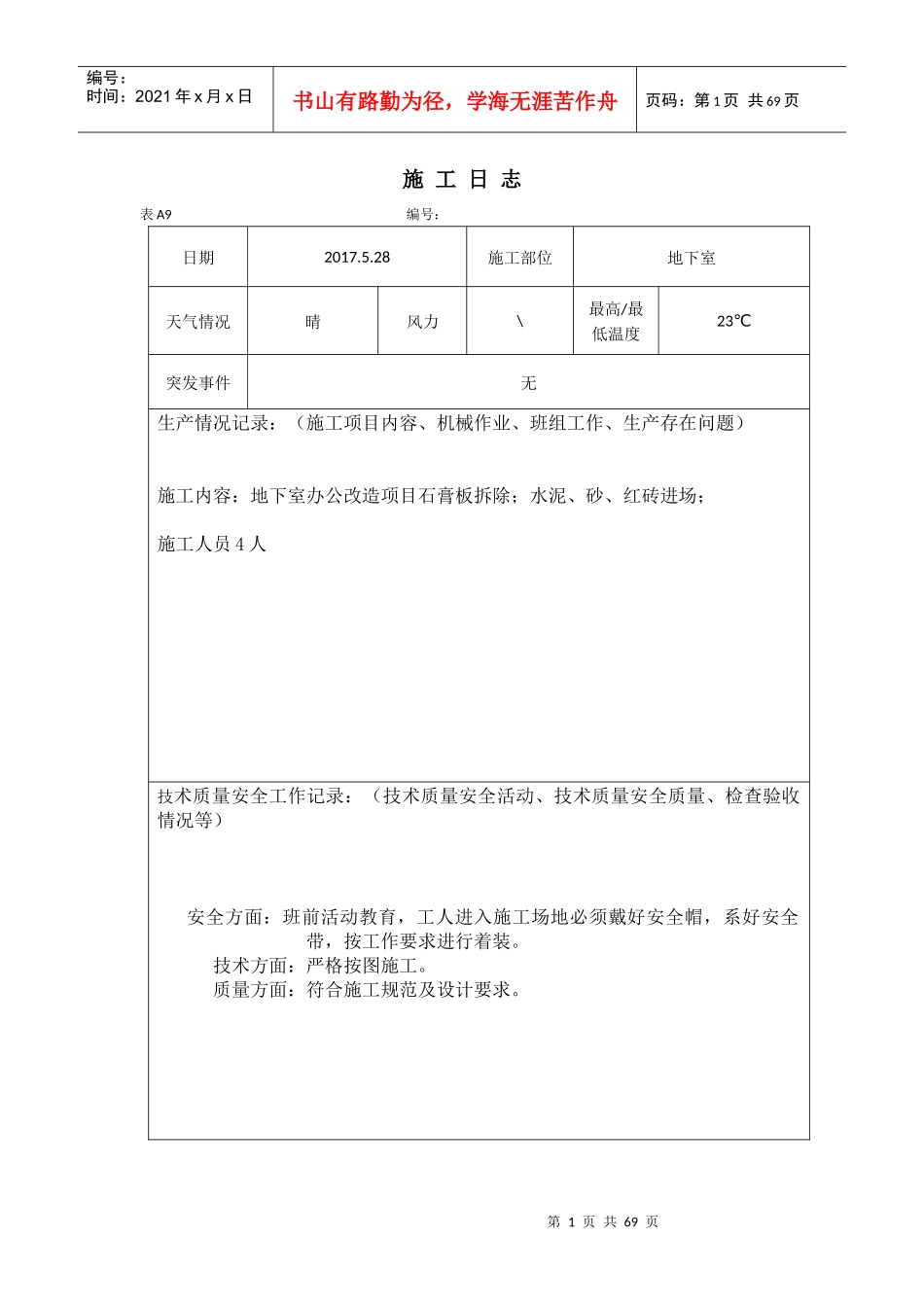

28施工部位地下室天气情况晴风力\最高/最低温度23℃突发事件无生产情况记录:(施工项目内容、机械作业、班组工作、生产存在问题)施工内容:地下室办公改造项目石膏板拆除;水泥、砂、红砖进场;施工人员4人技术质量安全工作记录:(技术质量安全活动、技术质量安全质量、检查验收情况等)安全方面:班前活动教育,工人进入施工场地必须戴好安全帽,系好安全带,按工作要求进行着装
技术方面:严格按图施工
质量方面:符合施工规范及设计要求

第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页项目负责人记录人本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份
第3页共69页第2页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共69页施工日志表A9编号:日期2017

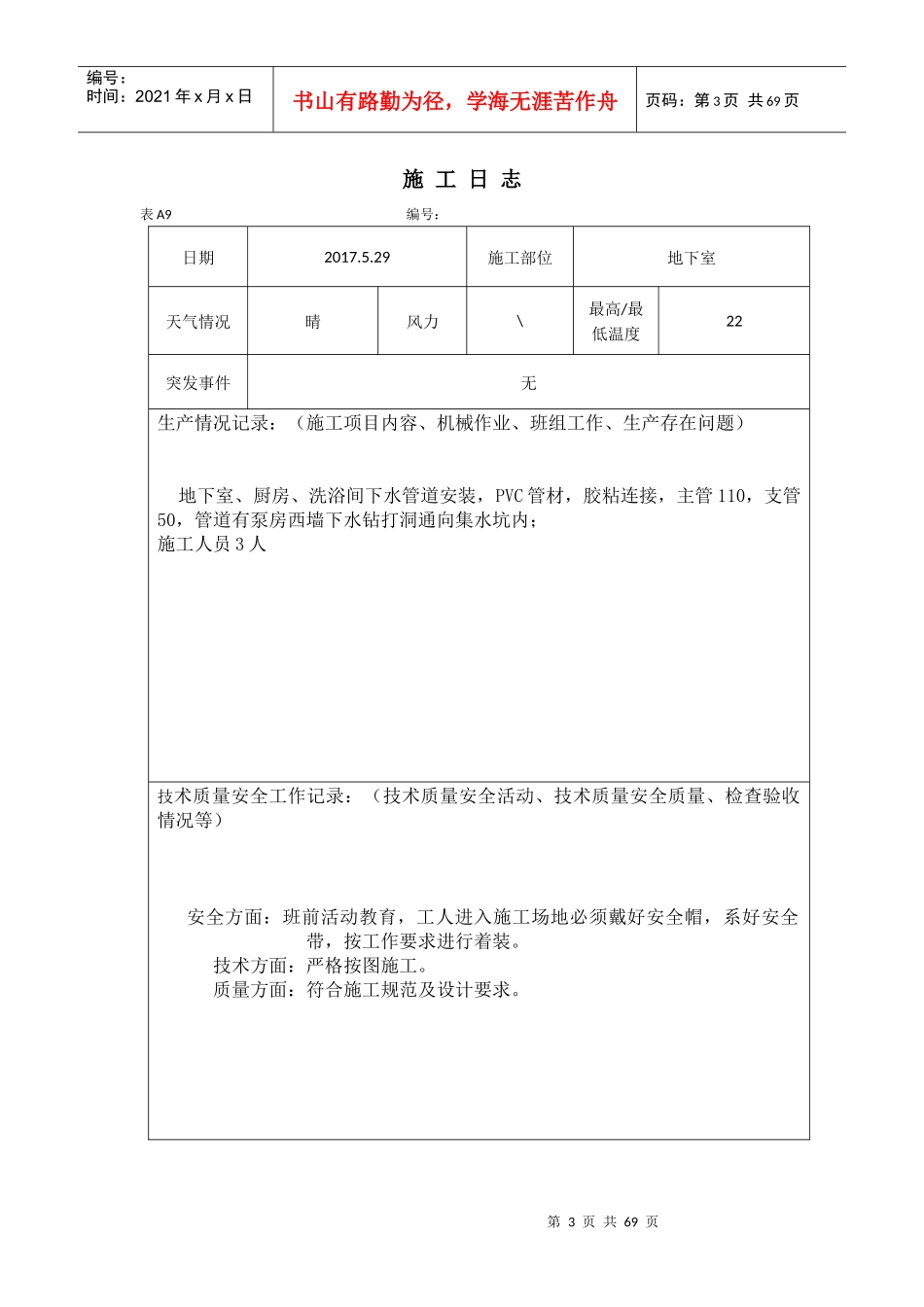

29施工部位地下室天气情况晴风力\最高/最低温度22突发事件无生产情况记录:(施工项目内容、机械作业、班组工作、生产存在问题)地下室、厨房、洗浴间下水管道安装,PVC管材,胶粘连接,主管110,支管50,管道有泵房西墙下水钻打洞通向集水坑内;施工人员3人技术质量安全工作记录:(技术质量安全活动、技术质量安全质量、检查验收情况等)安全方面:班前活动教育,工人进入施工场地必须戴好安全帽,系好安全带,按工作要求进行着装
技术方面:严格按图施工
质量方面:符合施工规范及设计要求
第4页共69页第3页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共69页项目负责人记录人本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份
施工日志表A9编号:日期2017
30施工部位地
