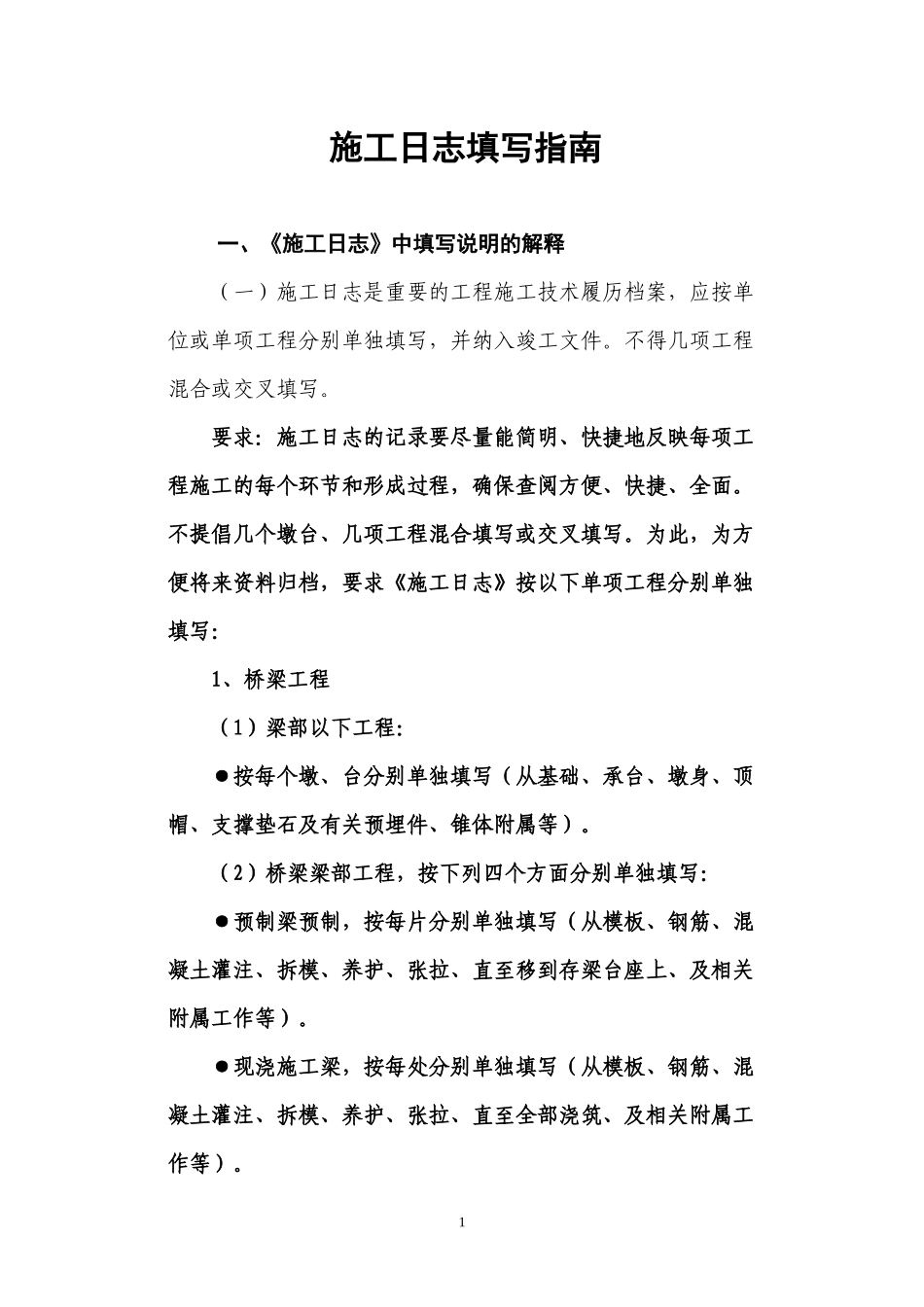

施工日志填写指南一、《施工日志》中填写说明的解释(一)施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件
不得几项工程混合或交叉填写
要求:施工日志的记录要尽量能简明、快捷地反映每项工程施工的每个环节和形成过程,确保查阅方便、快捷、全面
不提倡几个墩台、几项工程混合填写或交叉填写
为此,为方便将来资料归档,要求《施工日志》按以下单项工程分别单独填写:1、桥梁工程(1)梁部以下工程:●按每个墩、台分别单独填写(从基础、承台、墩身、顶帽、支撑垫石及有关预埋件、锥体附属等)
(2)桥梁梁部工程,按下列四个方面分别单独填写:●预制梁预制,按每片分别单独填写(从模板、钢筋、混凝土灌注、拆模、养护、张拉、直至移到存梁台座上、及相关附属工作等)
●现浇施工梁,按每处分别单独填写(从模板、钢筋、混凝土灌注、拆模、养护、张拉、直至全部浇筑、及相关附属工作等)
1●预制梁架设,按每台架桥机的单个方向分别单独填写(从出厂检验、移梁、起吊、上桥、运送、落梁、安装、直至全部该方向架设完成、及相关附属工作等)
●桥面系工程,按施工作业面分别填写
2、涵洞,按每座分别单独填写
3、隧道,按按施工作业面分别填写
4、路基,按施工作业区段面分别填写

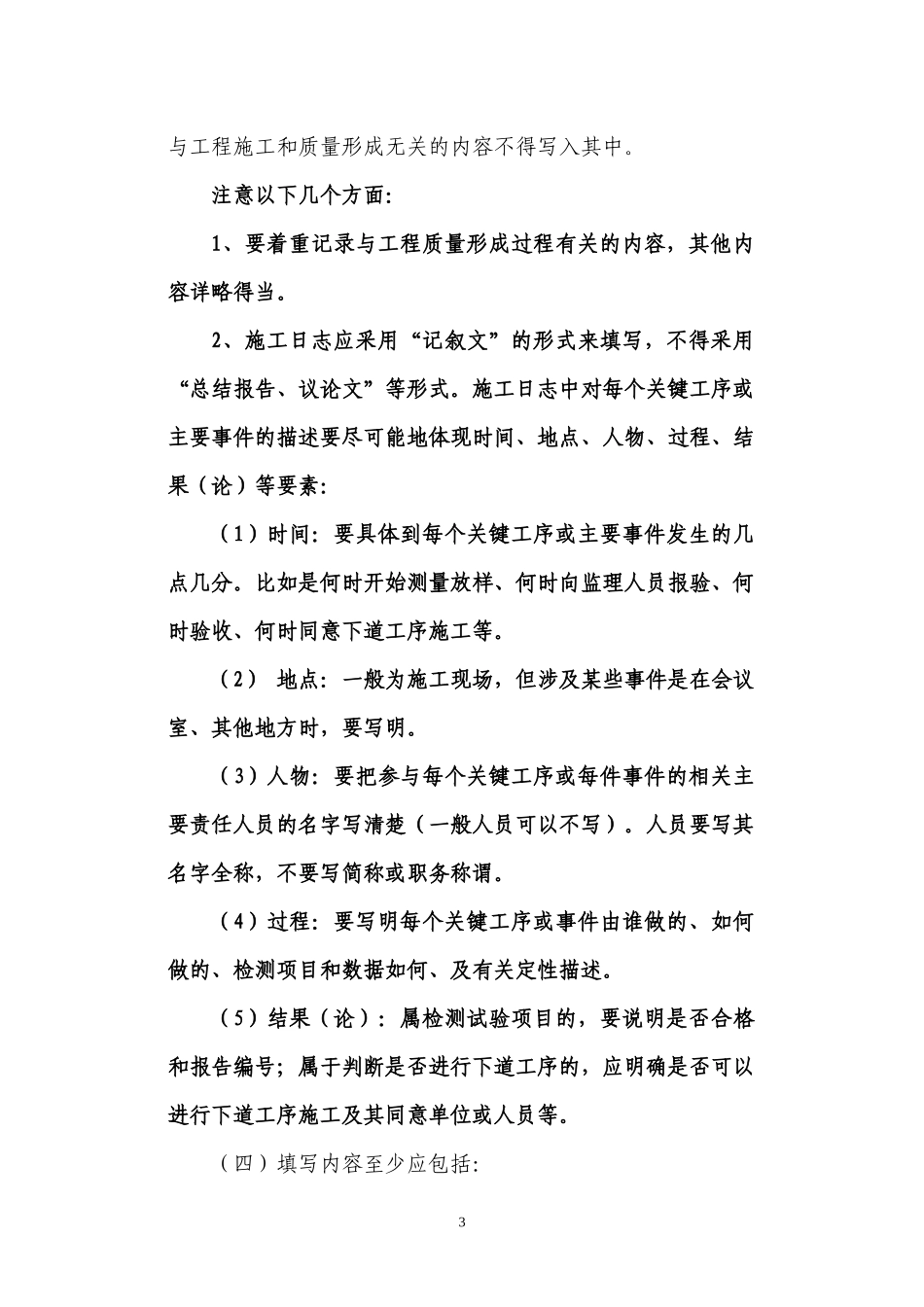

(二)施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码
要求:1、必须由工地施工负责人或技术负责人填写,不得由资料员或其他非本工程技术人员填写
2、当连续时间未施工或停工时,可采用“×××年×月×日至×××年×月×日因×××未施工”形式表述,不必
