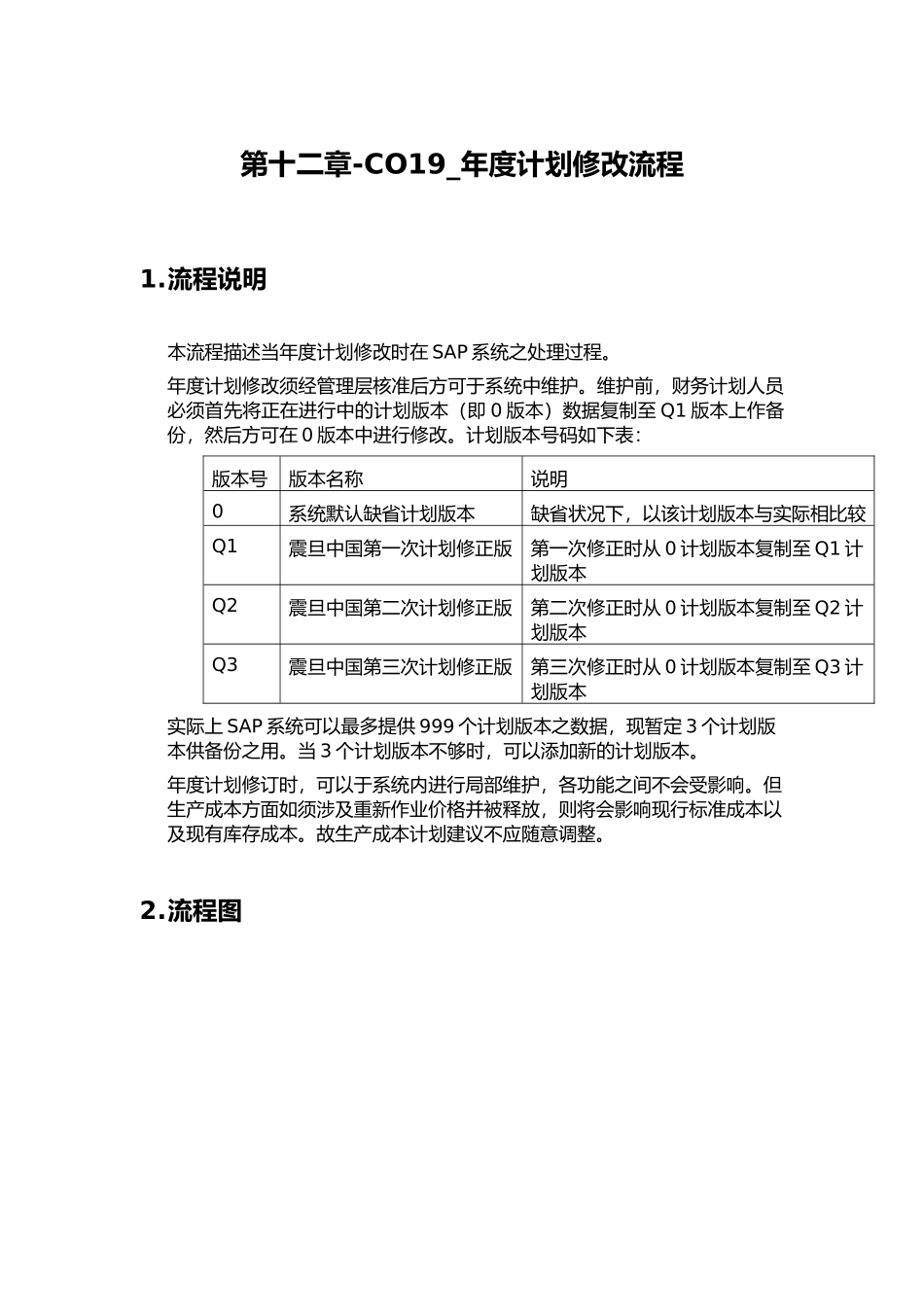

第十二章-CO19_年度计划修改流程1
流程说明本流程描述当年度计划修改时在SAP系统之处理过程
年度计划修改须经管理层核准后方可于系统中维护
维护前,财务计划人员必须首先将正在进行中的计划版本(即0版本)数据复制至Q1版本上作备份,然后方可在0版本中进行修改
计划版本号码如下表:版本号版本名称说明0系统默认缺省计划版本缺省状况下,以该计划版本与实际相比较Q1震旦中国第一次计划修正版第一次修正时从0计划版本复制至Q1计划版本Q2震旦中国第二次计划修正版第二次修正时从0计划版本复制至Q2计划版本Q3震旦中国第三次计划修正版第三次修正时从0计划版本复制至Q3计划版本实际上SAP系统可以最多提供999个计划版本之数据,现暂定3个计划版本供备份之用
当3个计划版本不够时,可以添加新的计划版本
年度计划修订时,可以于系统内进行局部维护,各功能之间不会受影响
但生产成本方面如须涉及重新作业价格并被释放,则将会影响现行标准成本以及现有库存成本
故生产成本计划建议不应随意调整

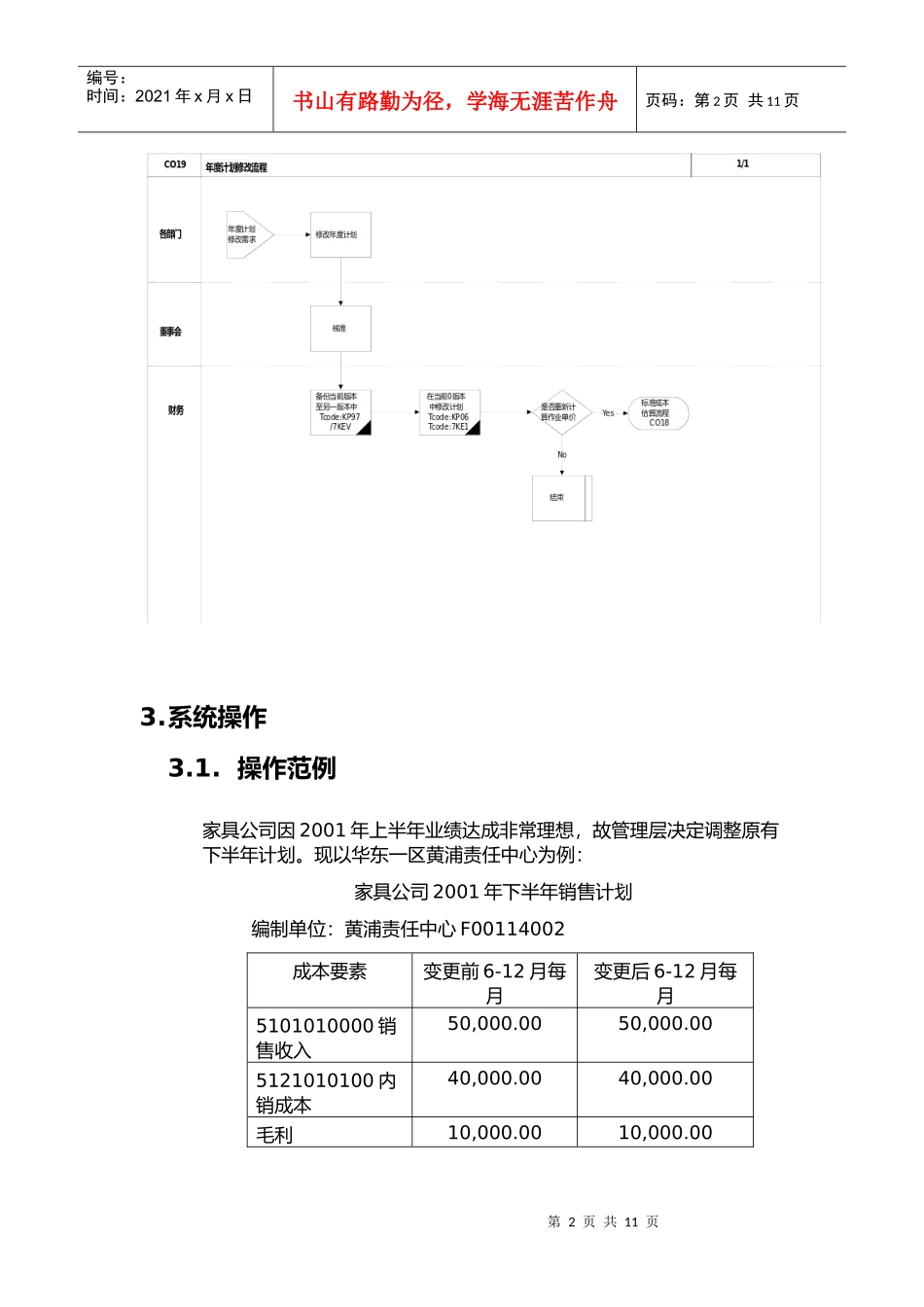

流程图第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页3
操作范例家具公司因2001年上半年业绩达成非常理想,故管理层决定调整原有下半年计划
现以华东一区黄浦责任中心为例:家具公司2001年下半年销售计划编制单位:黄浦责任中心F00114002成本要素变更前6-12月每月变更后6-12月每月5101010000销售收入50,000
0050,000
005121010100内销成本40,000
0040,000
00毛利10,000
0010,000
00第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页3

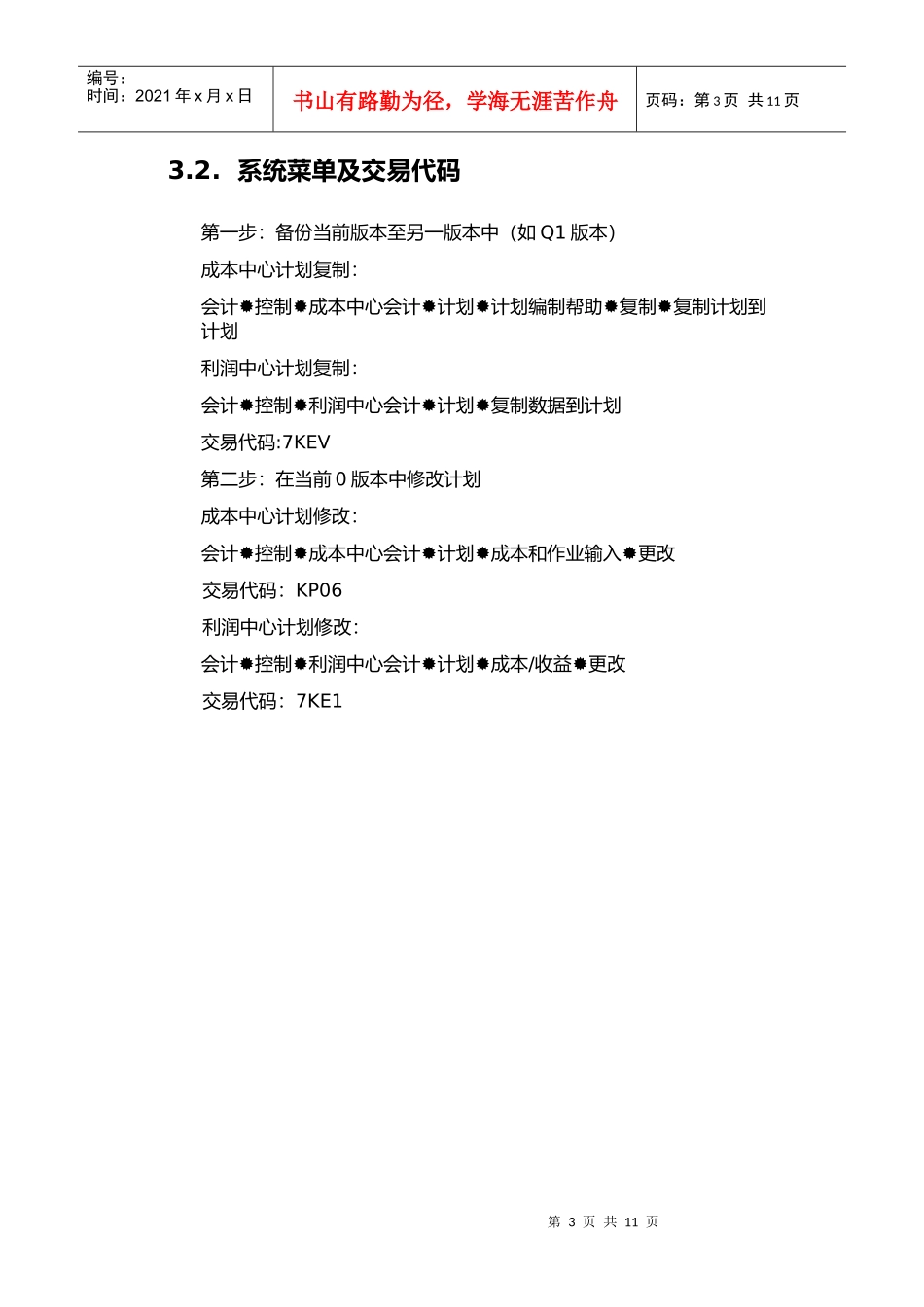

系统菜单及交易代码第一步:备份当前版本至另一版本中(如Q1版本)成本中心计划复制:会
