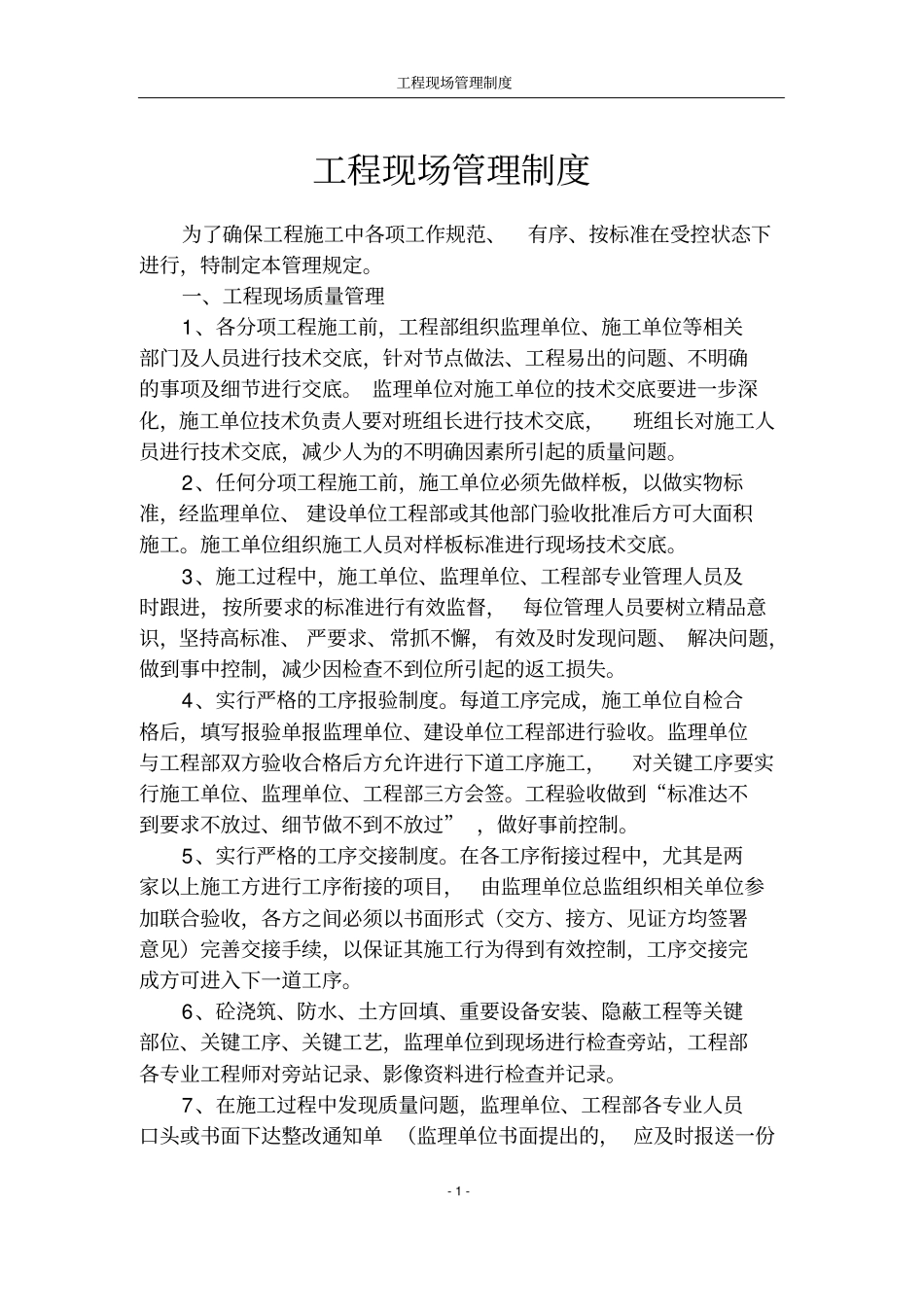

工程现场管理制度-1-工程现场管理制度为了确保工程施工中各项工作规范、有序、按标准在受控状态下进行,特制定本管理规定
一、工程现场质量管理1、各分项工程施工前,工程部组织监理单位、施工单位等相关部门及人员进行技术交底,针对节点做法、工程易出的问题、不明确的事项及细节进行交底
监理单位对施工单位的技术交底要进一步深化,施工单位技术负责人要对班组长进行技术交底,班组长对施工人员进行技术交底,减少人为的不明确因素所引起的质量问题
2、任何分项工程施工前,施工单位必须先做样板,以做实物标准,经监理单位、建设单位工程部或其他部门验收批准后方可大面积施工
施工单位组织施工人员对样板标准进行现场技术交底
3、施工过程中,施工单位、监理单位、工程部专业管理人员及时跟进,按所要求的标准进行有效监督,每位管理人员要树立精品意识,坚持高标准、严要求、常抓不懈,有效及时发现问题、解决问题,做到事中控制,减少因检查不到位所引起的返工损失
4、实行严格的工序报验制度
每道工序完成,施工单位自检合格后,填写报验单报监理单位、建设单位工程部进行验收
监理单位与工程部双方验收合格后方允许进行下道工序施工,对关键工序要实行施工单位、监理单位、工程部三方会签
工程验收做到“标准达不到要求不放过、细节做不到不放过”,做好事前控制
5、实行严格的工序交接制度
在各工序衔接过程中,尤其是两家以上施工方进行工序衔接的项目,由监理单位总监组织相关单位参加联合验收,各方之间必须以书面形式(交方、接方、见证方均签署意见)完善交接手续,以保证其施工行为得到有效控制,工序交接完成方可进入下一道工序
6、砼浇筑、防水、土方回填、重要设备安装、隐蔽工程等关键部位、关键工序、关键工艺,监理单位到现场进行检查旁站,工程部各专业工程师对旁站记录、影像资料进行检查并记录
7、在施工过程中发现质量问题,监理单位、工程部各专业人员口头或书面下达
