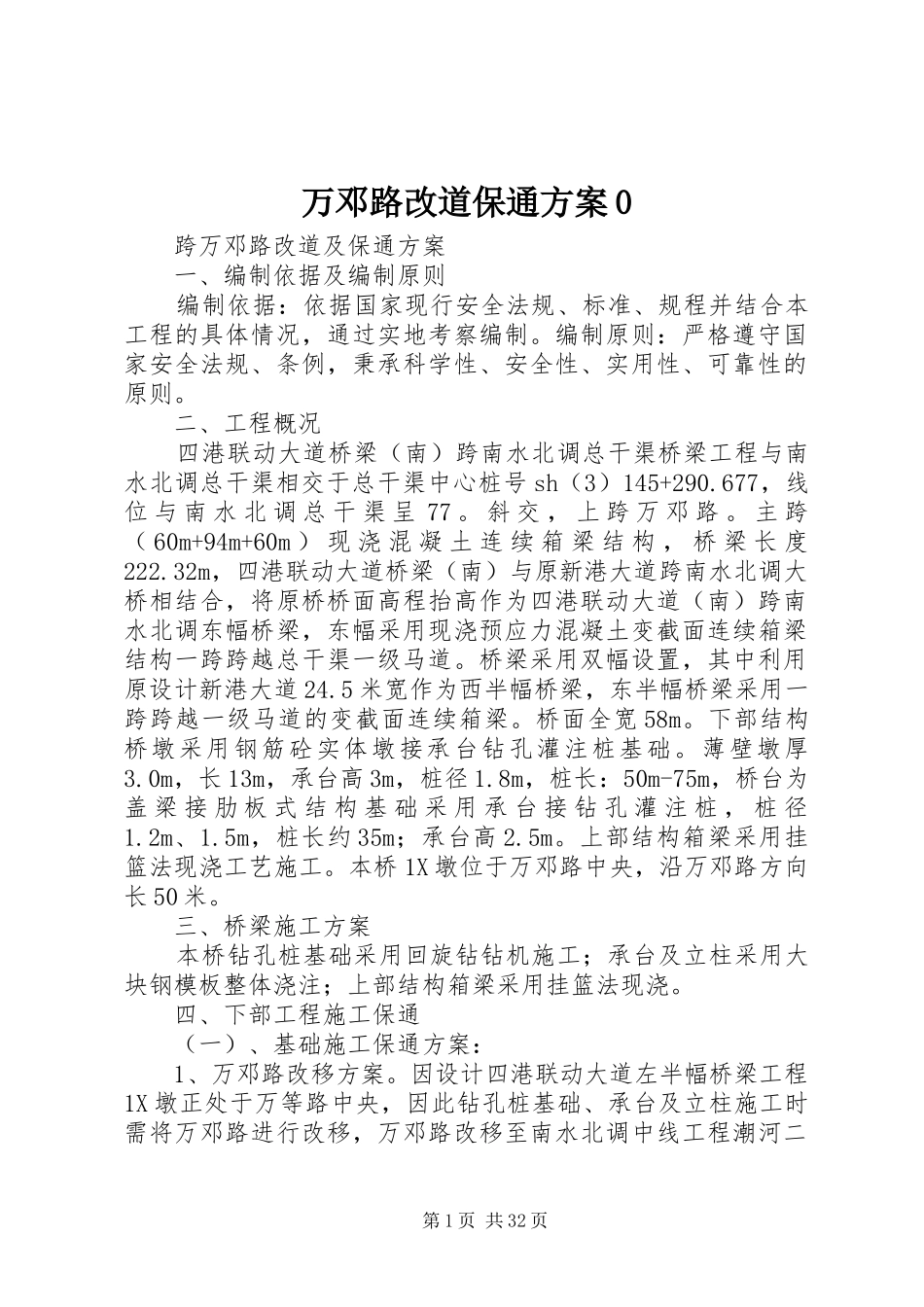

万邓路改道保通方案0跨万邓路改道及保通方案一、编制依据及编制原则编制依据:依据国家现行安全法规、标准、规程并结合本工程的具体情况,通过实地考察编制
编制原则:严格遵守国家安全法规、条例,秉承科学性、安全性、实用性、可靠性的原则
二、工程概况四港联动大道桥梁(南)跨南水北调总干渠桥梁工程与南水北调总干渠相交于总干渠中心桩号sh(3)145+290
677,线位与南水北调总干渠呈77
斜交,上跨万邓路
主跨(60m+94m+60m)现浇混凝土连续箱梁结构,桥梁长度222
32m,四港联动大道桥梁(南)与原新港大道跨南水北调大桥相结合,将原桥桥面高程抬高作为四港联动大道(南)跨南水北调东幅桥梁,东幅采用现浇预应力混凝土变截面连续箱梁结构一跨跨越总干渠一级马道
桥梁采用双幅设置,其中利用原设计新港大道24
5米宽作为西半幅桥梁,东半幅桥梁采用一跨跨越一级马道的变截面连续箱梁
桥面全宽58m
下部结构桥墩采用钢筋砼实体墩接承台钻孔灌注桩基础
0m,长13m,承台高3m,桩径1
8m,桩长:50m-75m,桥台为盖梁接肋板式结构基础采用承台接钻孔灌注桩,桩径1
5m,桩长约35m;承台高2
上部结构箱梁采用挂篮法现浇工艺施工
本桥1X墩位于万邓路中央,沿万邓路方向长50米
三、桥梁施工方案本桥钻孔桩基础采用回旋钻钻机施工;承台及立柱采用大块钢模板整体浇注;上部结构箱梁采用挂篮法现浇
四、下部工程施工保通(一)、基础施工保通方案:1、万邓路改移方案
因设计四港联动大道左半幅桥梁工程1X墩正处于万等路中央,因此钻孔桩基础、承台及立柱施工时需将万邓路进行改移,万邓路改移至南水北调中线工程潮河二第1页共32页标拌合站围墙外2米处
改移道路长度150米,宽度7米,材料采用40cm厚砖渣进行填筑

改移道路与原有道路衔接处前后300米设置交通安全警示牌,并设置线性诱导标识
