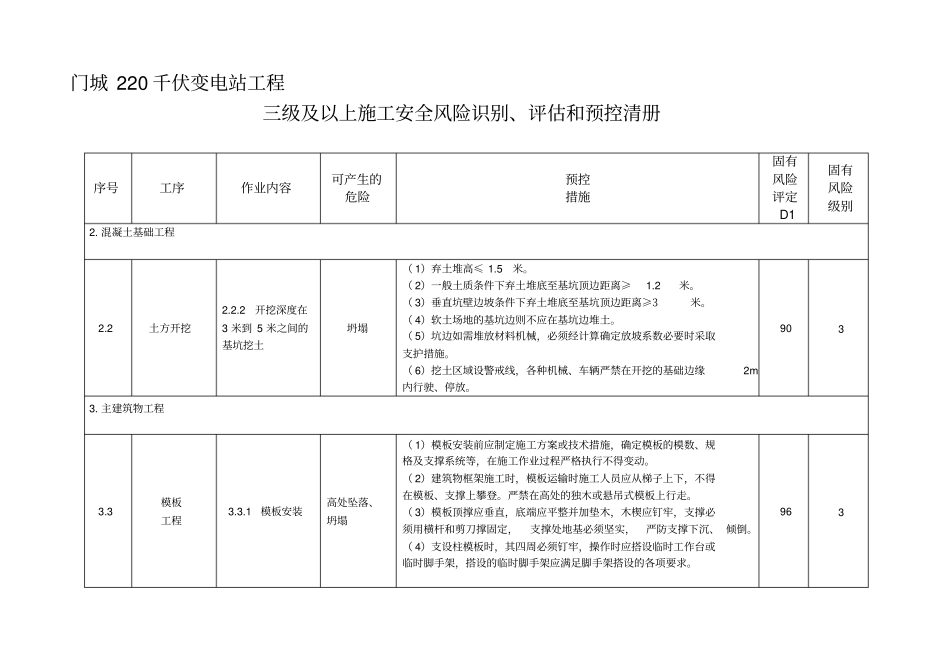

门城220千伏变电站工程三级及以上施工安全风险识别、评估和预控清册序号工序作业内容可产生的危险预控措施固有风险评定D1固有风险级别2
混凝土基础工程2
2土方开挖2
2开挖深度在3米到5米之间的基坑挖土坍塌(1)弃土堆高≤1
(2)一般土质条件下弃土堆底至基坑顶边距离≥1
(3)垂直坑壁边坡条件下弃土堆底至基坑顶边距离≥3米
(4)软土场地的基坑边则不应在基坑边堆土
(5)坑边如需堆放材料机械,必须经计算确定放坡系数必要时采取支护措施
(6)挖土区域设警戒线,各种机械、车辆严禁在开挖的基础边缘2m内行驶、停放
主建筑物工程3
3模板工程3
1模板安装高处坠落、坍塌(1)模板安装前应制定施工方案或技术措施,确定模板的模数、规格及支撑系统等,在施工作业过程严格执行不得变动
(2)建筑物框架施工时,模板运输时施工人员应从梯子上下,不得在模板、支撑上攀登
严禁在高处的独木或悬吊式模板上行走
(3)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒
(4)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求

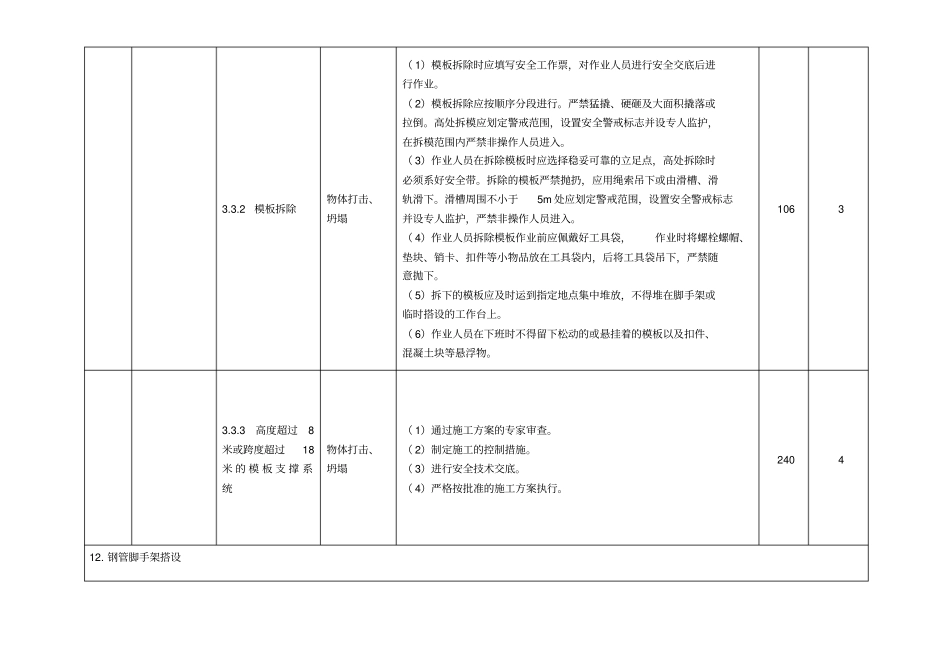

2模板拆除物体打击、坍塌(1)模板拆除时应填写安全工作票,对作业人员进行安全交底后进行作业
(2)模板拆除应按顺序分段进行
严禁猛撬、硬砸及大面积撬落或拉倒
高处拆模应划定警戒范围,设置安全警戒标志并设专人监护,在拆模范围内严禁非操作人员进入
(3)作业人员在拆除模板时应选择稳妥可靠的立足点,高处拆除时必须系好安全带
拆除的模板严禁抛扔,应用绳索吊下或由滑槽、滑轨滑下
滑槽周围不小于5m处应划定警戒范围,设置安全警戒标志并设专人监护,严禁非操作人员进入
(4)作业人员拆除模板作业前应佩戴好工具袋,作业时将螺栓螺帽、垫块
