1为了确保xx教育局2018年全面改薄教学仪器设备采购项目的顺利实施,保证项目建设高效、有序,有效利用有限资金,做到有的放矢、有条不紊,并在最短时间内建成发挥效益,特制定如下实施方案:1
1项目概况xx教育局2018年全面改薄教学仪器设备采购项目
工程地点位于xx教育局指定学校,工程主要内容为:交互平板、内置OPS模块、展台、管理平台、推拉绿板、系统集成等设备及软件的采购、安装及测试
项目工期应招标文件要求,本项目的施工工期为:合同签订后60日内完成仪器设备的、运输、安装、调试,并实行最终验收
2制定实施工方案的原则(一)从实际出发,一切要切合当前的实际情况,有实现的可能性
我公司在制定实施方案之前,深人细致地做好调查研究工作,掌握主客观情况,进行反复的分析比较,最后编制本实施方案,确保方案的切实可行
(二)施工方案必须保证在竣工时间上符合招标文件的要求,并争取提前完成,这就要在确定施工方案时,在施工组织上统筹安排,照顾均衡施工
在技术上尽可能运用先进的施工经验和技术,力争提高机械化和装配化的程度
(三)确保工程质量和安全生产“质量第一,安全生产”
在制2定本方案时,我公司充分考虑到工程的质量和安全,在提出施工方案的同时,保证工程质量和安全的技术组织措施,使方案完全符合技术规范与安全规程的要求

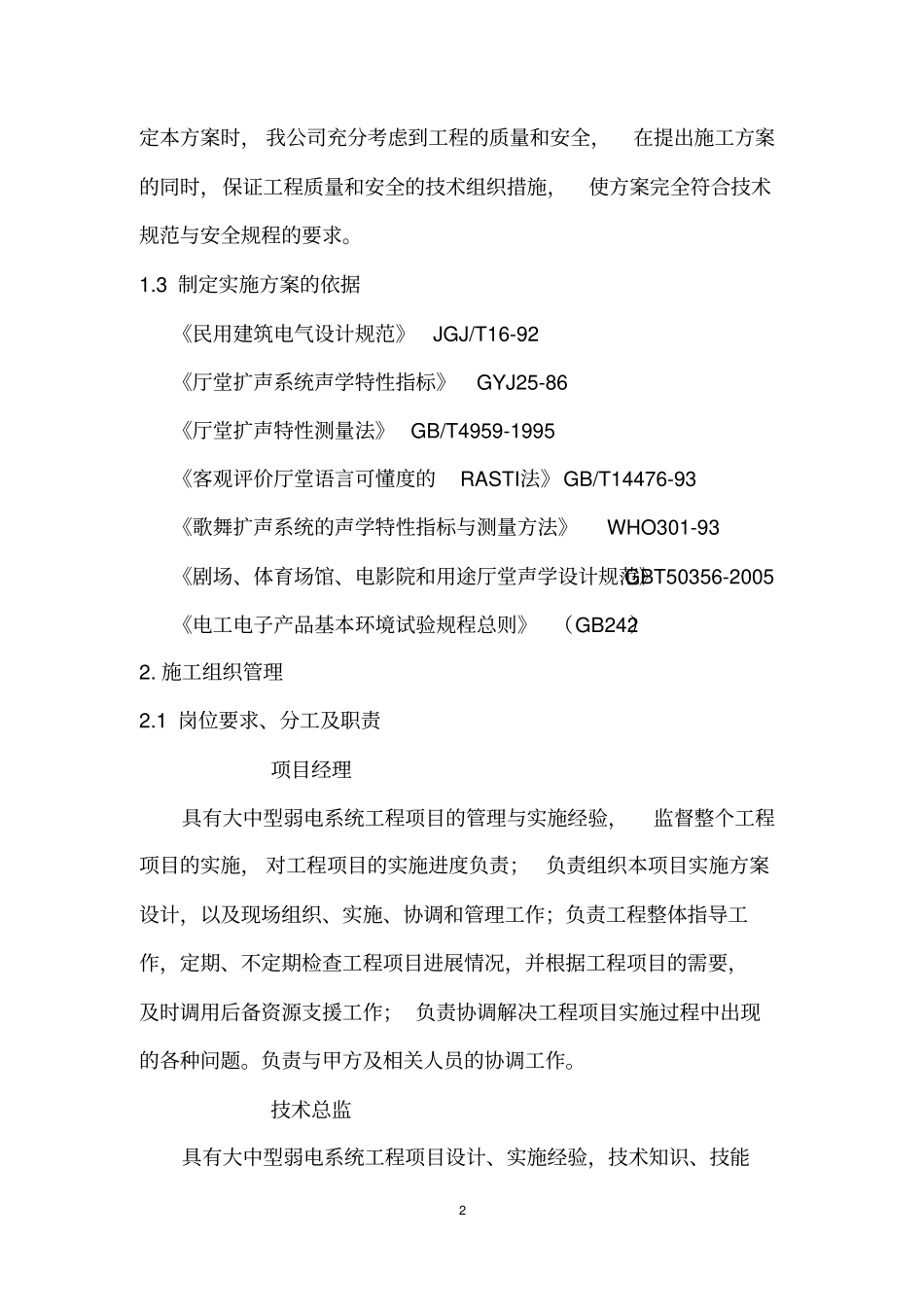

3制定实施方案的依据《民用建筑电气设计规范》JGJ/T16-92《厅堂扩声系统声学特性指标》GYJ25-86《厅堂扩声特性测量法》GB/T4959-1995《客观评价厅堂语言可懂度的RASTI法》GB/T14476-93《歌舞扩声系统的声学特性指标与测量方法》WHO301-93《剧场、体育场馆、电影院和用途厅堂声学设计规范》GBT50356-2005《电工电子产品基本环境试验规程总则》(GB242)2
施工组织管理2

1岗位要求、分工及职责项目经理具有大中型弱电系统工
