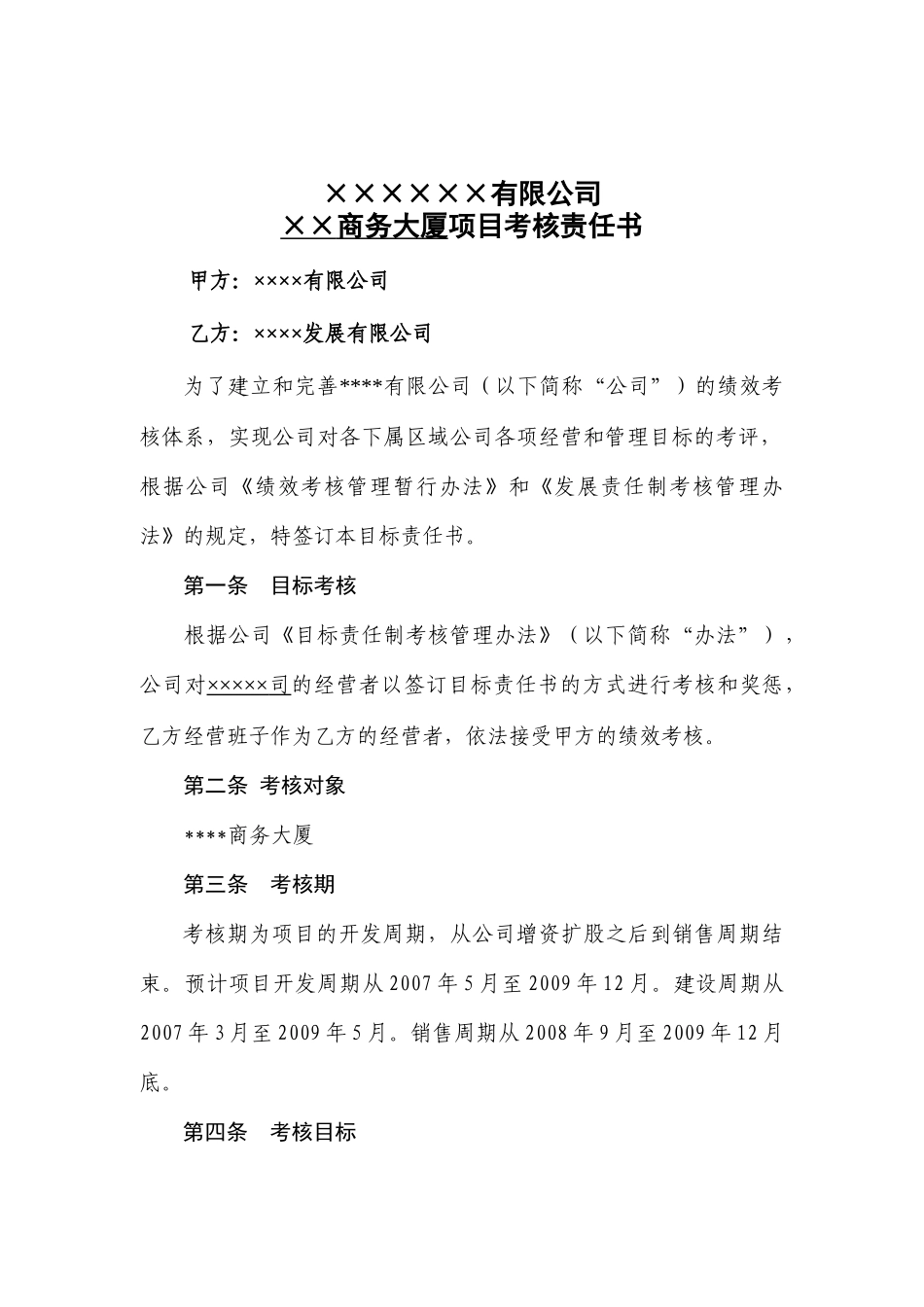

××××××有限公司××商务大厦项目考核责任书甲方:××××有限公司乙方:××××发展有限公司为了建立和完善****有限公司(以下简称“公司”)的绩效考核体系,实现公司对各下属区域公司各项经营和管理目标的考评,根据公司《绩效考核管理暂行办法》和《发展责任制考核管理办法》的规定,特签订本目标责任书
第一条目标考核根据公司《目标责任制考核管理办法》(以下简称“办法”),公司对×××××司的经营者以签订目标责任书的方式进行考核和奖惩,乙方经营班子作为乙方的经营者,依法接受甲方的绩效考核
第二条考核对象****商务大厦第三条考核期考核期为项目的开发周期,从公司增资扩股之后到销售周期结束
预计项目开发周期从2007年5月至2009年12月
建设周期从2007年3月至2009年5月
销售周期从2008年9月至2009年12月底

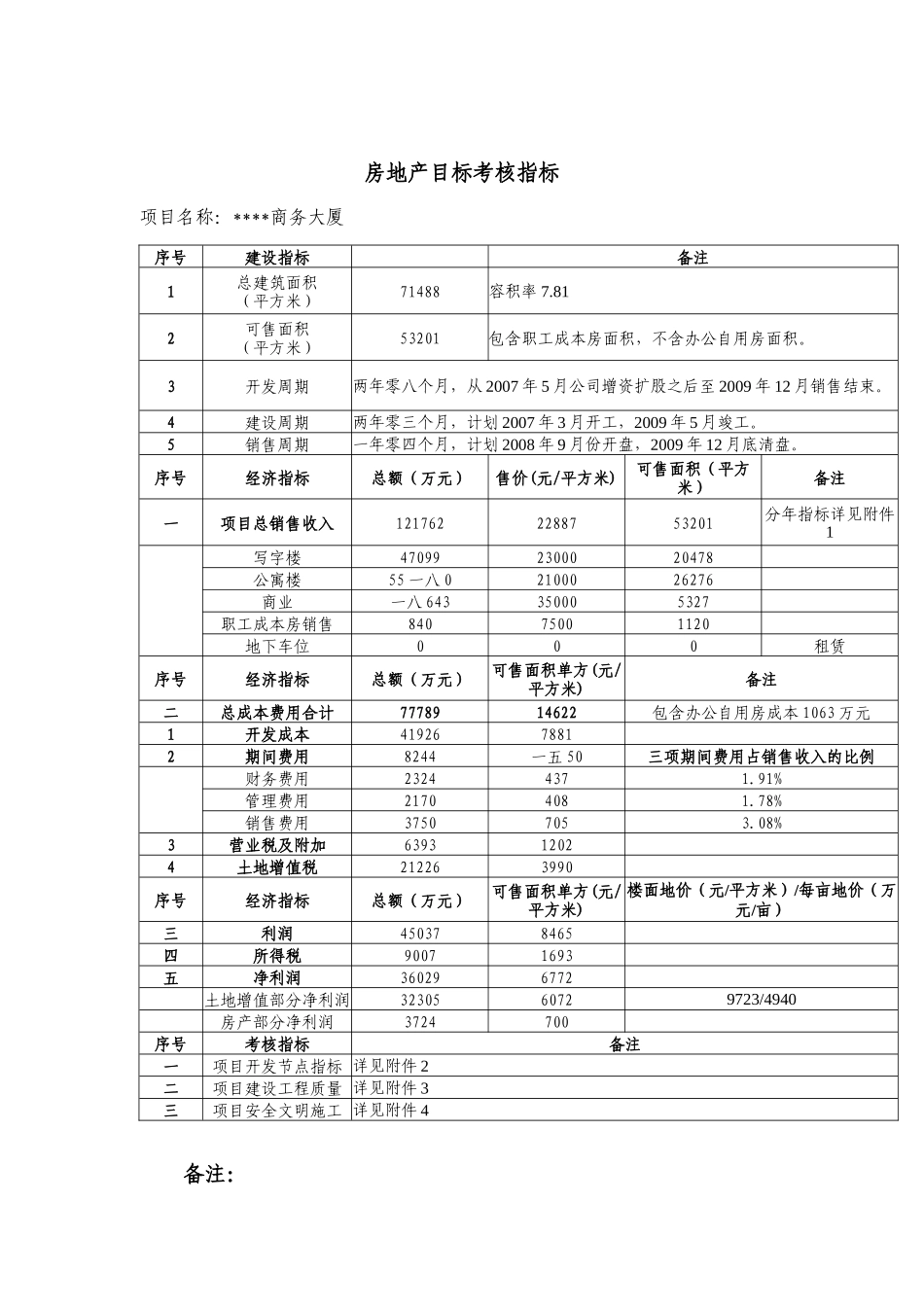

第四条考核目标房地产目标考核指标项目名称:****商务大厦序号建设指标备注1总建筑面积(平方米)71488容积率7
812可售面积(平方米)53201包含职工成本房面积,不含办公自用房面积
3开发周期两年零八个月,从2007年5月公司增资扩股之后至2009年12月销售结束
4建设周期两年零三个月,计划2007年3月开工,2009年5月竣工
5销售周期一年零四个月,计划2008年9月份开盘,2009年12月底清盘
序号经济指标总额(万元)售价(元/平方米)可售面积(平方米)备注一项目总销售收入1217622288753201分年指标详见附件1写字楼470992300020478公寓楼55一八02100026276商业一八643350005327职工成本房销售84075001120地下车位000租赁序号经济指标总额(万元)可售面积单方(元/平方米)备注二总成本费用合计7778914622包含办公自用房成本1063万元1开发成本4192678812期间费用8244一五
