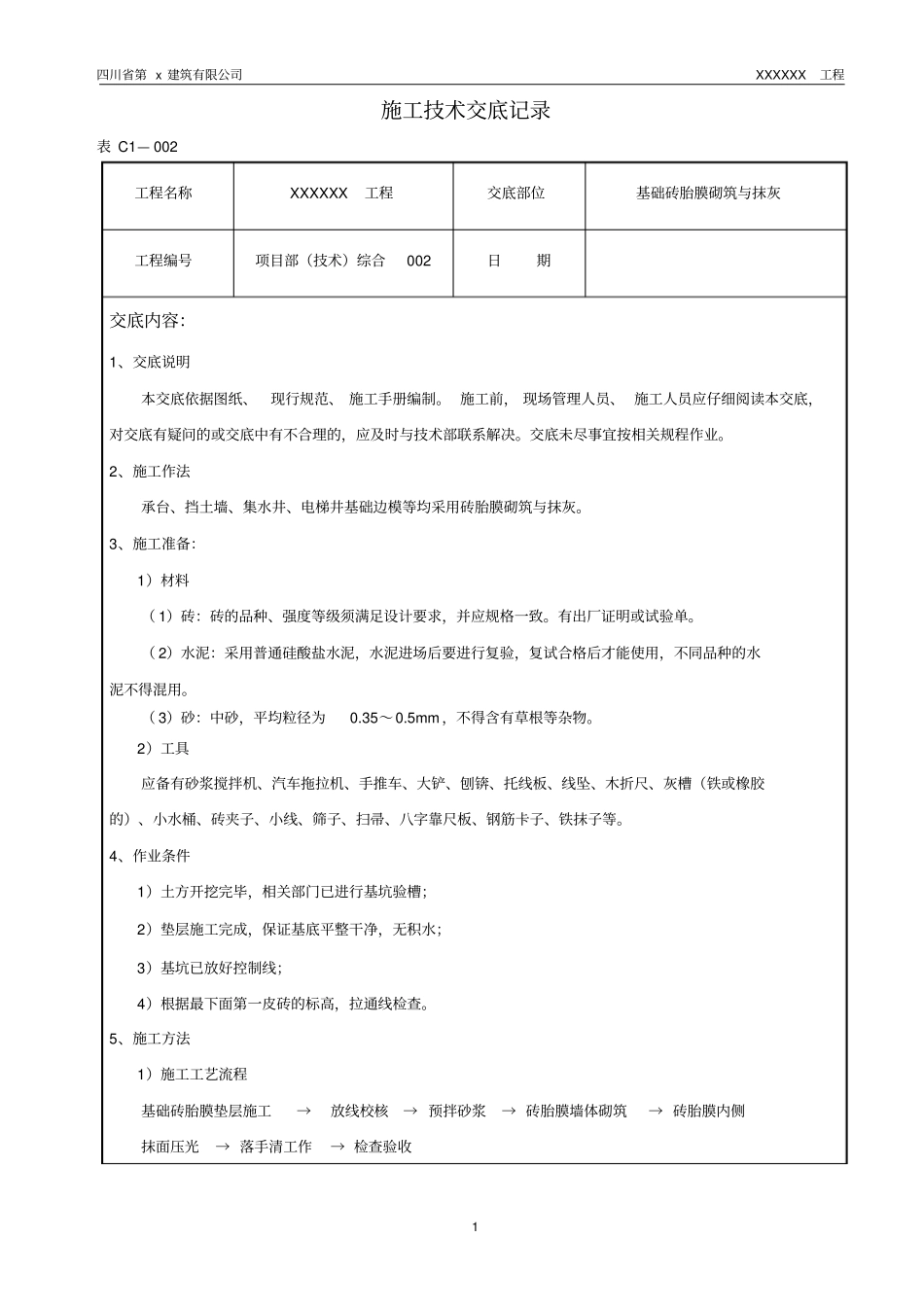

四川省第x建筑有限公司XXXXXX工程1施工技术交底记录表C1—002工程名称XXXXXX工程交底部位基础砖胎膜砌筑与抹灰工程编号项目部(技术)综合002日期交底内容:1、交底说明本交底依据图纸、现行规范、施工手册编制
施工前,现场管理人员、施工人员应仔细阅读本交底,对交底有疑问的或交底中有不合理的,应及时与技术部联系解决
交底未尽事宜按相关规程作业
2、施工作法承台、挡土墙、集水井、电梯井基础边模等均采用砖胎膜砌筑与抹灰
3、施工准备:1)材料(1)砖:砖的品种、强度等级须满足设计要求,并应规格一致
有出厂证明或试验单
(2)水泥:采用普通硅酸盐水泥,水泥进场后要进行复验,复试合格后才能使用,不同品种的水泥不得混用
(3)砂:中砂,平均粒径为0
5mm,不得含有草根等杂物
2)工具应备有砂浆搅拌机、汽车拖拉机、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等
4、作业条件1)土方开挖完毕,相关部门已进行基坑验槽;2)垫层施工完成,保证基底平整干净,无积水;3)基坑已放好控制线;4)根据最下面第一皮砖的标高,拉通线检查

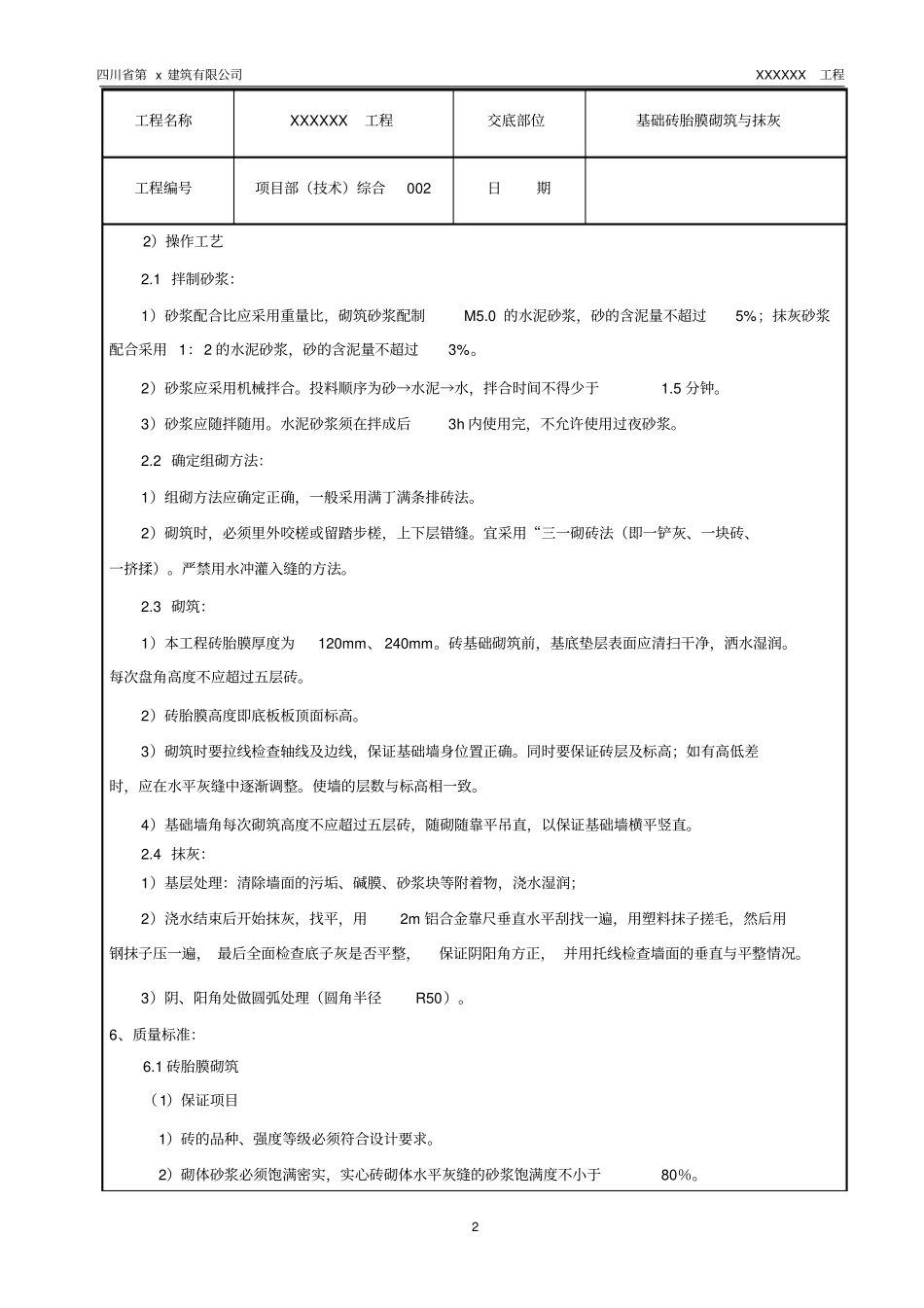

5、施工方法1)施工工艺流程基础砖胎膜垫层施工→放线校核→预拌砂浆→砖胎膜墙体砌筑→砖胎膜内侧抹面压光→落手清工作→检查验收四川省第x建筑有限公司XXXXXX工程2工程名称XXXXXX工程交底部位基础砖胎膜砌筑与抹灰工程编号项目部(技术)综合002日期2)操作工艺2
1拌制砂浆:1)砂浆配合比应采用重量比,砌筑砂浆配制M5
0的水泥砂浆,砂的含泥量不超过5%;抹灰砂浆配合采用1:2的水泥砂浆,砂的含泥量不超过3%
2)砂浆应采用机械拌合
投料顺序为砂→水泥→水,拌合时间不得少于1
3)砂浆应随拌随用

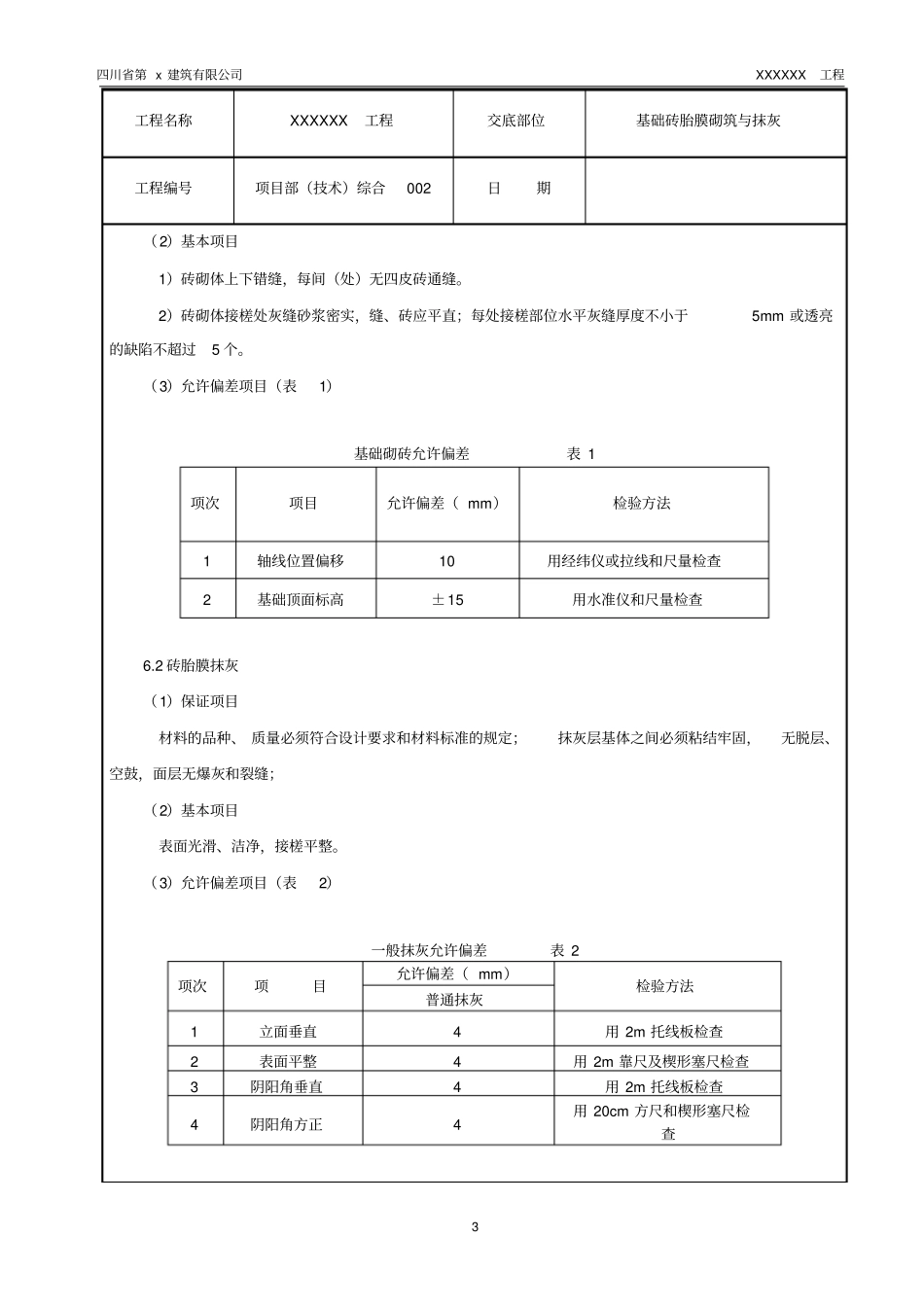

水泥砂浆须在拌成后3h内使用完,不允许使用过夜砂浆
