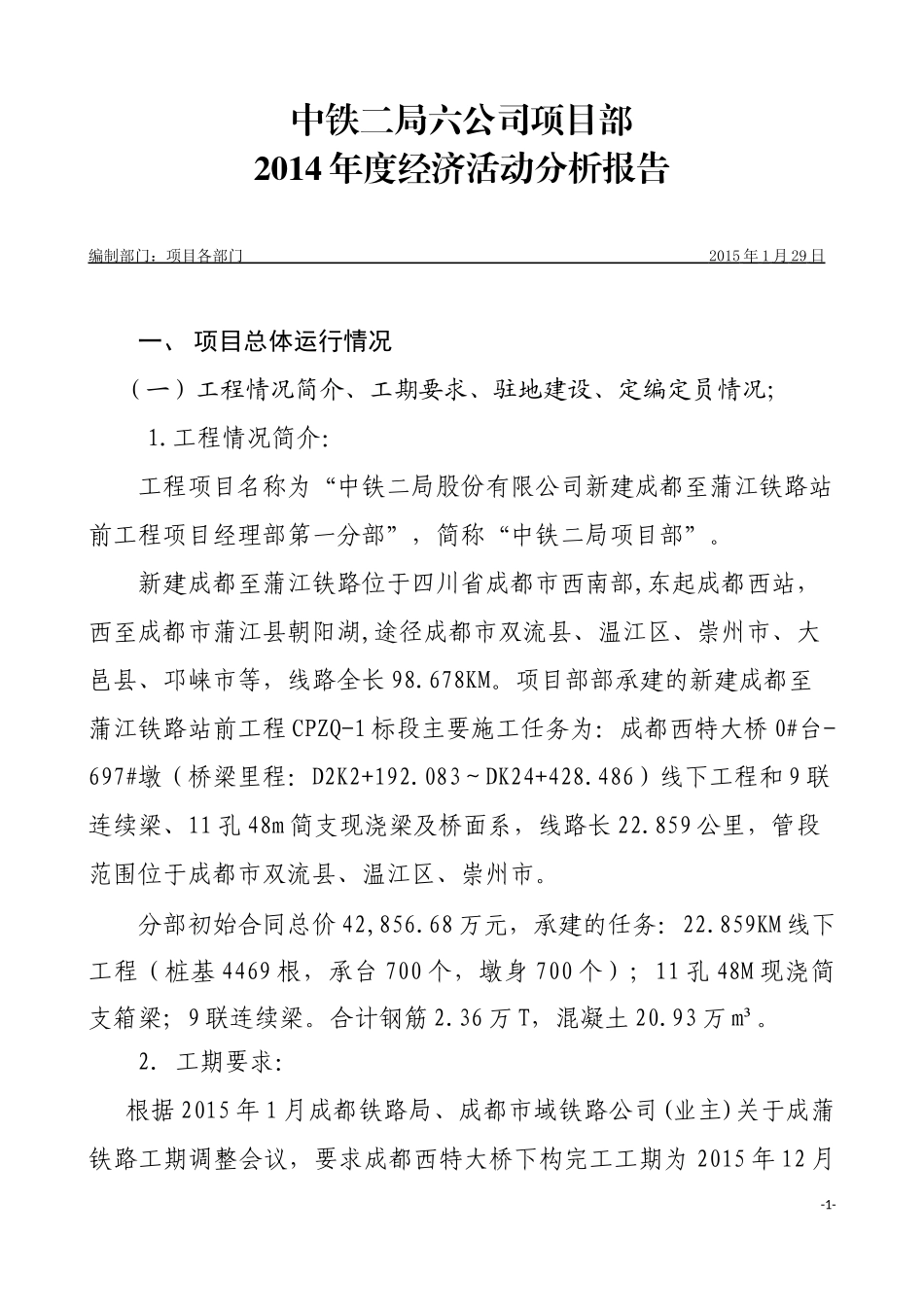

中铁二局六公司项目部2014年度经济活动分析报告编制部门:项目各部门2015年1月29日一、项目总体运行情况(一)工程情况简介、工期要求、驻地建设、定编定员情况;1
工程情况简介:工程项目名称为“中铁二局股份有限公司新建成都至蒲江铁路站前工程项目经理部第一分部”,简称“中铁二局项目部”
新建成都至蒲江铁路位于四川省成都市西南部,东起成都西站,西至成都市蒲江县朝阳湖,途径成都市双流县、温江区、崇州市、大邑县、邛崃市等,线路全长98
项目部部承建的新建成都至蒲江铁路站前工程CPZQ-1标段主要施工任务为:成都西特大桥0#台-697#墩(桥梁里程:D2K2+192
083~DK24+428
486)线下工程和9联连续梁、11孔48m简支现浇梁及桥面系,线路长22
859公里,管段范围位于成都市双流县、温江区、崇州市
分部初始合同总价42,856
68万元,承建的任务:22
859KM线下工程(桩基4469根,承台700个,墩身700个);11孔48M现浇简支箱梁;9联连续梁
36万T,混凝土20

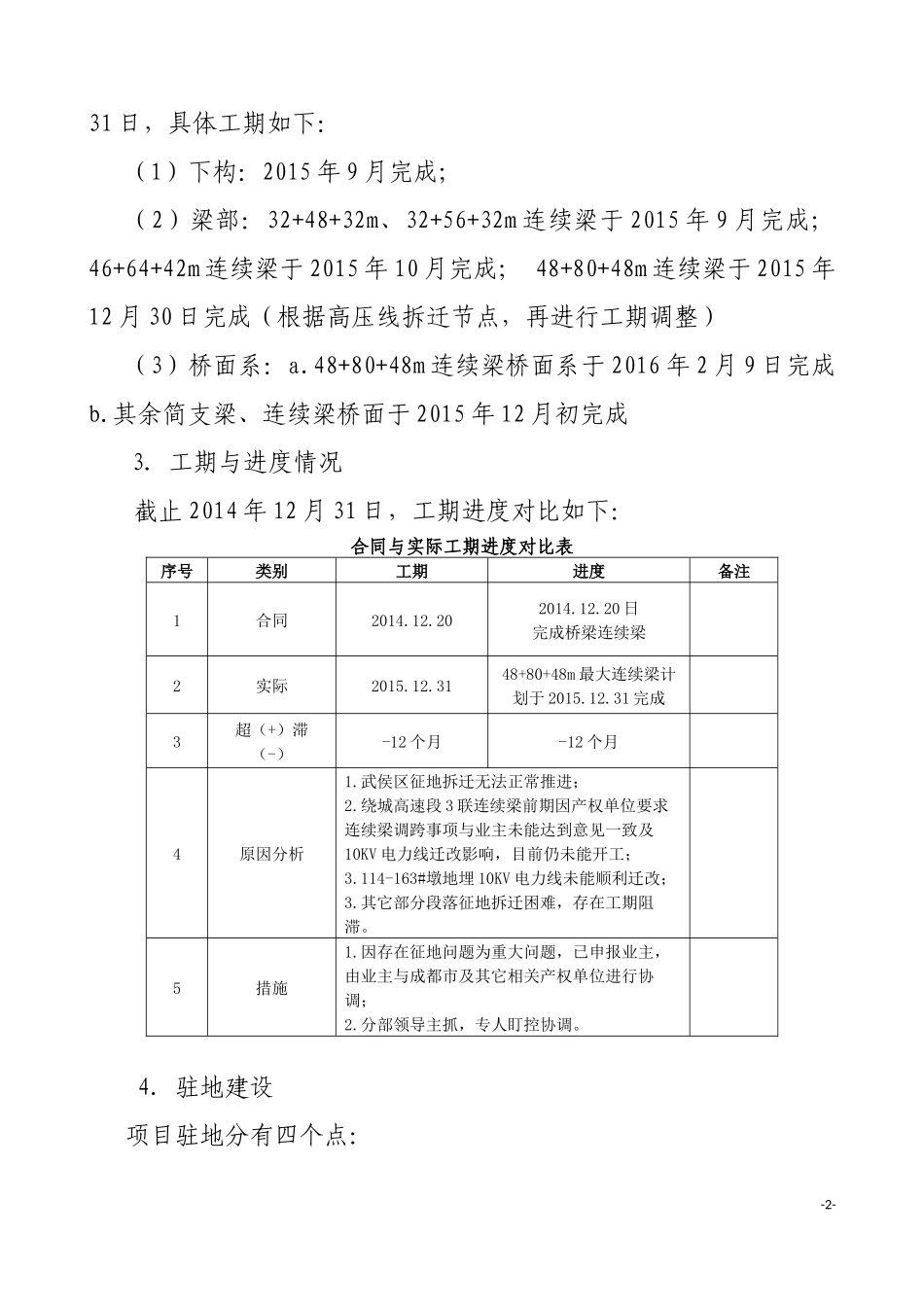

2.工期要求:根据2015年1月成都铁路局、成都市域铁路公司(业主)关于成蒲铁路工期调整会议,要求成都西特大桥下构完工工期为2015年12月-1-31日,具体工期如下:(1)下构:2015年9月完成;(2)梁部:32+48+32m、32+56+32m连续梁于2015年9月完成;46+64+42m连续梁于2015年10月完成;48+80+48m连续梁于2015年12月30日完成(根据高压线拆迁节点,再进行工期调整)(3)桥面系:a

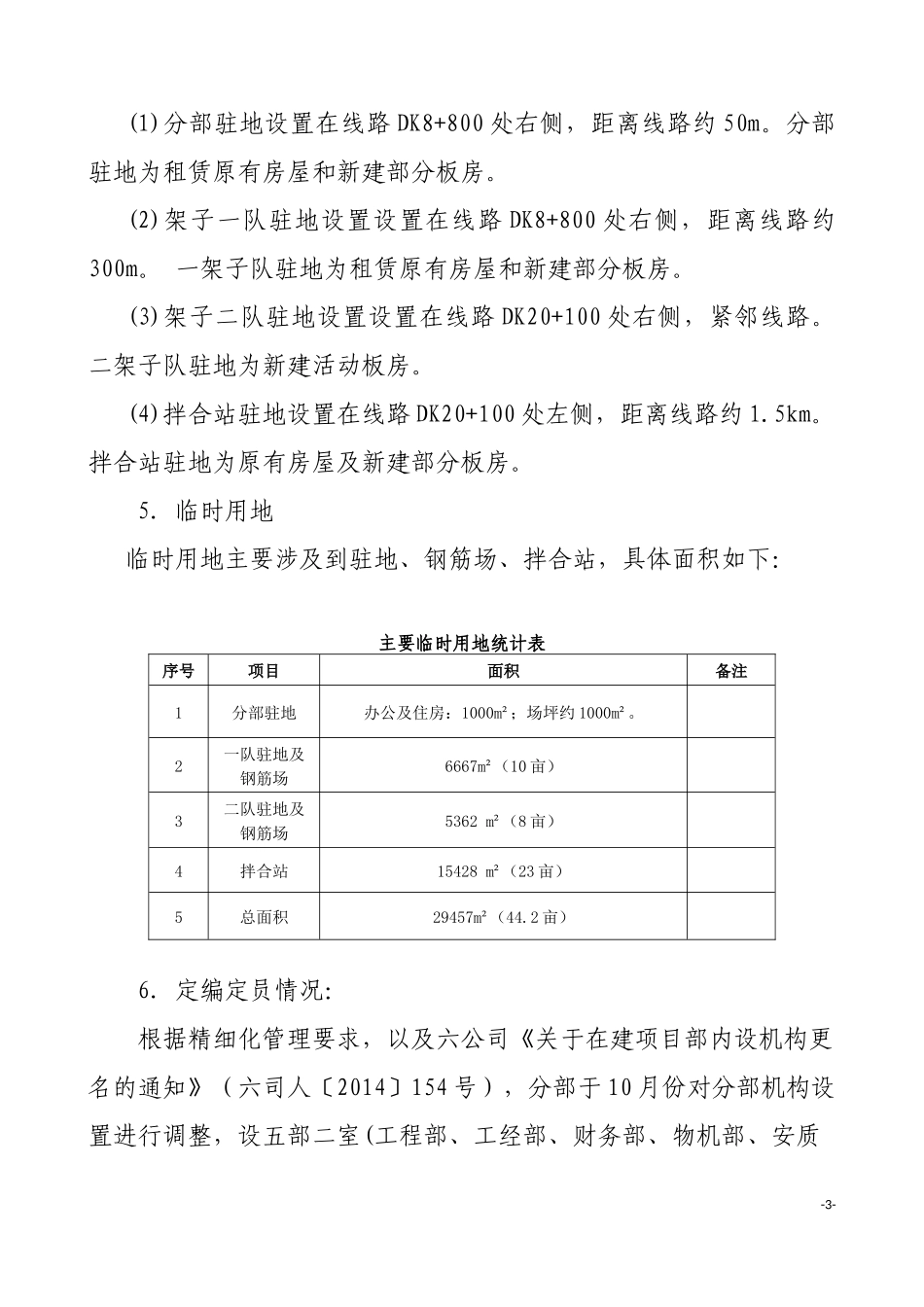

48+80+48m连续梁桥面系于2016年2月9日完成b
其余简支梁、连续梁桥面于2015年12月初完成3.工期与进度情况截止2014年12月31日,工期进度对比如下:合同与实际工期进度对比表序号类别工期进度备注1合同2014
