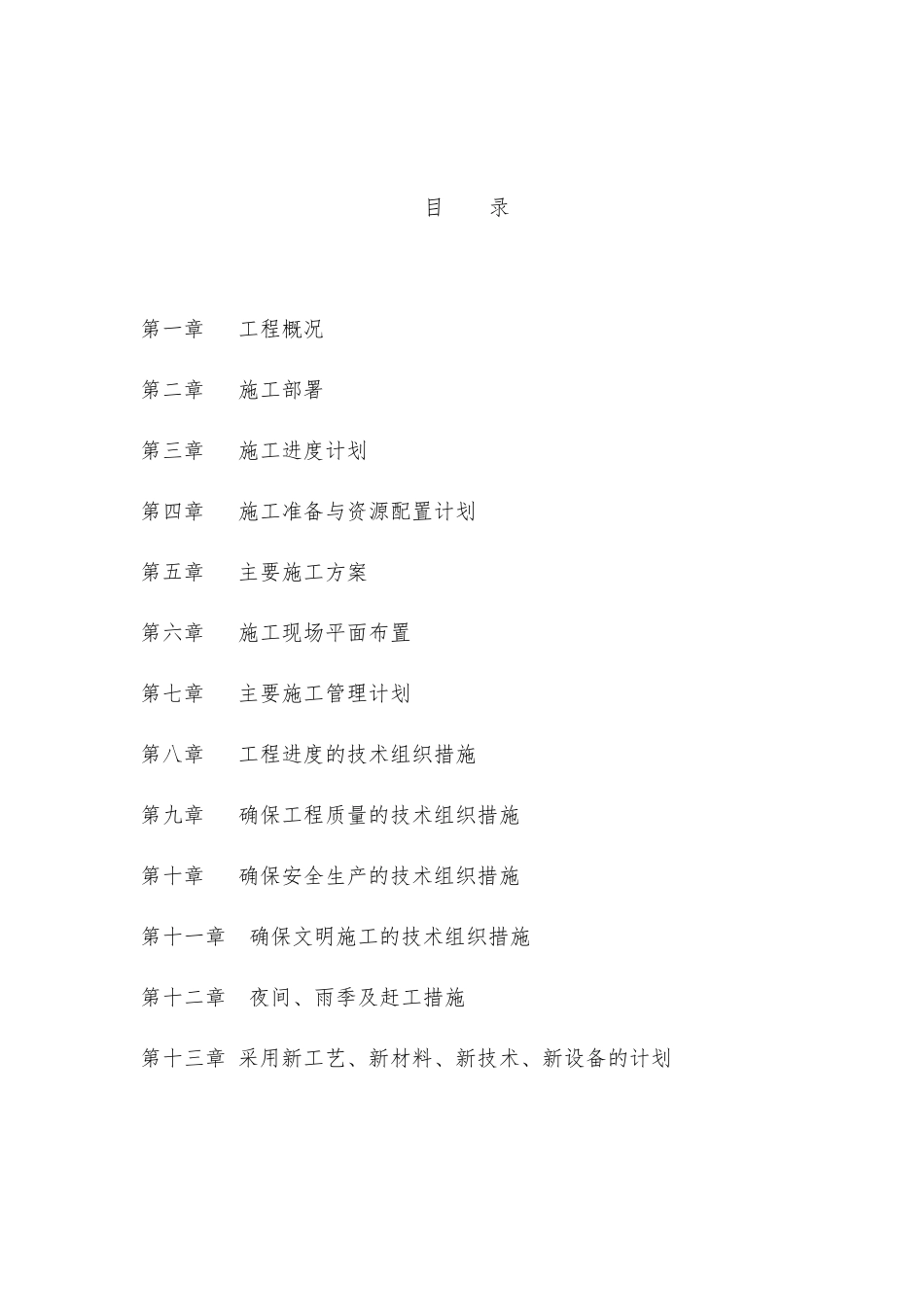

目录第一章工程概况第二章施工部署第三章施工进度计划第四章施工准备与资源配置计划第五章主要施工方案第六章施工现场平面布置第七章主要施工管理计划第八章工程进度的技术组织措施第九章确保工程质量的技术组织措施第十章确保安全生产的技术组织措施第十一章确保文明施工的技术组织措施第十二章夜间、雨季及赶工措施第十三章采用新工艺、新材料、新技术、新设备的计划第一章工程概况1、工程概述工程名称:龙井韩溪河片区易地扶贫搬迁项目建设地点:湖北省竹山县宝丰镇投资预算:场坪工程:42
23万元(详见工程量清单);房屋建设:庸派砖混结构房屋5栋每栋4套(50㎡户型6套2
5栋,75㎡户型4套1栋,100㎡4套1栋,125㎡6套1
5栋)总建筑面积为(含坡屋顶):2437
5㎡*750元/㎡=182
8125万元(房屋构造见图纸,正负零以下按市场价格结算)
承包方式:包工包料质量标准:合格工程工期要求:根据建设单位要求,本工程计划要求施工总工期为6个月
二、编制依据1、龙井韩溪河片区易地扶贫搬迁项目招标文件及工程量清单
2、业主提供的设计图纸3、《砌体结构设计规范》4、《建筑地基基础设计规范》5、《建筑结构可靠度设计统一标准》6、《建筑结构荷载规范》7、《混凝土结构设计规范》8、《建筑抗震设计规范》9、《高层建筑混凝土结构技术规程》10、《建筑桩基技术规范》11、《民用建筑设计防火规范》12、《工程防水技术规范》13、《建筑工程设计文件编制深度规定》14、国家、湖北省及十堰市相关规范要求
三、编制原则1、优化资源配置,确保工期目标先进科学根据业主对本合同工期的要求、现场况以及工程所在地的条件,选择适用于本工程的施工方法和施工机械,制定合理的劳动力、机械、材料及资金计划并对资源进行优化配置
运用网络计划对本工程进度进行总体规划,科学组织施工
施工安排及工序衔接合理、紧凑,控制关键线路和关键工序,体现综合工程
