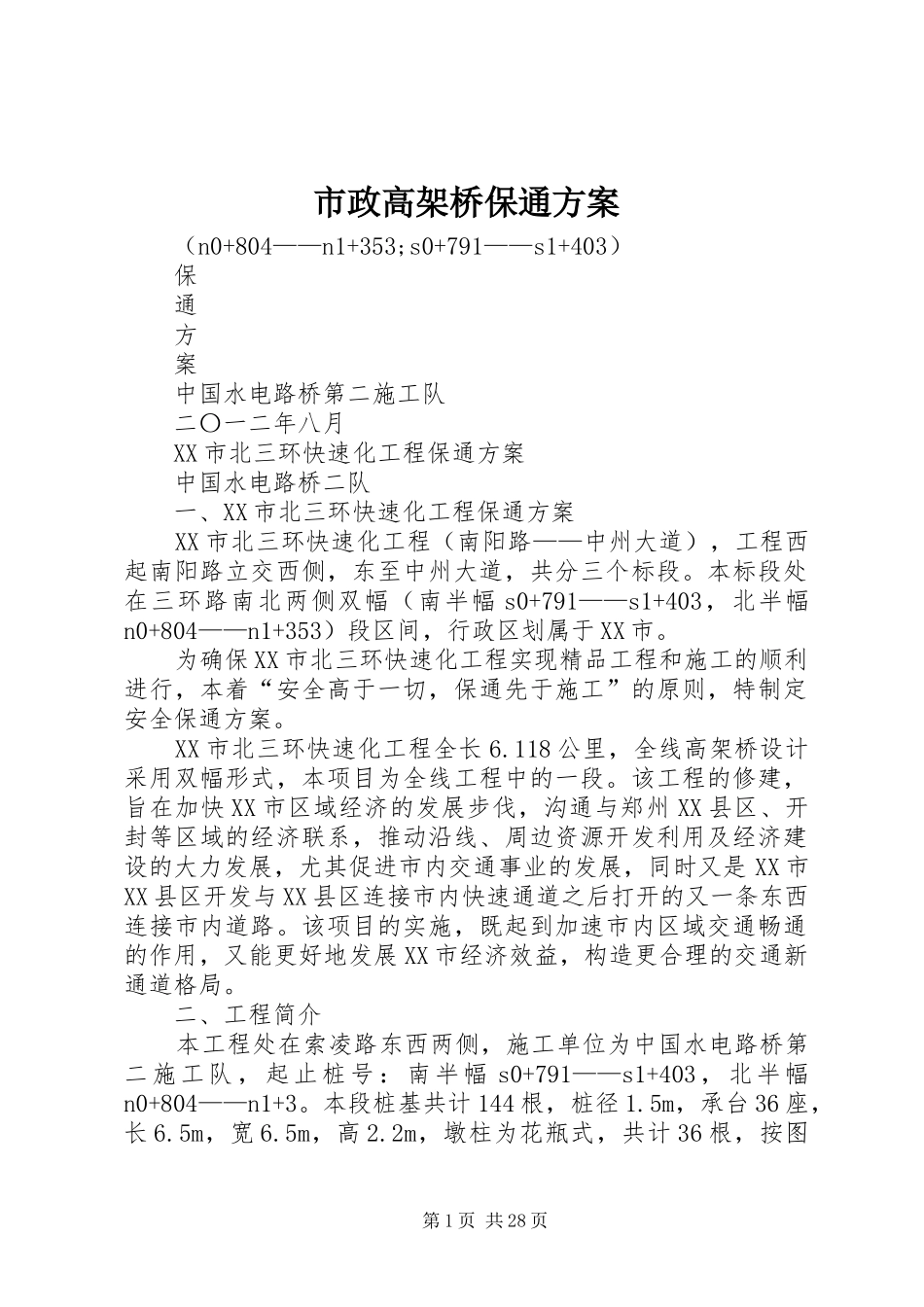

市政高架桥保通方案(n0+804——n1+353;s0+791——s1+403)保通方案中国水电路桥第二施工队二〇一二年八月XX市北三环快速化工程保通方案中国水电路桥二队一、XX市北三环快速化工程保通方案XX市北三环快速化工程(南阳路——中州大道),工程西起南阳路立交西侧,东至中州大道,共分三个标段
本标段处在三环路南北两侧双幅(南半幅s0+791——s1+403,北半幅n0+804——n1+353)段区间,行政区划属于XX市
为确保XX市北三环快速化工程实现精品工程和施工的顺利进行,本着“安全高于一切,保通先于施工”的原则,特制定安全保通方案
XX市北三环快速化工程全长6
118公里,全线高架桥设计采用双幅形式,本项目为全线工程中的一段
该工程的修建,旨在加快XX市区域经济的发展步伐,沟通与郑州XX县区、开封等区域的经济联系,推动沿线、周边资源开发利用及经济建设的大力发展,尤其促进市内交通事业的发展,同时又是XX市XX县区开发与XX县区连接市内快速通道之后打开的又一条东西连接市内道路
该项目的实施,既起到加速市内区域交通畅通的作用,又能更好地发展XX市经济效益,构造更合理的交通新通道格局
二、工程简介本工程处在索凌路东西两侧,施工单位为中国水电路桥第二施工队,起止桩号:南半幅s0+791——s1+403,北半幅n0+804——n1+3
本段桩基共计144根,桩径1
5m,承台36座,长6
2m,墩柱为花瓶式,共计36根,按图第1页共28页纸要求施工;现浇混凝土为8联,南北两侧均宽13m,按图纸要求施工;钢箱梁2联,处在北-1XX市北三环快速化工程保通方案中国水电路桥二队三环路与索凌路交叉口南北两侧,钢箱梁长(40+60+40)为一联,宽度均为13m,高为2

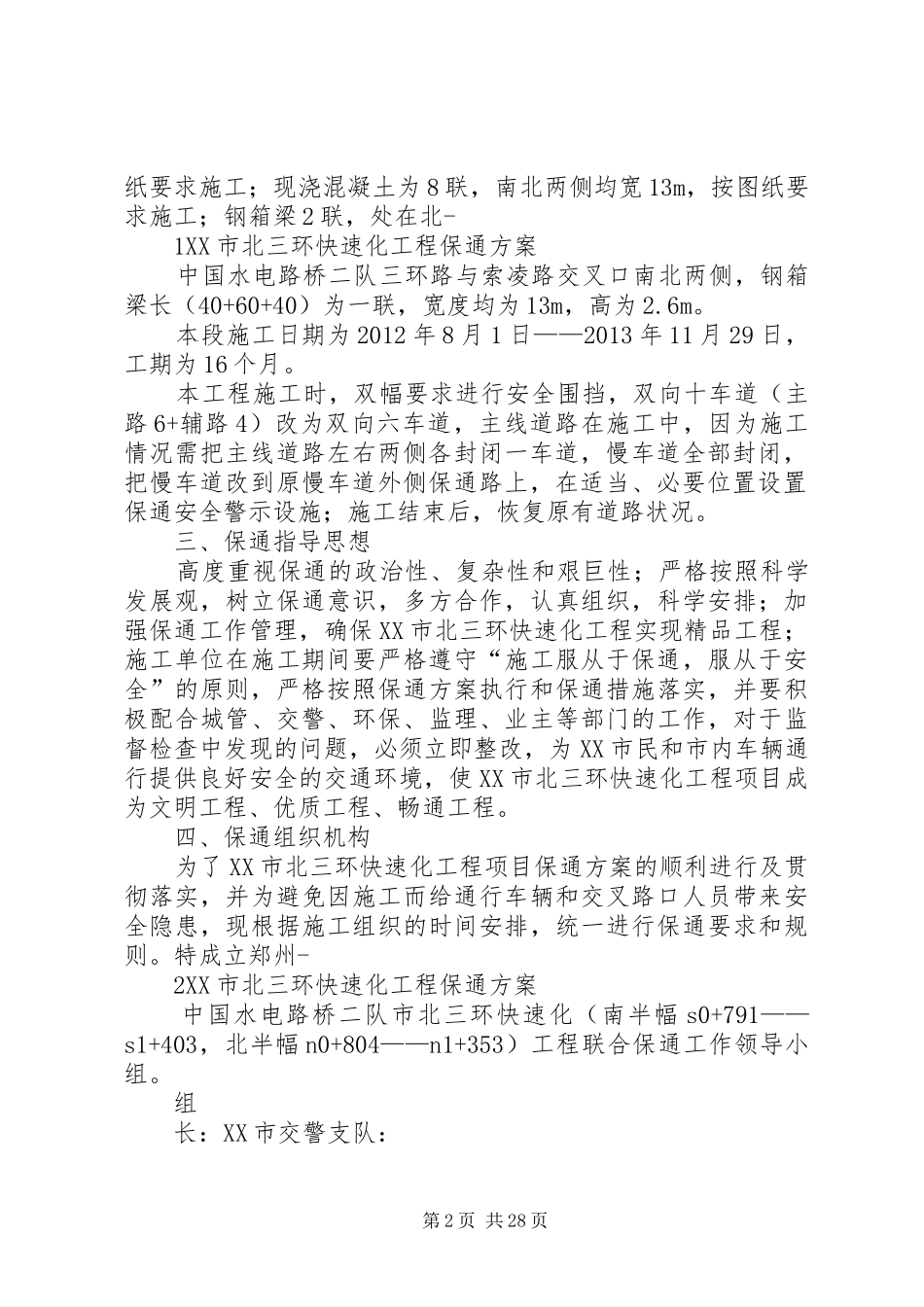

本段施工日期为2012年8月1日——2013年11月29日,工期为16个月
